Как составить смету на ремонт квартиры самостоятельно: расчёт в программе, Excel, онлайн и мобильных приложениях

Рабочая смета на ремонт квартиры — это не одна итоговая цифра и не стоимость квадратного метра, а связанная система строк: что именно делают, в каком помещении, в каком объёме, какими материалами, по какой цене и сколько уже оплачено. Если составить такую таблицу до начала закупок, по ней можно сравнивать предложения мастеров, проверять количество материалов, фиксировать изменения и видеть, какой остаток бюджета действительно свободен. Ниже разобран полный процесс — от обмеров и ведомости работ до сметы в программе, электронной таблице, онлайн и на телефоне, а также до план-факт контроля после старта ремонта.

Главное правило — не подменять расчёт «средней ценой ремонта за м²». Площадь квартиры нужна для части вычислений, но две квартиры одинакового метража могут требовать разного демонтажа, выравнивания стен, электромонтажа, сантехники, количества дверей, плитки, мебели и доставки. Поэтому смета строится снизу вверх: сначала конкретные работы и материалы, затем их количество, после этого цена за единицу и только потом общий итог.

Что должно получиться в конце расчёта

Для самостоятельного ремонта достаточно коммерческой сметы: она описывает ваш объект и фактические расходы, а не воспроизводит профессиональную нормативную документацию. В минимальном варианте каждая строка содержит помещение, этап, наименование работы или материала, единицу измерения, количество, цену за единицу и сумму. Для реального контроля этого мало, поэтому полезно сразу добавить источник цены, дату проверки цены, исполнителя или магазин, статус оплаты, фактическую сумму и комментарий к изменению.

ПолеЧто записыватьЗачем оно нужно
ПомещениеКухня, спальня, санузел, коридорПозволяет видеть стоимость каждой зоны и не смешивать одинаковые работы
ЭтапДемонтаж, черновые, инженерные, чистовые, установкаПоказывает последовательность и помогает сверять оплату с фактически завершённым этапом
ТипРабота или материалРазделяет оплату труда и закупки
НаименованиеНапример, штукатурка стен или грунтовкаНе даёт скрыть несколько разных операций одной общей строкой
Единицам², м, шт., комплект, упаковка, лНужна для проверки арифметики
КоличествоОбъём работы или закупкиСвязывает смету с обмерами и ведомостью материалов
Цена за единицуЦена работы, единицы товара или упаковкиПозволяет сравнивать предложения на одинаковой базе
Плановая суммаКоличество × ценаФормирует первоначальный бюджет
Источник и датаМагазин/коммерческое предложение и дата проверкиОтделяет реальную цену от давно устаревшей
ФактСколько реально оплаченоПоказывает отклонение от плана
Причина отклоненияЗамена материала, дополнительная работа, изменение количестваПозволяет понять, почему бюджет изменился

Такую структуру удобно вести в трёх состояниях. Исходная смета фиксирует план до старта работ. Рабочая смета содержит согласованные изменения и фактические платежи. Финальная версия показывает, сколько ремонт действительно стоил. Не перезаписывайте исходные цифры фактическими: иначе через месяц уже невозможно будет понять, где возник перерасход и был ли он согласован.

С чего начать: исходные данные до первой строки сметы

Расчёт начинается не с цен, а с объёмов. До поиска стоимости работ зафиксируйте геометрию квартиры и перечень решений, которые влияют на объём. Минимальный набор исходных данных — длина и ширина каждого помещения, высота потолка, размеры дверных и оконных проёмов, длина участков под плинтус, количество дверей, окон, сантехнических точек, розеток и светильников. Для сложных помещений дополнительно нужна разбивка стен на отдельные участки.

Если планировка меняется, сначала зафиксируйте будущую конфигурацию, а уже затем считайте чистовую отделку. Например, площадь стены после возведения новой перегородки не равна площади существующей стены. Аналогично перенос кухни меняет не только отделку пола и стен, но и длину трасс, число сантехнических и электрических работ. Смета, рассчитанная по старому плану, в таком случае неизбежно потеряет связь с реальным объёмом.

Что записать в обмерный лист

  • длину и ширину пола каждого помещения;
  • высоту потолка в нескольких точках, если есть заметный перепад;
  • длину каждой стены, а не только общий периметр;
  • ширину и высоту каждого окна и двери;
  • длину участков, где будет плинтус, карниз, профиль или другой погонный элемент;
  • число розеток, выключателей, светильников, выводов воды, канализации и других точечных элементов;
  • зоны, где материал отличается: фартук кухни, плитка в мокрой зоне, декоративная стена, разные напольные покрытия;
  • существующие элементы, которые сохраняются и не должны попасть в демонтаж.

Параллельно проведите инвентаризацию: оставшаяся краска, плитка, крепёж, инструмент и уже купленная техника не должны второй раз попадать в закупочный бюджет. В отдельной колонке можно отметить «есть в наличии» и фактическое количество. Это полезнее, чем уменьшать общую сумму вручную без объяснения — после такого уменьшения источник разницы обычно теряется.

Как посчитать площади, периметры и объёмы без ошибок

Для прямоугольного помещения площадь пола и потолка равна произведению длины на ширину. Периметр — удвоенная сумма длины и ширины. Площадь стен до вычета проёмов равна периметру, умноженному на высоту. Из неё вычитают площадь тех дверей и окон, которые действительно не отделываются выбранным материалом. Для стены сложной формы её удобнее разбить на прямоугольники, посчитать каждый отдельно и сложить результаты.

Пример. Комната имеет размеры 4,2 × 3,4 м, высоту 2,7 м, дверь 0,9 × 2,1 м и окно 1,4 × 1,4 м. Площадь пола: 4,2 × 3,4 = 14,28 м². Периметр: 2 × (4,2 + 3,4) = 15,2 м. Площадь стен до вычета проёмов: 15,2 × 2,7 = 41,04 м². Площадь двери — 1,89 м², окна — 1,96 м²; после вычета получается 37,19 м². Если плинтус не проходит через дверной проём, расчётная длина плинтуса для этой комнаты — 15,2 − 0,9 = 14,3 м.

Эти числа нельзя автоматически применять ко всем строкам. Площадь окраски может отличаться от площади обоев; плитка может занимать только часть стены; штукатурка может потребоваться на всех стенах, включая будущую зону мебели; плинтус может прерываться встроенным шкафом. Поэтому в смете рядом с количеством полезно сохранять короткое основание расчёта: «стены без окна и двери», «пол всей комнаты», «периметр без дверного проёма».

Формулы для типовых единиц

Что считаетсяБазовая формулаЧто проверить до записи в смету
Пол/потолок прямоугольной комнатыдлина × ширинаниши, выступы, разные покрытия
Стеныпериметр × высота − исключаемые проёмыкакие проёмы действительно нужно вычитать
Плинтуспериметр − участки без плинтусадвери, встроенные шкафы, мебель до пола
Покраскаплощадь × расход на слой × число слоёврасход именно выбранного продукта и подготовку основания
Штукатурная смесьплощадь × расход при фактической толщине слояперепад стен; нельзя брать расход для другой толщины
Ламинат/паркетплощадь помещения → число упаковок по покрываемой площади пачкираскладку, подрезку, кратность упаковки
Плиткаплощадь зоны → число плиток/коробок по размеру и упаковкеформат, рисунок, раскладку, подрезку и запас по проекту
Обоипериметр и высота → число полотен → число рулоновширину рулона, длину, раппорт рисунка и способ подгонки

Не превращайте технологический запас в универсальную надбавку на всю смету. Запас плитки, ламината, обоев и краски определяется разными причинами. У плитки на количество влияет раскладка и формат, у обоев — высота полотна и раппорт, у краски — расход на конкретной поверхности и число слоёв. Поэтому запас рассчитывают по конкретному материалу, а не одной строкой «+10% ко всему».

Как составить перечень работ: одновременно по комнатам и по этапам

Самая надёжная структура — двумерная: квартира делится на помещения, а внутри каждого помещения работы идут по этапам. Это снижает риск пропусков. Если перечислить только «штукатурка, плитка, электрика» без привязки к комнатам, легко забыть вторую стену, отдельный потолок или локальный демонтаж. Если перечислить только комнаты без этапов, сложнее проверить последовательность и платежи.

ЭтапЧто обычно проверяютЕдиницы
Демонтажстарые покрытия, перегородки, двери, сантехника, встроенные конструкции, вынос и вывозм², м, шт., комплект
Черновыеоснования пола, штукатурка, шпаклёвка, грунтование, гидроизоляция, подготовка проёмовм², м³, м
Инженерныеэлектрика, водоснабжение, канализация, отопление, вентиляцияточка, м, шт., комплект
Чистовыекраска, обои, плитка, напольное покрытие, потолок, плинтусм², м, шт.
Установкадвери, сантехника, светильники, мебель, техникашт., комплект

Названия строк делайте достаточно конкретными. «Ремонт стен — 50 м²» плохо проверяется: в одной цене могут скрываться грунтование, штукатурка, шпаклёвка, шлифование и финишное покрытие. Если подрядчик предлагает комплексную ставку, попросите хотя бы расшифровку состава комплекса. В собственной таблице можно сохранить одну итоговую позицию для оплаты и несколько подпозиций для контроля объёма и результата.

Дизайн Интерьера 3D : основной способ связать план квартиры и смету

Дизайн Интерьера 3D удобен, когда смета должна опираться на уже построенный план квартиры. Сначала в проекте задаются размеры помещений и объекты, затем запускается отдельный мастер сметы. Это снижает количество ручных переносов: часть материалов и предметов, которые уже есть в проекте, программа добавляет в расчёт, а пользователь дополняет отсутствующие работы и цены.

Шаг 1. Подготовьте план с правильными размерами

Откройте существующий проект или сначала постройте план. До сметы проверьте размеры помещений, двери, окна и те объекты, которые должны участвовать в расчёте. Затем в верхнем меню выберите Смета → Составить смету. Не запускайте мастер на черновом плане с условными размерами: программа сможет посчитать только то, что заложено в проект.

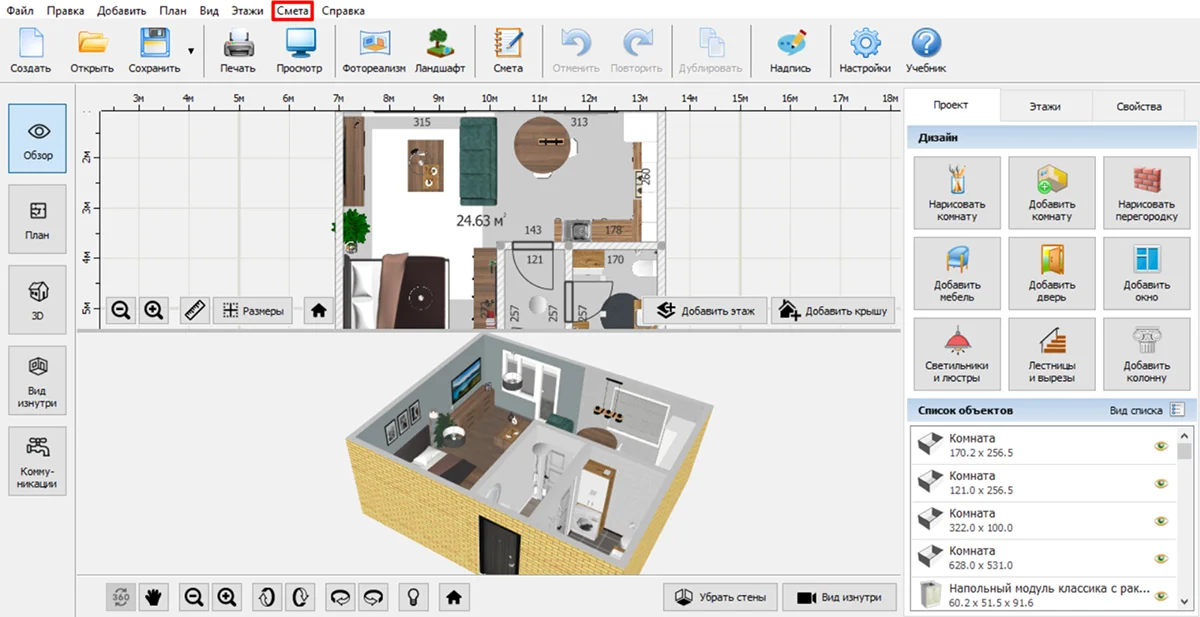

Интерфейс Дизайн Интерьера 3D с открытым проектом и пунктом меню Смета

Шаг 2. Выберите помещения и категории

На первом шаге мастера отметьте помещения, которые войдут в расчёт, и нужные категории расходов. В окне доступны категории вроде электрики, сантехники, полов, стен, потолка, отопления, мебели, окон и дверей. Такой фильтр полезен, если нужно пересчитать только одну комнату или отдельную группу затрат. После выбора нажмите Далее.

Первый шаг мастера сметы: выбор помещений и категорий расходов

Шаг 3. Проверьте работы, материалы, количества и цены

На втором шаге слева отображается дерево этажей, комнат и категорий, справа — таблицы работ и материалов. Для каждой позиции проверьте наименование, единицу измерения, количество и цену за единицу. Материалы, присутствующие в проекте, могут появляться автоматически; отсутствующие позиции добавляются вручную. Работы также добавляются к соответствующей категории. Важно не принимать автоматически полученное количество без проверки: проект отражает геометрию, но технологический расход, число слоёв, упаковки и запас зависят от конкретного товара и технологии.

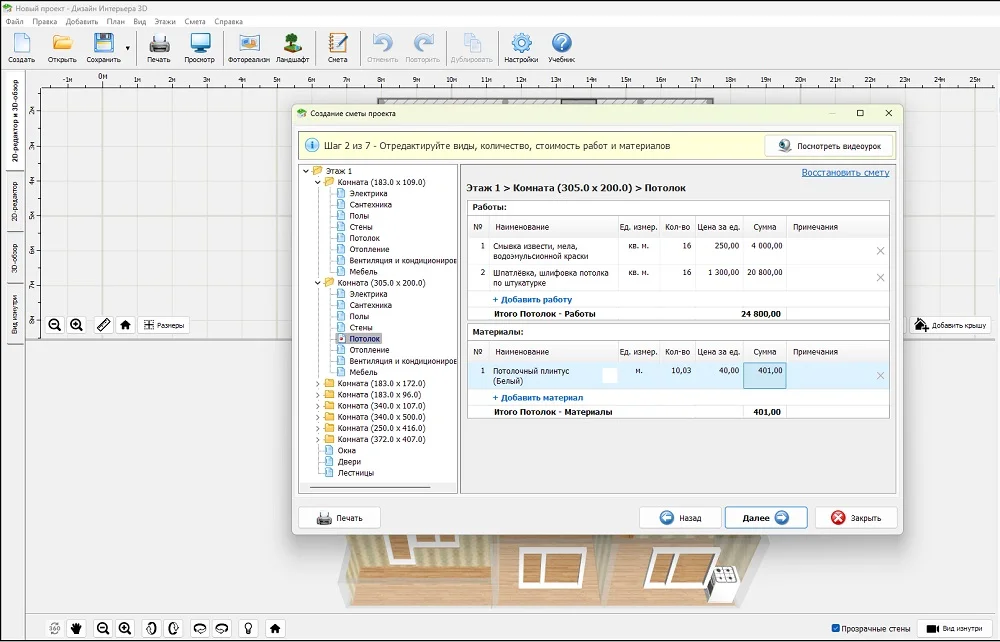

Таблица работ и материалов в мастере сметы Дизайн Интерьера 3D

В колонке цены вводите не усреднённую цифру из памяти, а стоимость из выбранного предложения. Если закупка ещё не определена, лучше поставить временную цену и отметить это в примечании, чем смешивать ориентир с утверждённой стоимостью. После согласования товара или подрядчика обновите строку и зафиксируйте дату изменения в отдельной рабочей таблице или комментарии проекта.

Шаг 4. Проверьте общий перечень работ

Следующий сводный экран собирает работы по категориям. Здесь удобно обнаруживать дубли и пропуски: например, если в комнате есть укладка покрытия, но нет подготовки основания, строку нужно проверить до заключения договора. Обращайте внимание не только на сумму, но и на единицу измерения и количество — именно на этих полях часто возникает расхождение между сметами разных подрядчиков.

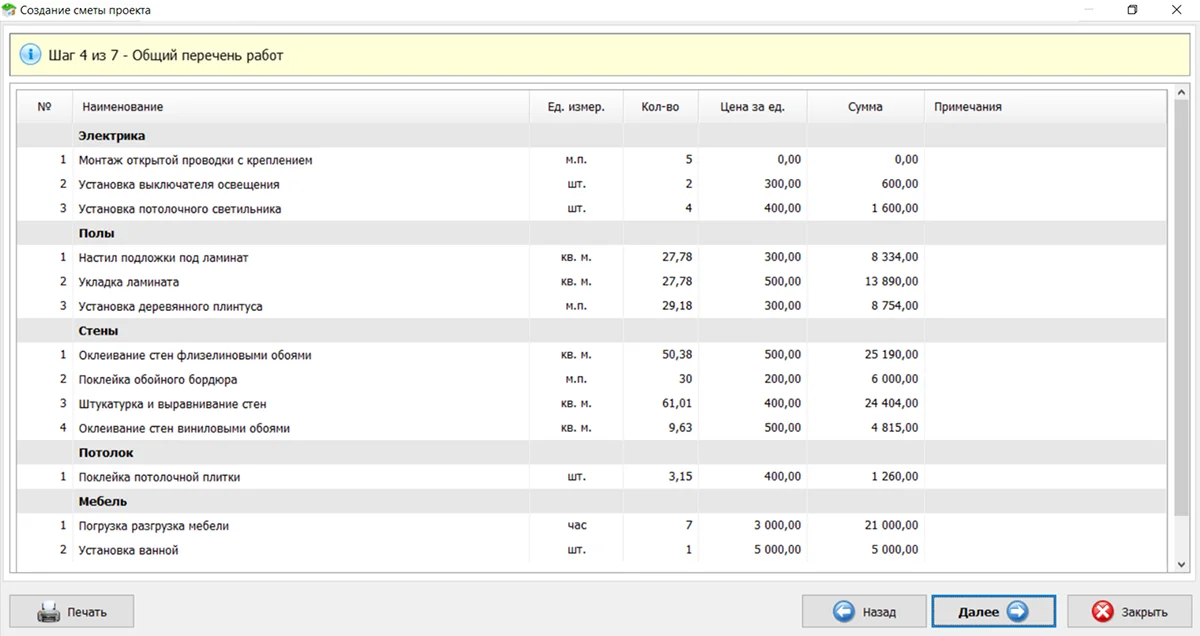

Общий перечень ремонтных работ в мастере сметы

Шаг 5. Сверьте итог по помещениям

На следующем этапе мастер показывает стоимость работ, стоимость материалов и общий итог по помещениям. Используйте этот экран не как финальную «магическую цифру», а как контроль: комнаты с неожиданно высокой стоимостью нужно раскрыть до строк и найти причину. Это может быть большой объём плитки, дорогой материал, дополнительный демонтаж или ошибочно введённое количество.

Итоговая стоимость работ и материалов по помещениям

Шаг 6. Заполните титульные данные, если смета передаётся другому человеку

Мастер позволяет заполнить название проекта, данные заказчика и исполнителя, адрес и контакты. Для личного расчёта этот экран можно оставить минимальным, а при передаче документа подрядчику полезно указать объект и стороны так, чтобы распечатку нельзя было перепутать с другой версией. Сам номер версии и дату корректировки разумно добавлять в название проекта или отдельное примечание.

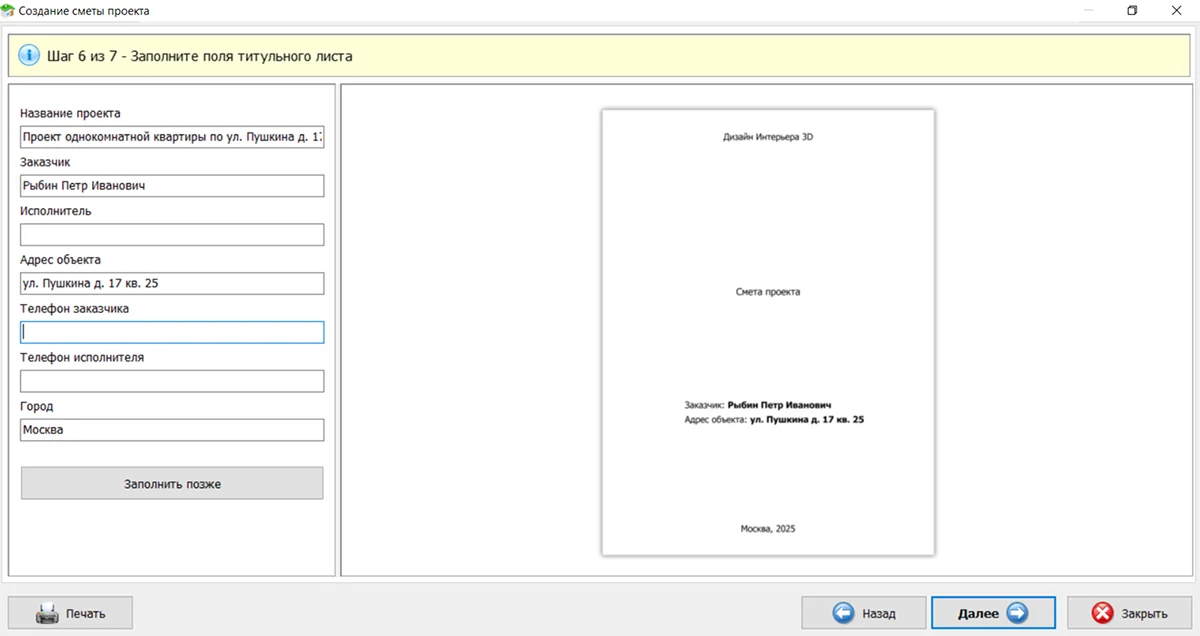

Экран заполнения титульного листа сметы

Шаг 7. Сохраните результат и оставьте возможность редактирования

На финальном шаге доступны Сохранить в PDF, Печать сметы и Запомнить смету. PDF удобен как зафиксированная версия для согласования, а сохранённая редактируемая смета нужна для последующих корректировок. Не оставляйте единственным экземпляром только PDF: после изменения цен или объёмов придётся заново собирать данные.

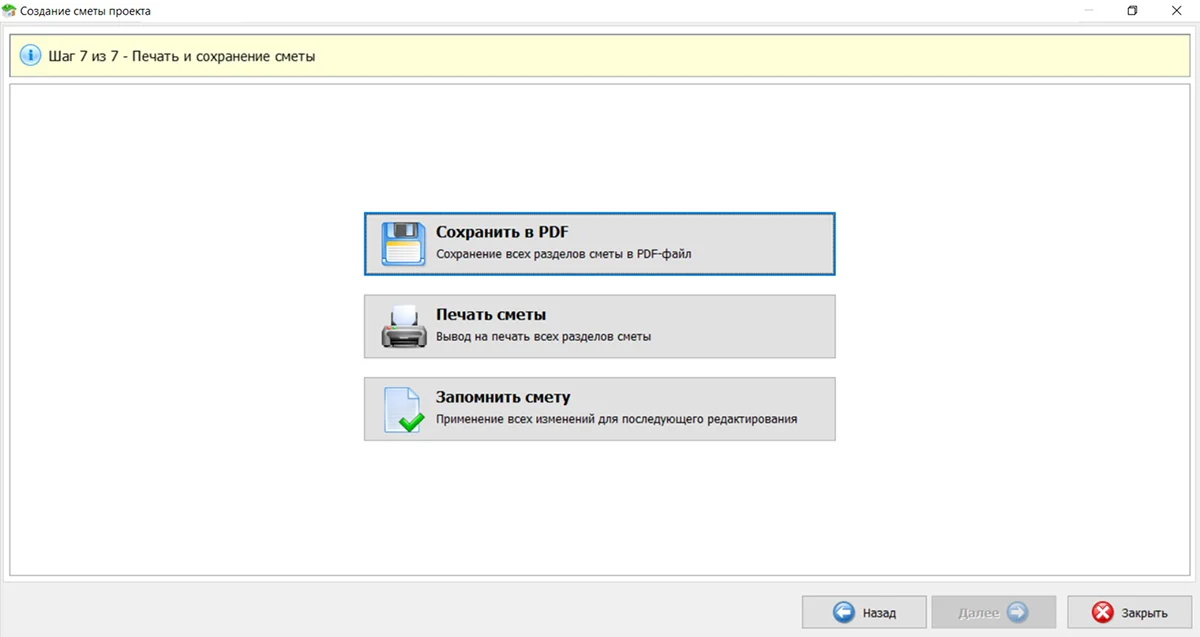

Финальный экран мастера: сохранение PDF, печать и запоминание сметы

Плюсы Дизайн Интерьера 3D:

  • смета связана с планом помещений, поэтому удобно считать по комнатам;
  • работы и материалы разделены, а итог можно просмотреть по помещениям;
  • есть пошаговый мастер, печать и сохранение в PDF;
  • подходит для пользователя, которому одновременно нужен план ремонта и бюджет.

Минусы Дизайн Интерьера 3D:

  • цены всё равно приходится вводить и обновлять по реальным предложениям;
  • автоматически рассчитанная геометрия не заменяет технологический расчёт расхода конкретного материала;
  • для план-факт учёта платежей удобнее дополнительно вести таблицу, где сохраняются дата покупки, фактическая цена и причина отклонения.

Какой способ выбрать для своей сметы

СпособСильная сторонаГлавное ограничениеЛучший сценарий
Дизайн Интерьера 3DСвязь бюджета с планом квартиры и комнатамиЦены и фактические платежи требуют ручного контроляРемонт с планировкой и визуальным проектом
Microsoft ExcelГибкие формулы, фильтры, план-фактОбъёмы и структуру пользователь задаёт самМаксимальный контроль одной или нескольких смет
Google ТаблицыСовместное редактирование и доступ из браузераНужна дисциплина версий и прав доступаСмета для семьи и подрядчика
Мой Дом 3DПлан здания и мастер сметы в одном проектеТехнологический расход и цены требуют проверкиДом или квартира, где смета строится от 3D-плана
СметаДомСтруктура материалов и работ для частного строительства/ремонтаМенее универсален, чем обычная таблицаЧастная смета без тяжёлой нормативной системы
LibreOffice CalcТабличный расчёт на macOS без привязки к браузеруВся модель сметы создаётся вручнуюПользователь Mac, которому нужна локальная таблица
RenoPlanОбмеры и расчёты непосредственно на iPhone/iPadМобильный экран менее удобен для большой детализацииВыездные замеры и черновой расчёт на объекте

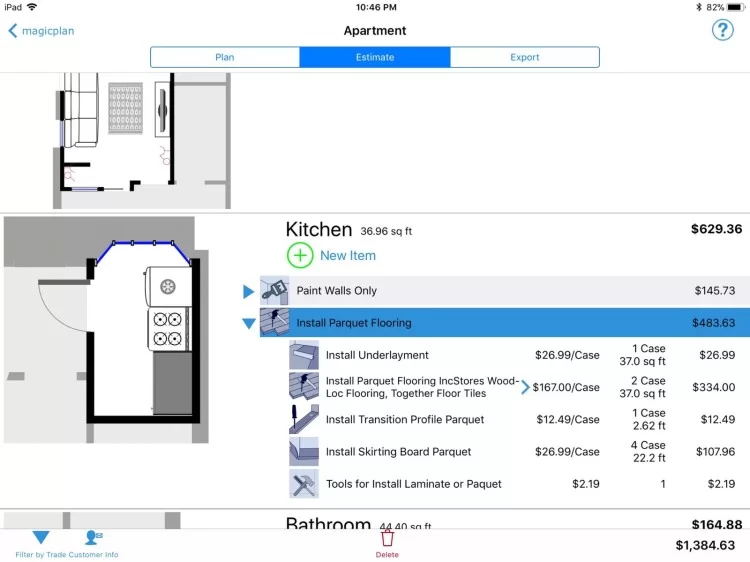

magicplanПлан и полевые данные собираются в мобильном проекте, а Estimator связывает их с прайс-листомПолноценный Estimator рассчитан на планшет с интернетом или работу через компьютерОбмеры на Android с последующим расчётом на планшете или компьютере

Microsoft Excel: подробная смета с формулами и план-факт контролем

Excel особенно полезен, когда важнее не 3D-план, а контроль каждой строки. Создайте отдельный лист «Смета» и не смешивайте на нём справочник цен с журналом платежей. Для крупного ремонта удобно добавить листы «Обмеры», «Цены», «Платежи» и «Сводка». Тогда исходные данные меняются в одном месте, а итог не приходится переписывать вручную.

Шаг 1. Создайте таблицу

В первой строке задайте заголовки: Помещение, Этап, Тип, Наименование, Ед. изм., Количество, Цена за единицу, План, Факт, Отклонение, Источник/дата, Примечание. Выделите диапазон и нажмите Ctrl+T. Excel преобразует диапазон в таблицу, что упрощает фильтрацию и автоматическое распространение формул на новые строки.

Шаг 2. Добавьте формулу суммы строки

Если количество стоит в столбце F, цена за единицу — в G, а плановая сумма — в H, в первой строке данных используйте формулу =F2*G2. После преобразования диапазона в таблицу формула рассчитанного столбца распространяется на строки. Для строк, где количество выражено упаковками, сначала рассчитайте именно число упаковок, а не умножайте площадь на цену упаковки.

Шаг 3. Посчитайте общий итог

В нижней строке можно применить Автосумма → Сумма или формулу суммирования нужного диапазона. Перед этим отфильтруйте тестовые и исключённые позиции, если они находятся на том же листе. Ещё безопаснее хранить вариантные материалы в отдельном справочнике и переносить в основную смету только утверждённый вариант.

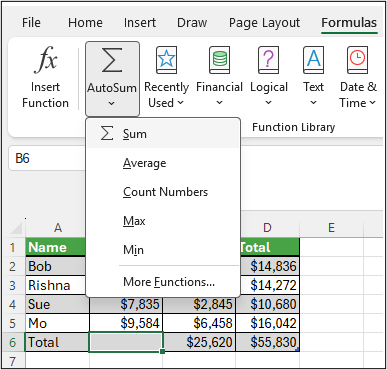

Меню AutoSum в Microsoft Excel

Пример формулы SUM в Microsoft Excel

Шаг 4. Добавьте план-факт

В столбец «Факт» вносите реально оплаченную сумму, а «Отклонение» считайте как Факт − План. Положительное число означает перерасход относительно первоначальной строки, отрицательное — экономию. Рядом обязательно фиксируйте причину: «изменена площадь после вскрытия», «выбран другой материал», «добавлена работа», «скидка», «возврат остатка». Одно число без причины не позволяет управлять дальнейшим бюджетом.

Шаг 5. Сделайте фильтры пригодными для проверки

Фильтруйте строки по комнате, этапу, типу и статусу оплаты. Для длинного листа закрепите верхнюю строку через Вид → Закрепить области, чтобы заголовки оставались видимыми. Перед отправкой подрядчику можно сделать копию листа без внутренних заметок и альтернативных цен, но исходную рабочую версию сохраняйте отдельно.

Плюсы Excel:

  • можно построить собственную структуру без ограничения набором категорий программы;
  • легко добавить факт, отклонение, оплату и аналитические столбцы;
  • подходит для сравнения нескольких коммерческих предложений по одинаковым объёмам;
  • формулы уменьшают риск ручного сложения.

Минусы Excel:

  • обмеры и технологический расчёт материалов нужно подготовить самостоятельно;
  • ошибочная ссылка в формуле может распространиться на весь столбец;
  • таблица не понимает строительную технологию: она корректно считает только те исходные данные, которые вы ввели.

Google Таблицы: смета онлайн для совместной работы

Google Таблицы решают ту же арифметическую задачу, что и настольная таблица, но удобнее, когда смету одновременно смотрят несколько человек. Это полезно для семьи, дизайнера и подрядчика: одна рабочая версия уменьшает количество разъехавшихся файлов «смета_финал_2_последняя». Однако доступ на редактирование следует давать только тем, кто действительно должен менять цифры.

Интерфейс Google Таблиц с сеткой, формулой и верхним меню

Как собрать таблицу

  1. Создайте лист «Обмеры» и внесите геометрию помещений.
  2. На листе «Смета» создайте те же поля, что в Excel: помещение, этап, тип, позиция, единица, количество, цена, план, факт, отклонение.
  3. Для суммы строки используйте умножение количества на цену, например =F2*G2.
  4. Отдельным листом ведите журнал оплат: дата, получатель, назначение, сумма, документ/комментарий.
  5. В основной смете связывайте оплату с конкретной строкой или этапом, а не одной общей суммой.

При совместной работе заранее договоритесь, кто меняет количества и цены. Подрядчику можно дать доступ для комментариев или просмотра, а утверждённые изменения переносить в рабочую смету одному ответственному человеку. Так проще отличить предложение от согласованного изменения. Перед крупной корректировкой создавайте именованную версию или копию — это позволяет восстановить предыдущий бюджет и увидеть, когда появилась новая строка.

Плюсы Google Таблиц:

  • доступ из браузера и совместная работа;
  • формулы, фильтры и несколько листов позволяют построить полноценный план-факт;
  • проще согласовывать изменения без пересылки разных файлов.

Минусы Google Таблиц:

  • неверно настроенные права позволяют случайно изменить рабочие цифры;
  • как и Excel, таблица не рассчитывает строительную технологию сама;
  • для очень длинной сметы на небольшом экране телефона редактирование неудобно.

Мой Дом 3D : смета от проекта помещений

Мой Дом 3D использует похожую логику: сначала создаётся проект с помещениями, затем мастер сметы собирает данные по комнатам и категориям. Это полезно, когда расчёт нужно привязать к структуре дома или квартиры, а не начинать с пустой таблицы.

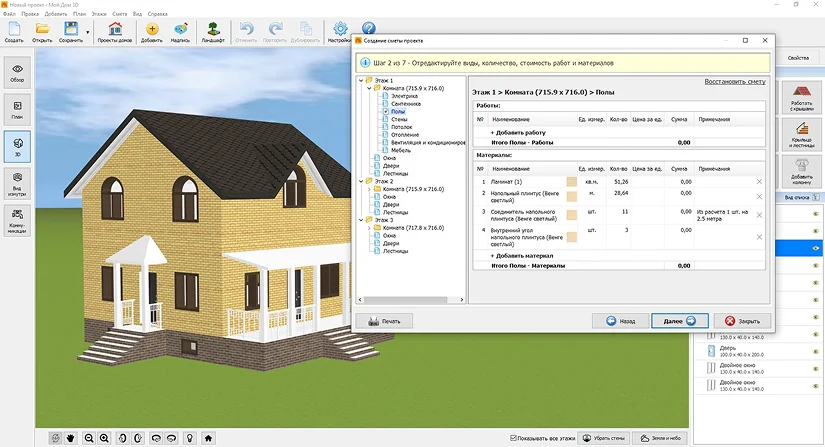

Мой Дом 3D: проект здания и окно сметы с работами и материалами

Порядок работы

  1. Создайте план или откройте готовый проект и проверьте размеры помещений.
  2. Откройте инструмент Смета на верхней панели.
  3. На первом шаге отметьте помещения и категории затрат, затем нажмите Далее.
  4. На втором шаге проверьте виды работ, количество, единицы и поле Цена за ед.; добавьте отсутствующие работы и материалы.
  5. Просмотрите общий список покупок и проверьте итоговые количества.
  6. При необходимости заполните поля проекта, заказчика и исполнителя.
  7. На финальном шаге сохраните PDF или распечатайте смету; для дальнейшей корректировки используйте команду Запомнить смету.

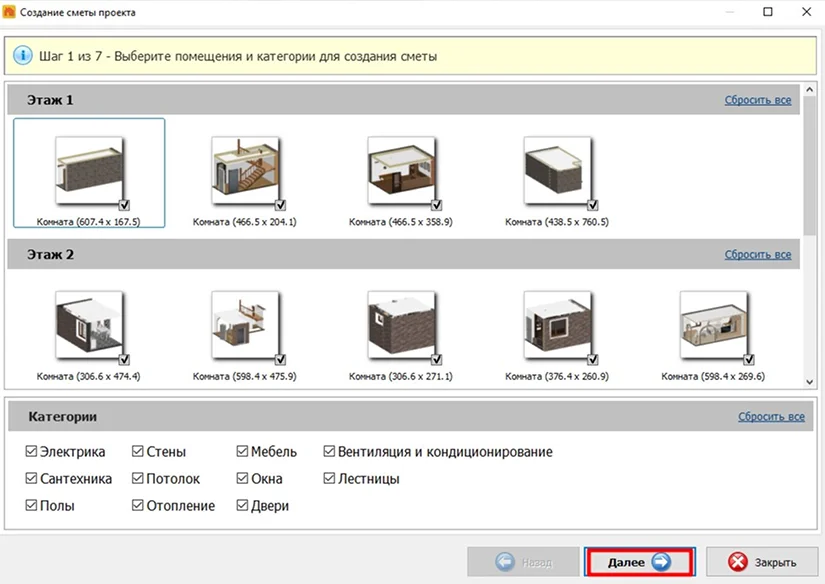

Мой Дом 3D: выбор помещений и категорий на первом шаге сметы
Мой Дом 3D: редактирование количества и цены за единицу

Плюсы Мой Дом 3D:

  • комнаты и категории берутся из проектной структуры;
  • можно отдельно проверять материалы и работы;
  • есть общий список покупок и печатный результат.

Минусы Мой Дом 3D:

  • прайс не освобождает от проверки реальных предложений;
  • расход материала следует сверять с характеристиками конкретного товара;
  • план-факт платежей удобнее вести отдельной таблицей.

СметаДом: частная смета без профессиональной нормативной системы

СметаДом предназначен для частных строительных и ремонтных расчётов. В рабочей таблице разделены материалы, работы и прибыль, а строки группируются по помещениям и видам операций. Для владельца квартиры такая логика понятнее, чем нормативные сборники профессиональных комплексов: можно видеть, из чего складывается стоимость конкретного помещения.

СметаДом: таблица ремонта квартиры с материалами, работами и итогами

Рабочий процесс стоит строить так же, как в обычной таблице: сначала заполнить объёмы из обмеров, затем привязать материалы и работы, проверить единицы и только после этого вводить актуальные цены. Цифры на демонстрационном экране не являются ценами вашего проекта: их нужно заменить собственными предложениями магазинов и исполнителей. Перед передачей подрядчику проверьте, что каждая комплексная работа расшифрована настолько, насколько это нужно для приёмки.

Плюсы:

  • смета строится вокруг материалов и работ по объекту;
  • подходит для частного ремонта, где не нужна сложная нормативная база;
  • табличный вид облегчает аудит количества и цены.

Минусы:

  • актуальность цен полностью зависит от внесённых пользователем данных;
  • для совместной работы и мобильного доступа обычная облачная таблица может быть проще;
  • для нормативной сметной документации нужен профессиональный класс инструментов.

LibreOffice Calc на macOS: локальная таблица без браузера

LibreOffice Calc подходит для того же ручного метода, что Excel: создайте лист с обмерами, основную смету и лист платежей. В формулах используются обычные арифметические операции и функции таблиц; строку стоимости можно считать как количество, умноженное на цену. Поскольку это самостоятельная таблица, её структура не зависит от строительной специализации программы.

Для macOS удобно начинать с четырёх листов: «Обмеры», «Смета», «Цены», «Факт». В «Обмерах» храните площади и периметры, в «Ценах» — выбранные товары и дату проверки, в «Смете» — только утверждённые позиции, в «Факте» — платежи. Такой разнос уменьшает риск случайно затереть исходный расчёт.

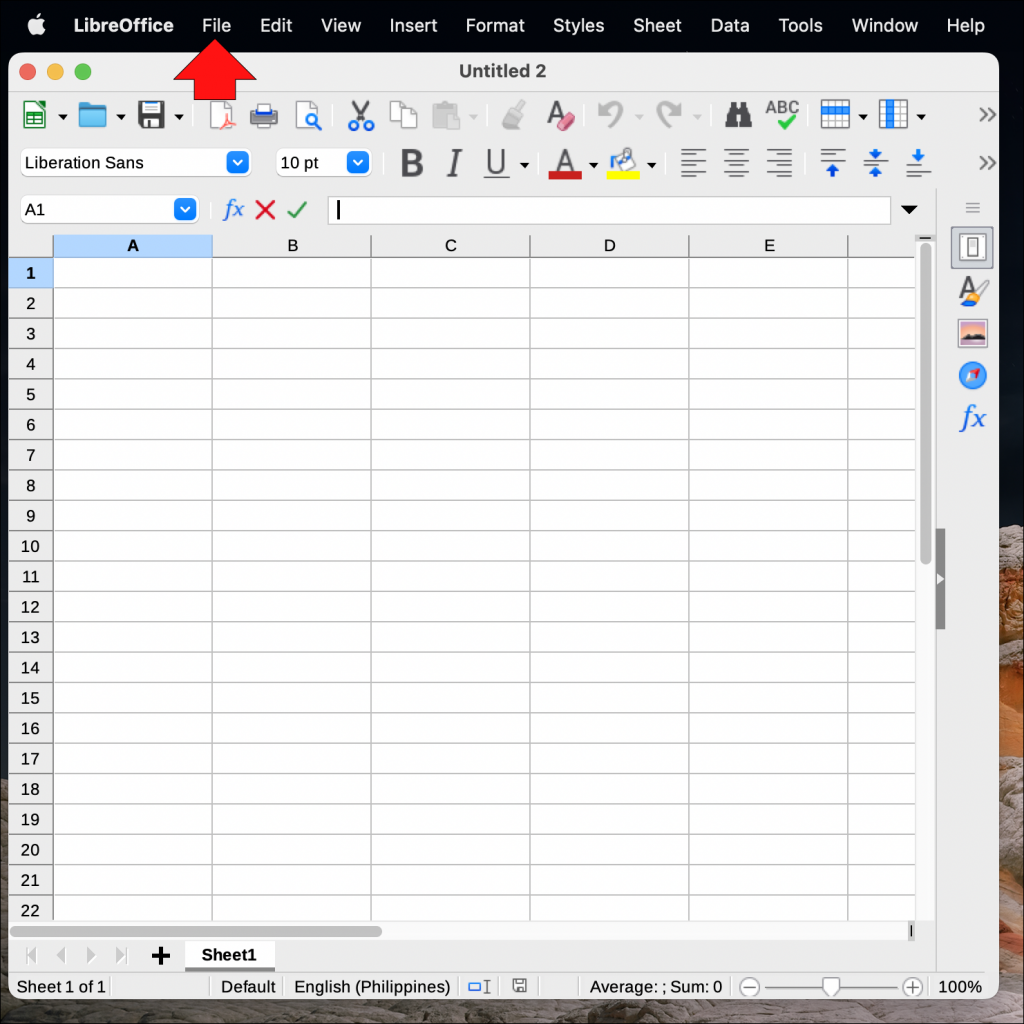

Интерфейс LibreOffice Calc на macOS с листом, строкой формул и панелью инструментов

На macOS смета строится в обычной сетке Calc: отдельные столбцы для количества, единицы, цены, плана и факта позволяют считать строки формулами и фильтровать расходы без специального строительного шаблона.

В строке сметы используйте числовые поля без приписанных единиц: количество — отдельное число, единица — отдельный столбец, цена — число в денежном формате. Тогда формулы не ломаются из-за текста вида «14,3 м²». Если нужно передать смету человеку с другой системой, экспортируйте копию в подходящий табличный или PDF-формат, но оставьте исходник редактируемым.

Плюсы LibreOffice Calc:

  • полный контроль структуры и формул;
  • локальная работа без обязательной привязки к веб-сервису;
  • подходит для план-факт модели.

Минусы LibreOffice Calc:

  • объёмы, справочник работ и расчёт материалов создаются вручную;
  • для совместного одновременного редактирования веб-таблица обычно удобнее;
  • строительные ошибки исходных данных программа не выявляет.

iPhone и iPad: RenoPlan для обмеров и первичной сметы

RenoPlan — мобильный вариант, когда расчёт начинается прямо на объекте. Приложение создаёт планы помещений, рассчитывает площади стен и пола и периметры, а эти данные можно использовать в estimates и invoices. Перед заказом дорогих материалов, встроенной мебели, дверей и сантехники критичные размеры нужно перепроверить отдельным контрольным замером.

Практический сценарий: создайте проект квартиры, снимите размеры каждой комнаты, проверьте автоматически рассчитанные площади, затем добавьте позиции работ и материалов. Для больших ремонтов мобильную смету лучше считать полевой версией: после обмеров перенесите или экспортируйте данные в основной план-факт файл, где проще вести десятки оплат, альтернативных предложений и комментариев.

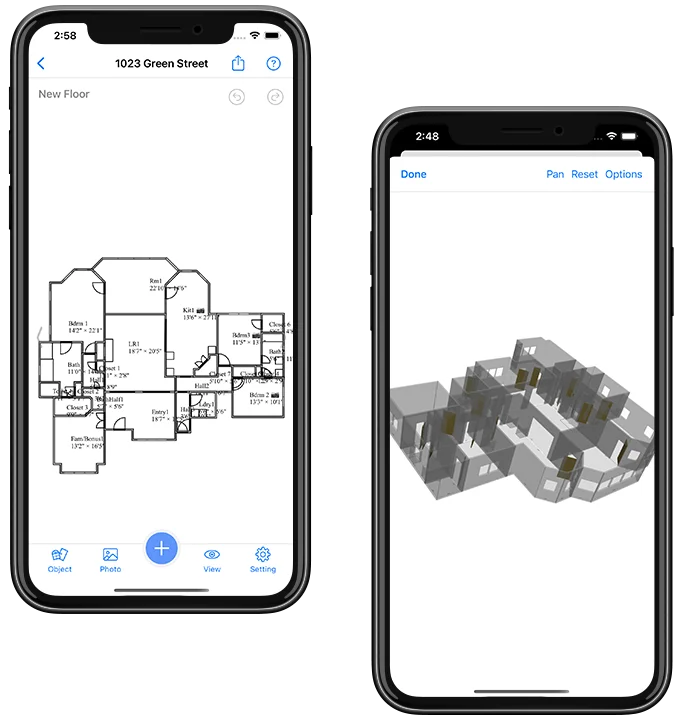

Интерфейс RenoPlan с двухмерным планом помещения и 3D-представлением на iPhone

Плюсы RenoPlan:

  • обмеры и расчёт площадей находятся в одном мобильном проекте;
  • удобен в квартире, где ноутбук использовать неудобно;
  • план можно прикладывать к расчётным документам.

Минусы RenoPlan:

  • большую многоуровневую смету сложнее редактировать на небольшом экране;
  • цены и нормы расхода требуют отдельной проверки;
  • мобильный обмер не отменяет контрольный замер перед заказом дорогих материалов и мебели.

Android: magicplan для обмеров на телефоне и сметы на планшете или компьютере

magicplan объединяет мобильный план помещения, полевые данные, прайс-листы и Estimator. На Android удобно создавать и редактировать проект непосредственно в квартире: рисовать комнаты, уточнять размеры, добавлять объекты, фотографии и заметки. Полноценный расчёт Estimator рассчитан на планшет с устойчивым подключением к интернету или на работу через компьютер, поэтому смартфон разумно использовать прежде всего для сбора данных и проверки геометрии.

Интерфейс magicplan с планом квартиры и детализацией estimate по работам и материалам

Как построить смету в magicplan

  1. На Android создайте проект и нарисуйте комнаты вручную или используйте имеющийся план как основу.
  2. Проверьте размеры и названия помещений. Ошибка геометрии перейдёт в площади и связанные расчёты.
  3. Для детальной сметы откройте проект в Estimator на планшете с интернетом либо через magicplan Cloud на компьютере.
  4. Настройте Price List: единицы, позиции работ и материалов и собственные ставки. Не объединяйте труд и закупку в одну строку, если хотите отдельно контролировать подрядчика и магазин.
  5. Добавьте нужные позиции к помещениям и проверьте, на каком объёме основано каждое количество.
  6. После расчёта откройте Files and Sharing, нажмите Configure рядом с Estimate Files, затем Estimate Files. Расчёт выгружается в PDF или XLS в зависимости от конфигурации.

Не переносите в magicplan чужой прайс без адаптации. Даже правильно рассчитанная площадь даёт неверный бюджет, если ставка относится к другому городу, другому составу работ или другой единице измерения. В прайсе полезно разделять «работа» и «материал», а дополнительные расходы — доставку, подъём, вывоз — хранить отдельными позициями.

Плюсы magicplan:

  • план и расчёт связаны внутри одного проекта;
  • прайс-лист позволяет повторно использовать структуру ставок;
  • есть отдельные estimate-файлы для передачи результата.

Минусы magicplan:

  • правильность результата зависит от настроенного прайса и исходных размеров;
  • для детального план-факт контроля после десятков платежей таблица обычно прозрачнее;
  • частные технологические нормы расхода материалов всё равно рассчитываются по конкретным товарам.

Почему ПРОраб Lite не стоит делать основным способом

ПРОраб Lite сейчас недоступен для скачивания в RuStore, поэтому выбирать его как основу новой сметы не стоит. Если приложение уже установлено на старом устройстве и в нём сохранены расчёты, перенесите нужные объёмы, позиции и цены в доступный инструмент, чтобы новый бюджет не зависел от программы, которую нельзя установить заново.

Онлайн-калькуляторы: где они действительно полезны

Онлайн-калькулятор хорошо решает узкую задачу: быстро оценить отдельный объём или получить черновой список позиций. Его удобно применять для проверки собственной арифметики по площади, количеству упаковок или типовым работам. Но калькулятор не должен становиться единственной сметой, если он не позволяет сохранить полный перечень работ, выбранные материалы, источник цены, факт оплаты и изменения.

Интерфейс онлайн-калькулятора ремонта с материалами по помещениям и итоговой стоимостью

Удобный калькулятор показывает не только одну сумму, а детализацию по помещениям и группам материалов. Именно такую детализацию нужно переносить в рабочую смету: итог без состава невозможно нормально проверить после изменения площади, материала или цены.

Калькуляторы магазинов, в том числе инструменты, связанные с каталогом Петровича, особенно полезны на этапе материалов: расчёт можно связать с конкретными товарами и упаковками. После этого перенесите в рабочую смету не только итоговую сумму, но и название товара, единицу упаковки, количество, дату цены и основание расчёта. Если позже выберете другой формат плитки или другую фасовку смеси, количество упаковок нужно пересчитать, даже если площадь комнаты не изменилась.

Для работ онлайн-калькулятор используйте как ориентир для структуры и предварительного бюджета. Стоимость конкретной бригады сравнивайте по одинаковому техническому заданию: одинаковые метры, одинаковый состав подготовки, одинаковые дополнительные операции. Иначе две «цены за м²» описывают разные услуги и формально сравнивать их нельзя.

Профессиональные сметные программы: когда они оправданы

Профессиональные сметные комплексы решают другую задачу, чем домашняя таблица: работают со сметно-нормативной документацией, индексами, ресурсами, актами и формами, которые нужны сметчикам и организациям. Для ремонта одной квартиры такой функционал нередко избыточен, но знать различия полезно — особенно если подрядчик присылает профессиональную смету и её нужно правильно читать.

ГРАНД-Смета

Назначение. Профессиональный комплекс для формирования сметной документации и работы с нормативной базой. В нём создают локальные сметы и связанные документы, используют ресурсы, коэффициенты и нормативные позиции.

Рабочая логика. Пользователь выбирает нормативные расценки, формирует структуру документа, задаёт объёмы и применяет необходимые параметры расчёта. Это принципиально отличается от бытовой таблицы «работа × цена мастера»: программа рассчитана на специалиста, понимающего нормативную методику.

Когда имеет смысл. Когда смета должна соответствовать профессиональным требованиям организации, проекту или нормативной методике. Для личного ремонта квартиры, где сравниваются коммерческие цены нескольких бригад, чаще проще вести собственную таблицу.

Интерфейс ГРАНД-Сметы с ведомостью объёмов работ

Плюсы:

  • профессиональная структура сметной документации;
  • детальная работа с расценками, ресурсами и параметрами;
  • подходит для регулярной работы сметчика.

Минусы:

  • сложнее освоить без знания сметной методики;
  • для одной квартиры большая часть профессионального функционала не нужна;
  • не заменяет бытовой план-факт по личным платежам.

Smeta.RU и Smeta.Cloud

Назначение. Smeta.RU — профессиональная система для сметных расчётов; Smeta.Cloud переносит часть профессиональной работы в облачный формат. Эти решения ориентированы на сметчиков и строительные организации, а не на быстрый список покупок для одной комнаты.

Рабочая логика. Документ строится из сметных позиций и ресурсов, к которым применяются параметры расчёта. Облачный вариант полезен, когда профессиональная смета должна быть доступна удалённо, но сама методика от этого не становится бытовой.

Когда имеет смысл. При регулярной работе с профессиональными сметами и нормативной базой. Владельцу квартиры, которому нужно сравнить две бригады и контролировать покупки, проще проверить полученную профессиональную смету и параллельно вести собственную коммерческую таблицу.

Интерфейс Smeta.RU с локальной сметой и ресурсами

Плюсы:

  • профессиональная работа с большим сметным документом;
  • детализация ресурсов и параметров;
  • облачный вариант обеспечивает удалённую работу.

Минусы:

  • избыточная сложность для разового квартирного бюджета;
  • требуется понимание сметной терминологии;
  • не стоит переносить профессиональную нормативную цену в бытовой бюджет без понимания метода расчёта.

1С:Смета

Назначение. 1С:Смета предназначена для создания, расчёта, хранения и печати строительной сметной документации. В профессиональном контуре используются локальные и объектные сметы, сводные документы и формы выполнения работ.

Рабочая логика. Сметчик работает с позициями, объёмами, нормативной информацией и документами, а не просто вводит коммерческую цену мастера. Поэтому программу разумно оценивать как рабочую систему организации, а не как домашний калькулятор ремонта.

Когда имеет смысл. Если вы работаете в среде 1С и сметная документация — регулярная часть процессов компании. Для собственного ремонта её стоит использовать только при уже имеющейся компетенции и реальной необходимости в профессиональных документах.

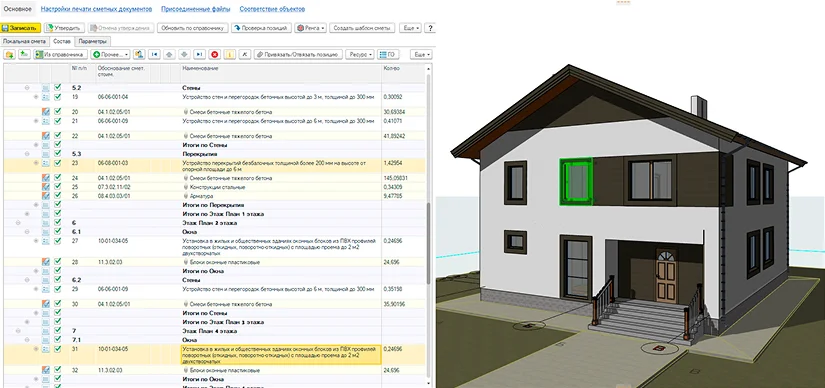

Интерфейс 1С-системы со сметными позициями и моделью здания

Плюсы:

  • связь со сметной документацией и процессами 1С;
  • подходит для хранения и расчёта большого набора документов;
  • полезна организациям с постоянной сметной работой.

Минусы:

  • для одноразового ремонта сложнее обычной таблицы;
  • нужны знания профессиональной сметной логики;
  • личные покупки и бытовой план-факт всё равно часто удобнее контролировать отдельно.

SmetaWIZARD

Назначение. SmetaWIZARD — профессиональное ПО для подготовки сметной и договорной документации. Интерфейс оперирует структурой сметы, ресурсами, коэффициентами и параметрами расчёта.

Рабочая логика. Смета формируется как структурированный профессиональный документ. Пользователь редактирует свойства позиций и ресурсов, а не только итоговую цену. Для самостоятельного ремонта это имеет смысл лишь тогда, когда уже существует нормативная смета, которую нужно вести в том же формате.

Когда имеет смысл. Сметно-договорные отделы, профессиональные сметчики, регулярная проектная работа. Для домашнего бюджета этот класс программы не даёт преимущества, если задача сводится к коммерческим предложениям и фактическим покупкам.

Интерфейс SmetaWIZARD со структурой сметы и свойствами ресурсов

Плюсы:

  • детальная профессиональная структура;
  • работа с ресурсами и коэффициентами;
  • подходит для большого документированного проекта.

Минусы:

  • высокий порог входа для владельца квартиры;
  • избыточен для простой коммерческой сметы;
  • не отменяет проверки реальных закупочных цен.

WinСмета

Назначение. WinСмета — профессиональная программа для сметных расчётов с нормативными справочниками и ресурсами.

Рабочая логика. В окне документа и справочников пользователь выбирает позиции, переносит их в смету, задаёт объёмы и применяет параметры. Такой подход рассчитан на работу с нормативной структурой, поэтому освоение начинается не с дизайна квартиры, а с принципов сметного дела.

Когда имеет смысл. Постоянная профессиональная работа с расчётами. Для частного ремонта её стоит рассматривать только при необходимости работать в том же формате, что и исполнитель или организация.

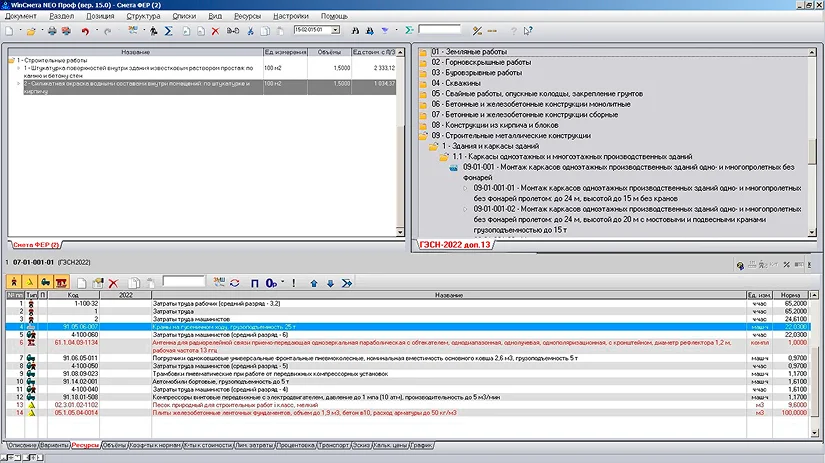

Интерфейс WinСмета с нормативным справочником и ресурсами

Плюсы:

  • профессиональный инструмент для нормативной сметы;
  • структурированный выбор расценок и ресурсов;
  • подходит для повторяющейся работы.

Минусы:

  • не ориентирован на начинающего пользователя одной квартиры;
  • не является заменой каталогу фактических чеков и оплат;
  • профессиональные цены нельзя бездумно сравнивать с коммерческой ставкой мастера.

аванСМЕТА

Назначение. аванСМЕТА ориентирована на ремонтно-отделочные расчёты: помещения, работы и материалы можно собирать в структуру объекта, рассчитывать объёмы и готовить печатные документы.

Рабочая логика. Пользователь задаёт помещения, выбирает виды ремонтных работ, связывает их с объёмами и материалами. Для квартирного ремонта эта модель ближе к практической коммерческой смете, чем тяжёлые нормативные комплексы.

Когда имеет смысл. Если ремонты считаются регулярно и нужен специализированный справочник/шаблоны, но полноценная государственная нормативная система не требуется. Для одной квартиры обычная таблица остаётся более универсальной при план-факт учёте.

Интерфейс аванСМЕТА с помещениями и ремонтно-отделочными работами

Плюсы:

  • структура построена вокруг помещений и ремонтных работ;
  • материалы можно привязывать к расчёту работ;
  • логика понятнее для отделочного ремонта.

Минусы:

  • прайс необходимо поддерживать актуальным;
  • для разового проекта настройка справочника может занять больше времени, чем создание таблицы;
  • платежи и фактические закупки стоит контролировать отдельно.

Турбосметчик

Назначение. Турбосметчик — профессиональный сметный инструмент с нормативными расценками, актами и ресурсной частью.

Рабочая логика. Пользователь работает с крупным перечнем расценок, позициями и параметрами сметы. Такой интерфейс эффективен, когда нужно регулярно составлять нормативно структурированные расчёты, но для бытовой квартиры он сложнее, чем перечень собственных работ и материалов.

Когда имеет смысл. Профессиональная деятельность сметчика и подрядной организации. Владельцу квартиры полезнее уметь читать полученную смету: проверять номер/наименование позиции, объём, единицу и итог, а собственный бюджет вести отдельно.

Интерфейс Турбосметчика с нормативным перечнем и сметными позициями

Плюсы:

  • профессиональная нормативная детализация;
  • поддерживает документы, связанные с выполнением работ;
  • подходит для крупного объёма постоянной сметной работы.

Минусы:

  • избыточен для разового самостоятельного ремонта;
  • требует знания профессиональной методики;
  • не следует использовать нормативную структуру как замену реальному контролю покупок и коммерческих договорённостей.

Как выбирать менее распространённую сметную программу

Смета+, Смета 10, ПланФикс, TurboSmeta, СтройСмета, ЭкспертСмета, Smeta XP, Смета МДС, Смета РК, СТ-смета ПИР, Мини-смета, Сметус-ком, m-smeta.ru и Гибкая смета имеют разное назначение и не должны автоматически считаться взаимозаменяемыми. Для частного ремонта важнее не длина списка функций, а возможность создать понятную смету со своими объёмами и ценами, сохранить результат и вернуться к редактированию после изменения проекта.

ГруппаЧто проверить до переноса реальной сметы
Смета+, Смета 10, Smeta XP, Смета МДС, Смета РК, Мини-сметаПрограмма однозначно идентифицируется, запускается на вашей системе и позволяет создать тестовый расчёт со своими расценками
ПланФиксНужные вам возможности относятся именно к финансовому расчёту ремонта, а не только к управлению задачами и проектами
TurboSmeta и ТурбосметчикНазвания не перепутаны: это разные продукты, поэтому инструкции и элементы интерфейса нельзя переносить между ними
СтройСмета, ЭкспертСмета, Сметус-ком, m-smeta.ru, Гибкая сметаРабочий продукт доступен, проект можно сохранить или выгрузить, а собственные цены и единицы измерения вводятся без привязки к чужому прайсу
СТ-смета ПИРОбласть применения совпадает с вашей задачей: расчёты проектно-изыскательских работ и бытовая смета ремонта — не одно и то же

Перед переносом десятков строк создайте тест из одной комнаты: пять работ, пять материалов, две единицы измерения, собственные цены и итог. Сохраните проект, закройте программу, откройте его снова и попробуйте выгрузить результат. Если на этом коротком тесте нельзя надёжно восстановить данные или понять формулу суммы, не переносите туда основной бюджет — таблица с прозрачными формулами будет безопаснее.

Как считать материалы: от площади до количества упаковок

В смете полезно разделять расчётное количество и закупочное количество. Первое получается из геометрии и технологического расхода, второе учитывает упаковку и конкретный товар. Например, площадь пола может быть 14,28 м², но купить 14,28 «единицы» ламината нельзя: нужно взять целое число упаковок, каждая из которых покрывает определённую площадь.

Сухие смеси

Для штукатурки, наливного пола и клея используйте расход производителя при фактической толщине слоя. Если на мешке указан расход на 1 м² при толщине 1 мм, а средний слой в проекте 8 мм, количество рассчитывается для 8 мм, а не по номинальному расходу из рекламного описания. После расчёта массы переведите её в целое число мешков.

Краска и грунт

Учитывайте площадь, расход на слой и плановое число слоёв. Не объединяйте грунтовку и краску в одну строку: это разные материалы и разные операции. Если часть стен имеет другое основание или цвет, выделите её отдельно — расход и число слоёв могут отличаться.

Плитка

Сначала определите точную зону облицовки, затем раскладку. Количество зависит от формата плитки, направления, рисунка, подрезки и количества углов. Именно поэтому универсальный процент запаса для любой плитки некорректен. После раскладки переведите число плиток в коробки и отдельно учтите декор, бордюры, профили, клей, затирку и гидроизоляцию, если они входят в проект.

Обои

Площадь стен сама по себе не даёт точного числа рулонов. Нужно знать ширину рулона, его длину, высоту стены, раппорт и способ совмещения рисунка. Рассчитайте число полотен по периметру, затем число полноценных полотен из одного рулона с учётом подгонки. Только после этого определяйте количество рулонов.

Погонные элементы

Плинтус, профиль, карниз и кабель считают в погонных метрах, но закупают планками определённой длины. Поэтому в одной колонке храните требуемые метры, а в другой — число планок. Отдельно посчитайте углы, соединители и заглушки: они не выводятся автоматически из общей длины.

Для каждого материала оставляйте ссылку не как внешний кликабельный адрес в статье, а в собственной рабочей смете — источник товара, артикул и дату цены. Тогда при замене продукта понятно, что именно изменилось: расход, фасовка, цена, цвет или сам материал.

Как собирать цены и сравнивать предложения

Цена без даты быстро теряет смысл. В рабочей смете рядом с каждой значимой позицией записывайте источник и дату проверки. Для материалов — конкретный товар и фасовку; для работ — состав операции и единицу измерения. Если мастер говорит «штукатурка 900», должно быть понятно, 900 за м², за погонный метр или за всю работу, входит ли грунтование и установка маяков, как учитывается толщина слоя.

Для сравнения подрядчиков создайте отдельные колонки «Исполнитель A», «Исполнитель B», «Исполнитель C» на одном и том же перечне работ. Не сравнивайте итоговые суммы из трёх разных файлов, пока не выровняли состав. Один подрядчик может включить вынос мусора и защиту пола, второй — нет; один считает подготовку стены отдельными строками, другой объединяет её.

Порядок проверки коммерческого предложения

  1. Сверьте единицы измерения.
  2. Сверьте объёмы с собственными обмерами.
  3. Раскройте комплексные позиции до состава работ.
  4. Отметьте материалы заказчика и материалы исполнителя.
  5. Выделите фиксированные цены и ориентировочные позиции.
  6. Отдельно выпишите то, чего нет в предложении: доставка, подъём, вывоз, расходники, защита помещения.
  7. Только после этого сравнивайте итог.

Дополнительные расходы, которые часто теряются между строк

Основные работы и чистовые материалы не равны полной стоимости ремонта. В отдельный раздел сметы вынесите расходы, которые не относятся к площади отделки, но реально оплачиваются: доставка, подъём, разгрузка, вывоз строительного мусора, контейнеры и мешки, временная защита пола и мебели, расходный крепёж, аренда или покупка специфического инструмента, уборка после этапов.

Инженерные и организационные расходы тоже не следует прятать в строке «прочее». Если нужен перенос счётчика, дополнительная диагностика, отдельная доставка крупногабаритной двери или повторный выезд мастера, создайте самостоятельную строку с причиной. Чем конкретнее «прочее», тем легче понять, можно ли его оптимизировать.

Мебель и техника лучше держать отдельным разделом от строительно-отделочной сметы. Это позволяет видеть два бюджета: стоимость готовности помещения и стоимость его оснащения. Для кухни такое разделение особенно полезно, потому что корпусная мебель, техника, мойка и подключение могут стоить значительную долю проекта, но не относятся к цене отделочных работ.

Запас материала и финансовый резерв — разные вещи

Один универсальный коэффициент «запаса» для всей квартиры применять нельзя. Сначала определите, о каком риске идёт речь. Технологический запас материала покрывает подрезку, рисунок, брак и кратность упаковки. Финансовый резерв предназначен для непредвиденных работ и изменений. Изменение цены — отдельный риск, который зависит от времени между расчётом и покупкой.

Технологический запас рассчитывайте по конкретной позиции. Для плитки основой служит раскладка; для обоев — число полотен и раппорт; для плинтуса — длина планок и число углов. Финансовый резерв лучше формировать не механическим процентом, а списком неопределённостей: состояние скрытых оснований, неизвестные коммуникации, неутверждённая мебель, возможная замена инженерных решений. Чем больше неизвестного, тем больше сумма должна оставаться свободной.

Если хочется видеть резерв одной строкой, сначала посчитайте известные риски сценариями. Например: «замена части проводки», «дополнительное выравнивание пола», «повторная доставка». Запишите ориентир по каждому риску и сложите их. Такой резерв объясним, а не взят из чужого процента.

Как проверить смету подрядчика до подписания

Собственная смета нужна не для того, чтобы заставить подрядчика принять ваши расценки, а для проверки объёма и состава. Сначала сравнивайте физические величины: квадратные метры стен, длину плинтуса, число дверей, сантехнических точек. Если расхождение уже на объёмах, итоговую цену обсуждать рано.

Красные флаги в расчёте

  • одинаковая работа встречается в двух разделах без объяснения;
  • единица измерения не соответствует смыслу позиции;
  • объём заметно больше измеренного, а формула не показана;
  • комплексная ставка не содержит перечня входящих операций;
  • расход материала рассчитан без конкретного продукта или толщины слоя;
  • дополнительная работа появляется только после выполнения, хотя её можно было увидеть до старта;
  • в смете нет процедуры согласования изменений.

Попросите подрядчика не только исправить сумму, но и пояснить основание количества. Например, 55 м² штукатурки при 47 м² стен может быть оправдано дополнительными откосами или перегородкой, а может быть ошибкой. Проверяемая смета позволяет быстро отличить одно от другого.

Оплату удобно привязывать к завершённым этапам и фактически принятому объёму. В собственной таблице рядом с этапом храните плановую сумму, согласованное изменение и оплаченный факт. Тогда спор о том, «сколько уже заплачено за санузел», решается по строкам, а не по памяти и переводам в банковском приложении.

Смета и договор: что важно зафиксировать

Для договора подряда цена работы может определяться сметой; ГК РФ различает приблизительную и твёрдую цену. Поэтому при работе с подрядчиком важен не только файл с цифрами, но и то, как он включён в договор и как стороны согласуют изменения. Личная таблица владельца квартиры сама по себе не становится частью договора автоматически.

В договорном комплекте должны однозначно совпадать объект, состав работ и версия сметы. Если объём меняется, фиксируйте изменение до оплаты: какая строка добавлена или исключена, как поменялось количество и цена. Для сложного ремонта, реконструкции, спора или значительной цены ошибки формулировки договора и приложений стоит проверить с юристом; бытовая инструкция по таблице не заменяет правовую экспертизу.

Отдельно договоритесь, кто закупает материалы, кто отвечает за доставку и кто принимает остатки. Если материал покупает подрядчик, в смете должна быть понятна схема подтверждения фактической стоимости. Если покупаете вы, передавайте мастеру не сумму «на материалы», а согласованный перечень и сроки поставки, чтобы не возникало простоя.

План-факт: как вести смету после начала ремонта

После старта ремонта смета превращается из расчёта в систему управления. Каждая новая оплата должна попадать либо в существующую строку, либо в согласованную новую позицию. Не меняйте плановую сумму задним числом, чтобы «всё снова сошлось»: так исчезает история решения.

ПланСогласованное изменениеФактОтклонениеПричина
20 000+3 50023 5000 к согласованному плануДобавлена подготовка основания
15 000013 800−1 200Скидка на материал
8 00009 400+1 400Выбран более дорогой комплект

В рабочей модели полезно различать исходный план и текущий согласованный прогноз. Формула проста: исходный план + согласованные изменения = текущий план. Факт сравнивается с текущим планом, а отдельно сохраняется разница между текущим и исходным бюджетом. Так видно и качество исполнения, и масштабы изменений проекта.

Раз в неделю проверяйте пять чисел

  1. сколько запланировано по первоначальной смете;
  2. на сколько увеличили или уменьшили план согласованными изменениями;
  3. сколько уже оплачено;
  4. сколько обязательных работ и закупок ещё не оплачено;
  5. какой свободный резерв остаётся после этих обязательств.

Последний показатель важнее остатка денег на счёте. Если у вас осталось 300 000 рублей, но уже согласованы двери на 120 000, сантехника на 80 000 и финальная работа на 70 000, свободный остаток — не 300 000. Смета должна показывать обязательства до момента платежа.

Как оптимизировать бюджет без удаления обязательных работ

Экономить лучше не через случайное вычёркивание строк, а через сравнение сценариев. Сначала разделите позиции на обязательные, вариантные и отложенные. Обязательные обеспечивают безопасный и технологически законченный результат: подготовка основания, нужная инженерия, гидроизоляция там, где она предусмотрена технологией. Вариантные — цвет, коллекция, часть декоративных решений. Отложенные — мебель и элементы, которые реально можно установить позже без переделки завершённой отделки.

Для каждой дорогой позиции создайте альтернативу с одинаковой функцией: материал A и материал B, но не сравнивайте разные по назначению товары. Затем пересчитайте не цену упаковки, а стоимость готовой зоны. Более дешёвая упаковка может потребовать больше единиц или дополнительных материалов.

На работах сравнивайте не только ставку, но и состав. Низкая цена шпаклевания ничего не значит, если у другого подрядчика в ставку входит шлифование и грунтование. Оптимизация появляется после нормализации состава, а не после выбора минимального числа в столбце.

Типичные ошибки самостоятельной сметы

  1. Считать только отделочные материалы. В бюджет не попадают демонтаж, черновая подготовка, доставка и инженерные работы.
  2. Умножать площадь квартиры на общую цену за м². Такая цифра не показывает реальные объёмы отдельных операций и не помогает проверять подрядчика.
  3. Смешивать работу и материал. После изменения товара невозможно понять, какая часть цены изменилась.
  4. Использовать неправильную единицу. Плинтус считают в метрах, розетки — в штуках, плитку — по площади/коробкам; смешение единиц даёт неверный итог.
  5. Вычитать все проёмы автоматически. Для разных технологий состав обрабатываемой площади отличается.
  6. Считать материал по площади без фасовки. Купить дробную часть мешка или упаковки нельзя.
  7. Вводить общий процент запаса для всего. Плитка, обои, краска и финансовые риски требуют разных расчётов.
  8. Не сохранять дату цены. Через несколько недель непонятно, почему реальная закупка дороже старой строки.
  9. Перезаписывать план фактом. История перерасхода исчезает.
  10. Не фиксировать изменения подрядчика. Дополнительные работы накапливаются и обсуждаются уже после выполнения.
  11. Сравнивать итоговые суммы разных по составу предложений. Более дешёвая смета может просто содержать меньше работ.
  12. Считать встроенный прайс программы действующим автоматически. Любая цена требует проверки под ваш город, дату и состав работ.
  13. Принимать автоматический расчёт как технологическую норму. Программа знает геометрию, но конкретный расход определяет выбранный материал и технология.
  14. Не учитывать уже купленные материалы. Они либо повторно попадают в бюджет, либо исчезают из контроля.
  15. Хранить только PDF. Зафиксированный документ полезен для согласования, но для перерасчёта нужен редактируемый исходник.

Как проверить смету перед началом ремонта

Перед первой закупкой пройдите контроль не по общей сумме, а по слоям.

  • Геометрия: все помещения измерены, площади и периметры имеют понятные формулы.
  • Работы: есть демонтаж, подготовка, инженерия, чистовая отделка и установка там, где они действительно нужны.
  • Материалы: количество переведено в реальные упаковки и единицы.
  • Цены: зафиксированы источник, дата, фасовка и единица.
  • Подрядчик: собственные объёмы сверены с его расчётом.
  • Дополнительные расходы: доставка, подъём, вывоз и расходники не потеряны в «прочем».
  • Изменения: понятно, кто и как их согласует.
  • План-факт: исходный бюджет сохранён отдельно от фактических платежей.
  • Резерв: связан с конкретными рисками, а не с произвольным процентом.
  • Версия: у сметы есть дата или номер, чтобы не перепутать старый и новый расчёт.

После проверки сделайте контрольный сценарий по одной комнате: возьмите, например, ванную и убедитесь, что от площади стен можно дойти до количества плитки, от количества — до коробок, от коробок — до цены, а от цены — до строки платежа. Если цепочка где-то обрывается, структура сметы ещё не готова.

Как выбрать способ по сценарию

СценарийЧто выбратьПочему
Нужен проект квартиры и смета по комнатамДизайн Интерьера 3DМастер сметы работает поверх планировки и разделяет работы/материалы
Нужен максимальный контроль платежейExcelПроще создать собственные план-факт поля и аналитику
Несколько человек должны работать с одной сметойGoogle ТаблицыОдна онлайн-версия и разграничение доступа
Проект строится вокруг 3D-плана домаМой Дом 3DПомещения и категории связаны с проектом
Нужна локальная таблица на MacLibreOffice CalcПолный табличный расчёт без браузера
Нужно считать прямо на объекте с iPhone/iPadRenoPlanПлан, площади и estimates в мобильном проекте
Нужно считать на Android по плану помещенияmagicplanПлан, прайс и estimate связаны в одном проекте
Нужна профессиональная нормативная документацияПрофессиональный сметный комплексОн предназначен для нормативных позиций, ресурсов и форм

Практический пример структуры сметы для комнаты

Ниже — не прайс и не готовая стоимость, а пример правильной детализации. Цены нужно заполнить своими актуальными значениями.

ЭтапПозицияЕд.КоличествоОснование
ДемонтажСнятие старого напольного покрытиям²14,28Площадь пола
СтеныГрунтованием²37,19Стены без двери и окна
СтеныВыравниванием²37,19Проверить фактическую необходимость и слой
СтеныФинишное покрытием²37,19Скорректировать по зонам другого материала
ПолПодложкам²по раскладкеПлощадь + технологическая потребность
ПолНапольное покрытиеуп.по упаковке14,28 м² → целое число упаковок
ПолПлинтусм/шт.14,3 м → планкиПериметр без двери
ЭлектрикаРозетки/выключателишт.по плануКоличество точек
УстановкаСветильникшт.по проектуКоличество приборов

Такая таблица позволяет обсуждать любую строку отдельно. Если подрядчик предлагает другую площадь стен, можно вернуться к формуле. Если выбран ламинат с другой площадью упаковки, меняется закупочное количество, но не площадь комнаты. Если изменилась цена мастера, меняется ставка, а не физический объём.

Частые вопросы

Нужно ли составлять смету до дизайн-проекта?

Черновой бюджет можно собрать до проекта, но точную смету чистовых материалов и части работ лучше считать после фиксации планировки, отделки и инженерных решений. Иначе изменение перегородок, сантехники или напольного покрытия заставит пересчитывать связанные строки. Удобно иметь раннюю рамочную смету и затем рабочую детальную версию.

Можно ли вести всё в одной таблице?

Можно, но при большом ремонте удобнее разделить данные по листам: обмеры, смета, цены и платежи. Тогда исходная геометрия не смешивается с чеками, а изменение цены не затрагивает формулы объёмов. Итоговый лист может собирать сводные числа из остальных.

Нужно ли включать мебель и технику?

Если цель — понять полный бюджет заселения, включайте, но отдельным разделом. Строительно-отделочная часть и оснащение имеют разные сроки, исполнителей и причины изменения цены. Разделение показывает, сколько стоит привести помещение в готовое состояние и сколько — оборудовать его.

Что делать, если точная модель материала ещё не выбрана?

Создайте временную позицию с целевыми характеристиками и ориентиром цены, пометьте её как неутверждённую. После выбора конкретного товара замените цену, фасовку и расход. Не маскируйте неопределённость общей строкой «материалы»: она лишает смету управляемости.

Как учитывать материалы, купленные заранее?

Оставьте их в перечне материалов, но укажите фактическую цену и статус «куплено». Если товар был приобретён до начала расчёта и вы не хотите включать его в будущую потребность денег, всё равно сохраните стоимость в финальной версии — иначе итоговая стоимость ремонта окажется заниженной.

Как часто обновлять цены?

Перед крупной закупкой и перед подписанием предложения подрядчика. Нет смысла ежедневно переписывать все строки, но цена должна быть повторно проверена до момента, когда на неё опирается решение. Дата проверки в собственной смете показывает, какие позиции уже требуют обновления.

Нужен ли отдельный резерв, если материал уже посчитан с запасом?

Да, это разные риски. Запас материала покрывает технологические потери конкретной позиции. Финансовый резерв покрывает неизвестные работы, изменения проекта и другие денежные риски. Нельзя считать, что лишняя коробка плитки компенсирует необходимость заменить участок проводки.

Почему нельзя просто взять смету соседа с такой же площадью?

Даже одинаковый метраж не означает одинаковые поверхности, состояние оснований, инженерные точки и выбранные материалы. Чужая таблица может быть полезна как перечень возможных строк, но количества и цены нужно рассчитывать заново по своей квартире.

Как сравнить две бригады, если одна считает по м², а другая комплексом?

Разложите комплексную ставку до состава и приведите предложения к одинаковому перечню. Если это невозможно, хотя бы зафиксируйте, какие операции входят и какие оплачиваются отдельно. Итог сравнивают только после нормализации состава.

Нужно ли вычитать окна и двери из площади стен?

Это зависит от конкретной работы. Для финишного материала проём обычно исключается из покрываемой поверхности, но откосы, усиление, подготовка или другие операции могут считаться отдельно. Поэтому храните формулу количества у каждой строки, а не один универсальный показатель «площадь стен».

Можно ли доверять автоматическому расчёту программы?

Автоматизация полезна для геометрии и суммирования, но исходные данные нужно проверять. Программа не знает фактический перепад стены, выбранную толщину штукатурки, упаковку конкретного товара и реальные условия подрядчика, пока пользователь их не задаст. Автоматический итог считается правильным только после проверки входных параметров.

Что делать с остатками материалов после ремонта?

Не удаляйте закупку из факта. Оплаченная упаковка остаётся частью стоимости ремонта, даже если часть материала не использована. Если товар удалось вернуть и получить деньги, добавьте возврат как отрицательный факт или отдельную корректирующую строку, чтобы итог совпадал с реальным денежным потоком.

Итог: смета должна объяснять каждую крупную цифру

Для ремонта, где одновременно нужен план квартиры и расчёт по помещениям, первым практическим вариантом остаётся Дизайн Интерьера 3D: он связывает проект с мастером сметы и позволяет пройти от категорий до итогов и PDF. Для максимального финансового контроля удобнее Excel или Google Таблицы, потому что в них легко вести исходный план, согласованные изменения и факт. На macOS ту же логику можно построить в LibreOffice Calc; на объекте с телефоном полезны RenoPlan и magicplan.

Независимо от инструмента качество сметы определяется одинаково: размеры можно проверить, количество имеет формулу, у цены есть источник и дата, работа отделена от материала, изменения фиксируются отдельно, а фактические платежи не затирают исходный план. Такая смета не обещает, что ремонт никогда не изменится; она делает каждое изменение видимым и позволяет принять решение до того, как перерасход превратится в неожиданность.
