Плюсы и минусы каркасных домов: как оценить технологию, избежать ошибок при строительстве и проверить дом перед покупкой

Каркасный дом нельзя оценивать по одной характеристике вроде скорости строительства, толщины стены или цены коробки. Его эксплуатационные качества формируются всей системой: геологией участка и фундаментом, расчетом каркаса, качеством и влажностным состоянием пиломатериалов, жесткостью обшивки, непрерывностью утепления, герметичностью внутреннего контура, защитой конструкции от наружной влаги, вентиляцией, инженерными проходками и тем, насколько аккуратно выполнены скрытые работы. Поэтому один и тот же признак способен быть преимуществом в грамотно спроектированном доме и источником проблем в здании, где подрядчик упростил узлы.

Ниже преимущества и недостатки каркасной технологии разобраны не как рекламный список, а как набор проверяемых условий. Для каждого важного свойства указано, от чего оно зависит, какие ошибки встречаются на стройке и что можно проконтролировать до того, как стены будут закрыты отделкой. Отдельно рассмотрена покупка готового или недостроенного каркасника: в этом случае особенно важны проект, документы на скрытые работы, техническое обследование, тепловизионная проверка и оценка воздухопроницаемости.

В России профильным документом для одноквартирных домов с деревянным каркасом служит СП 352.1325800.2017 «Здания жилые одноквартирные с деревянным каркасом. Правила проектирования и строительства». Он распространяется на отдельно стоящие одноквартирные здания высотой не более трех этажей. В частности, документ требует применять для несущего каркаса высушенные пиломатериалы хвойных пород, защищать их от увлажнения при хранении, выполнять предусмотренную антисептическую защиту и рассчитывать сечение и шаг стоек по нагрузкам, а не выбирать их только по привычному шаблону.

Как устроен каркасный дом и где находятся его самые уязвимые места

В типовом деревянном каркасном доме несущую работу выполняют стойки, обвязки, балки и другие элементы из древесины. Пространство между элементами заполняется теплоизоляцией. Жесткость здания обеспечивается проектной системой обшивок, связей и узлов. Снаружи конструкцию защищают от атмосферной влаги и продувания, а изнутри формируют воздухонепроницаемый и пароограничивающий контур, состав которого зависит от принятого проектного решения. Наружная отделка, окна, кровля, инженерные вводы и внутренние облицовки должны быть согласованы с этой системой.

Проблема каркасной технологии не в наличии большого числа слоев как таковом, а в том, что после отделки значительная их часть становится недоступной для обычного осмотра. Щель в утеплении, непроклеенное примыкание, случайно разрезанная мембрана, незапланированный проход трубы через стойку или отсутствие закладной под тяжелое оборудование могут обнаружиться уже после заселения. Поэтому качество каркасного дома определяется не только конечным фасадом, но и контролем на промежуточных стадиях.

На фотографии показан реальный этап возведения деревянного каркаса до закрытия стен обшивкой и отделкой. В такой момент удобно проверять геометрию, проемы, расположение стоек, перемычек и связей.

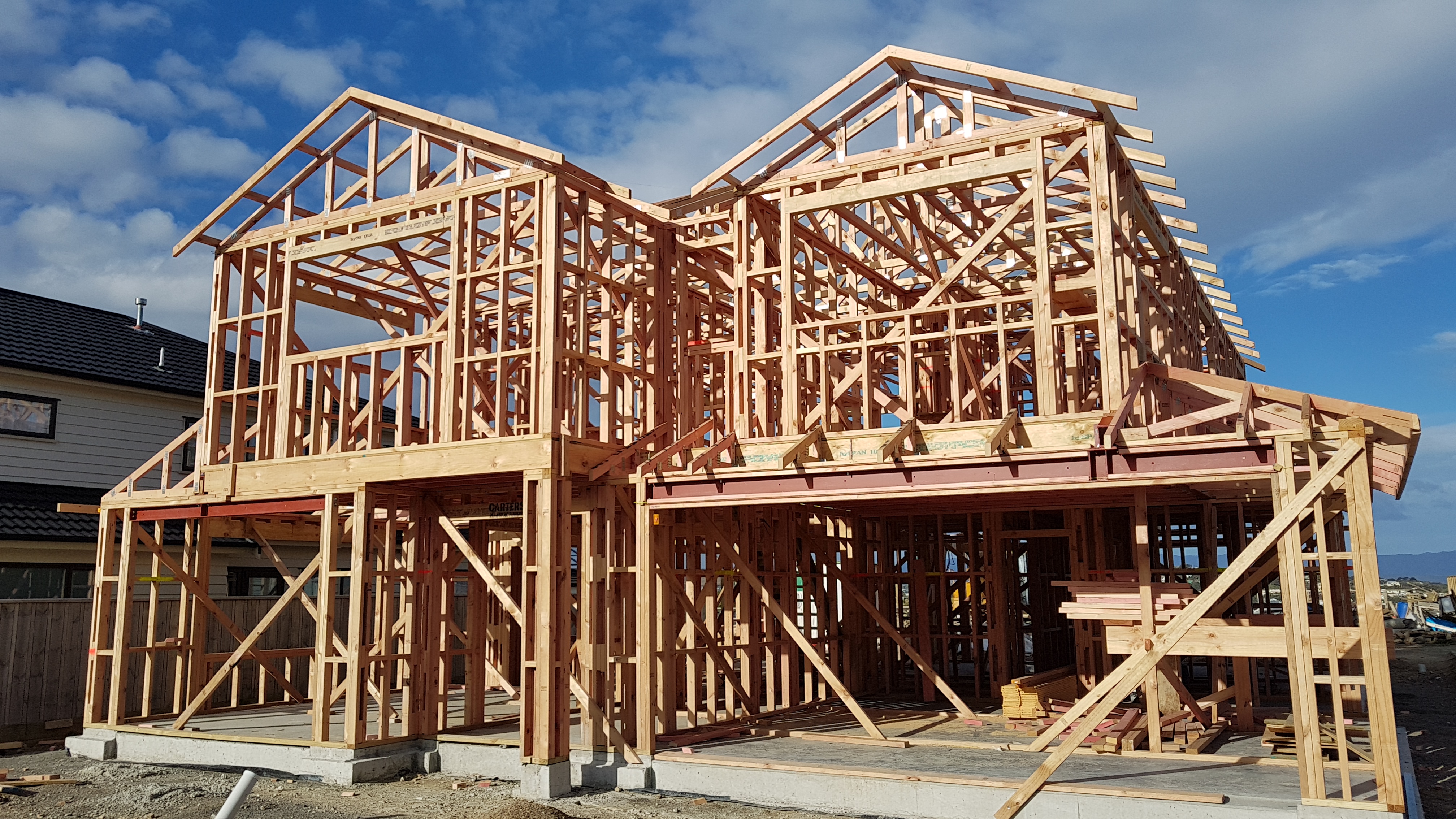

Деревянный каркас дома на этапе строительства до закрытия стен

Фото: L Maule, CC BY-SA 4.0.

Условно ограждающую конструкцию удобно проверять по четырем функциям. Первая — несущая: стойки, балки, обвязки, перемычки и связи должны передавать нагрузки в соответствии с проектом. Вторая — теплозащитная: утеплитель должен образовывать непрерывный слой без щелей, смятия и непродуманных мостиков холода. Третья — влажностная: конструкция должна быть защищена от осадков, капиллярной влаги, протечек и неконтролируемого переноса водяного пара. Четвертая — воздушная: контур должен исключать неконтролируемую фильтрацию через щели, а воздухообмен обеспечивается системой вентиляции, а не случайными неплотностями.

Плюсы и минусы каркасных домов: что стоит за каждым тезисом

СвойствоКогда это преимуществоКогда превращается в проблемуЧто проверять
Быстрый монтажПроект завершен, материалы заказаны, узлы отработаны, бригада не импровизирует на площадкеСкорость достигается пропуском промежуточного контроля и закрытием влажных или недоделанных конструкцийКалендарный план, акты скрытых работ, паузы на проверку и просушивание при намокании
Небольшая массаПозволяет проектировщику подобрать рациональное основание без избыточного запасаСтановится поводом выбрать сваи или иной фундамент без исследования грунта и расчетаИнженерно-геологические исходные данные и проект основания
Тепловая эффективностьУтепление непрерывно, узлы рассчитаны, воздухозащитный контур герметиченЩели, мостики холода и подсос воздуха резко ухудшают фактический результатМонтаж утеплителя, примыкания, проходки, тепловизионное обследование при подходящих условиях
Быстрый прогревУдобен для дачи и дома с периодическим отоплениемПри отключении отопления легкая конструкция так же быстро теряет накопленное теплоСоответствие режима эксплуатации проекту отопления и теплозащиты
Меньшая толщина стеныПри требуемой теплозащите можно сохранить больше внутренней площади внутри заданного пятна застройкиПопытка чрезмерно уменьшить толщину за счет недостаточного утепления ухудшает энергопоказателиТеплотехнический расчет конкретной стены
Мало мокрых процессов в надземной частиУпрощает организацию работ в холодный сезонНе отменяет погодных ограничений для древесины, утеплителя, мембран, кровельных и отделочных операцийУсловия хранения материалов и защита открытого каркаса от осадков
Скрытая инженерияТрассы можно аккуратно интегрировать в планировку без штробления массивных стенПосле зашивки доступ к соединениям и поврежденным участкам сложнееИсполнительные схемы, фотофиксация, ревизионные доступы
Быстрая внутренняя отделкаРовная листовая обшивка снижает объем мокрого выравниванияРаннее закрытие стен скрывает незавершенные инженерные и изоляционные работыПриемка каждого слоя до финишной облицовки
Низкая усадка по сравнению с массивной деревянной стенойПри сухом материале и корректной сборке можно раньше переходить к отделкеСырая или деформированная древесина способна изменить геометрию после монтажаКачество, влажностное состояние и условия хранения пиломатериала
Высокая герметичность при хорошем исполненииСнижает неконтролируемые потери воздуха через огражденияБез рассчитанной вентиляции приводит к неудовлетворительному воздухообменуПроект вентиляции, пусконаладка, измерение воздухопроницаемости при необходимости
Легкие перекрытия и стеныСокращают собственный вес зданияТребуют внимательной работы с акустикой и вибрациямиСостав перекрытий, развязку облицовок, заполнение полостей
Деревянный несущий каркасТехнологичен и ремонтопригоден при доступе к узламЧувствителен к длительному увлажнению и требует конструктивной защитыОтсутствие протечек, гидроизоляцию, мембраны, примыкания, антисептирование по проекту

Главный вывод из таблицы: технология редко дает безусловный плюс сама по себе. Каркасный дом выигрывает там, где проект заранее фиксирует состав узлов и где подрядчик не меняет материалы и порядок слоев по ходу работ. Слабое место — любые решения «по месту», которые нельзя проверить после зашивки.

Преимущества каркасной технологии

Быстрое возведение несущей коробки

Каркас собирается из сравнительно легких элементов, а многие соединения выполняются механическим крепежом. Это сокращает долю операций, связанных с набором прочности кладочных или бетонных материалов в надземной части, и ускоряет сборку коробки. При этом скорость монтажа каркаса нельзя путать с готовностью дома к проживанию. После коробки остаются кровля, окна, наружная защита, утепление, герметизация, инженерные сети, вентиляция, внутренняя и наружная отделка, испытания и устранение замечаний.

Хороший календарный план не пытается максимально сжать все этапы. В нем предусмотрены контрольные точки до закрытия конструкций. Например, после монтажа каркаса проверяют геометрию, после утепления — отсутствие зазоров и смятия, после устройства внутреннего воздухонепроницаемого слоя — примыкания и проходки, до отделки — инженерные трассы и закладные. Если ради формальной скорости эти проверки исключить, преимущество превращается в риск.

  • До начала работ должен быть комплект рабочих решений по фундаменту, каркасу, проемам, крыше и основным узлам.
  • Материалы для следующего этапа лучше заказывать до того, как предыдущий этап закончен, чтобы открытый каркас не простаивал под дождем.
  • Скрываемые слои фотографируют до зашивки. На фото полезно ставить привязку к помещению и стене.
  • При фактическом намокании деревянных элементов или утеплителя график корректируют по состоянию конструкции, а не по обещанной дате сдачи.

Небольшая собственная масса конструкции

Легкость готового здания часто подается как доказательство того, что каркаснику всегда достаточно свай. Это неверная логика. Небольшая масса действительно уменьшает одну из составляющих нагрузки на основание, но тип фундамента выбирают по сочетанию нагрузок, грунтов, уровня грунтовых вод, рельефа, глубины сезонных изменений, конструктивной схемы и других расчетных факторов. Действующий СП 352 отсылает проектирование фундаментов к профильным сводам правил, поэтому универсального «каркасного фундамента» не существует.

Практическое преимущество проявляется иначе: проектировщик получает больше свободы подобрать рациональное основание и не обязан закладывать массу, характерную для тяжелых стен. Но экономия возникает только после расчета. Свая, плита, лента или иное решение не становятся правильными из-за названия технологии дома.

Высокая доля теплоизоляции в наружной стене

В каркасной стене значительную часть площади между стойками занимает утеплитель. Это дает возможность получить требуемое сопротивление теплопередаче без массивной кладки. Но фактическая теплозащита определяется не только толщиной мягкого материала. На нее влияют деревянные стойки, перемычки, углы, обвязки, места сопряжений, окна, дверные проемы и герметичность конструкции.

Особенно опасны два вида дефектов. Первый — геометрические разрывы утепления: щели между плитами, неполное заполнение узких участков, смятый материал, полости вокруг коммуникаций. Второй — движение воздуха через неплотности. Даже при достаточной расчетной толщине утеплителя воздух, проходящий через щели, переносит тепло и влагу и ухудшает реальную работу ограждения.

На изображении показано заполнение деревянной конструкции целлюлозным утеплителем. Конкретный материал в проекте может быть другим; сама фотография полезна как иллюстрация того, что теплоизоляция должна заполнять заданный объем без пустот.

Заполнение деревянной конструкции целлюлозным утеплителем

Фото: пользователь Wikimedia Commons メルビル, CC BY-SA 3.0.

Быстрый прогрев помещений

Легкая ограждающая конструкция обычно имеет меньшую тепловую инерцию, чем массивные каменные стены. Для дачи, гостевого дома или здания с периодическим отоплением это удобно: после запуска отопления внутренний воздух и отделочные слои быстрее выходят на комфортную температуру. Этот же эффект нельзя путать с общей энергоэффективностью. Низкая тепловая инерция сама по себе не говорит, сколько энергии потребуется в течение зимы.

Для постоянного проживания важнее качество теплозащитной оболочки, герметичность, вентиляция, режим отопления и отсутствие дефектов. Для сезонного — скорость прогрева действительно становится самостоятельным плюсом, но при отключении отопления легкий дом обычно быстрее теряет накопленное внутренними конструкциями тепло. Поэтому достоинство следует оценивать по сценарию эксплуатации.

Больше внутренней площади при одинаковом внешнем контуре

Если расчетная каркасная стена получается тоньше альтернативной массивной стены с сопоставимыми требованиями по теплозащите, при одинаковом внешнем пятне здания внутри остается больше площади. Это реальное следствие геометрии, но его нельзя выражать одной универсальной цифрой. Итог зависит от конкретных конструкций, климата, фасадной системы и внутренней обшивки.

Практический подход — сравнивать проекты по наружным габаритам и чистым внутренним размерам помещений. Если подрядчик обещает «дополнительные квадратные метры», попросите показать две конкретные стены в разрезе и поэтажные планы с размерами, а не рекламный процент.

Меньше мокрого выравнивания внутри

Листовые материалы на ровном каркасе дают предсказуемое основание для последующей отделки. Это сокращает объем толстослойного штукатурного выравнивания по сравнению с поверхностями, которые требуют значительной коррекции геометрии. Преимущество работает только при ровно собранном каркасе и правильно смонтированной обшивке; ошибки геометрии нельзя компенсировать самим фактом применения листовых материалов.

Перед чистовой отделкой проверяют плоскость стен, крепеж, стыки листов, состояние участков вокруг проемов и инженерных вводов. Если стены уже закрыты, нельзя считать отсутствие видимых дефектов доказательством качественного утепления и мембран.

Удобная интеграция инженерных систем

Полости, сервисные зоны и легкие перегородки позволяют заранее разместить электрические линии, трубопроводы, вентиляционные каналы и оборудование без массивного штробления. Для строителя это технологично, а для владельца позволяет сохранить аккуратный интерьер. Но главное условие — трассы должны быть спроектированы до зашивки.

Особенно полезна исполнительная схема. На ней фиксируют, где проходят трубы и кабели, на каком расстоянии от углов и пола находятся скрытые элементы, где расположены соединения и ревизии. Одновременно делают фотографии каждой стены. Такая документация через несколько лет поможет безопасно повесить мебель, просверлить отверстие или найти участок коммуникации для ремонта.

Сезонность работ можно планировать гибче

В надземной части каркасного дома меньше процессов, зависящих от твердения кладочного раствора. Поэтому часть работ действительно можно выполнять в холодный период. Но из этого не следует, что погода не имеет значения. Деревянные элементы и утеплитель нельзя бездумно оставлять под осадками, мембраны и ленты имеют требования производителя к монтажу, а кровельные и отделочные материалы — собственные температурные ограничения.

Не следует считать, что зимний каркас становится прочнее из-за замерзшей воды в древесине. Критерий качества — расчетная прочность материала, его состояние и соблюдение технологии, а не временное замерзание влаги.

Недостатки и риски каркасных домов

Ошибки скрытых работ имеют высокую цену

В каменном доме часть дефектов кладки или штукатурки остается видимой и после очередного этапа. В каркасном здании значительная доля критических работ исчезает под обшивкой. Поэтому ошибка, которая в момент монтажа исправляется за час, после отделки может потребовать вскрытия стены. К типичным примерам относятся неплотно уложенный утеплитель, непроклеенный стык воздухонепроницаемого слоя, поврежденная мембрана, незащищенный инженерный проход, отсутствие закладной и нарушение узла вокруг окна.

Управлять этим риском можно только организационно. Работы делят на приемочные этапы и запрещают закрывать следующий слой до проверки предыдущего. В договоре полезно перечислить, какие скрытые работы предъявляются заказчику или технадзору. Для каждого этапа сохраняют фотографии и отметки о принятых материалах.

Древесина чувствительна к длительному увлажнению

Действующий СП требует использовать высушенные элементы каркаса и защищать их от увлажнения в процессе хранения. Это важнее популярного бытового правила с одной фиксированной цифрой влажности. На площадке нужно контролировать не только поставку, но и последующее состояние материала: доски не хранят прямо на грунте, пачки защищают от осадков и обеспечивают проветривание, а намокшую конструкцию не закрывают следующим слоем до оценки ее состояния.

Источники влаги различаются. Атмосферная вода попадает через незакрытую кровлю, неправильные примыкания, фасад и оконные узлы. Капиллярная влага может прийти из контакта с бетонными или грунтовыми конструкциями при ошибке гидроизоляции. Внутренний водяной пар переносится с воздухом и диффузией. Протечка инженерных систем действует локально, но особенно опасна тем, что долго остается незаметной внутри стены.

Поэтому защита каркаса — не одна «пленка», а набор решений: гидроизоляция в нужных узлах, наружная водозащита, корректный водоотвод, внутренний воздушный и парорегулирующий слой, вентиляция помещений, безопасные проходки, доступ к потенциально обслуживаемым соединениям.

Герметичность требует организованной вентиляции

Формулировка «каркасный дом не дышит» сбивает с толку. Задача наружной стены — отделять внутреннюю среду от наружной и не пропускать неконтролируемые воздушные потоки через щели. Свежий воздух должен поступать через предусмотренную систему вентиляции. Если пытаться обеспечивать воздухообмен случайными неплотностями, вместе с воздухом теряются тепло и контроль над влагой.

Поэтому герметичный дом без рассчитанного воздухообмена действительно может иметь проблемы с влажностью, запахами и качеством воздуха. Но причина не в том, что «стены должны дышать», а в отсутствии или неправильной работе вентиляции. При приемке проверяют наличие проектных приточных и вытяжных решений, соответствие фактического монтажа проекту и доступность оборудования для обслуживания.

Пожарную безопасность нельзя описать одним словом

Деревянный каркас относится к конструкции, для которой пожарные характеристики зависят от всей сборки: сечений, обшивок, изоляционных материалов, полостей, защитных слоев, проходок, узлов и инженерных систем. Поэтому два крайних утверждения — «каркасник обязательно опасен» и «каркасник пожаробезопасен сам по себе» — одинаково непрактичны.

Проверять нужно проектные решения. Электропроводка, дымоходы, отопительное оборудование и проходы через ограждения особенно критичны, потому что локальная ошибка создает риск внутри полости. Огнезащитная обработка древесины, если она предусмотрена проектом, не заменяет корректную конструкцию стены и безопасный монтаж инженерии.

Акустика требует отдельного проектирования

Легкие каркасные перегородки и перекрытия могут хуже восприниматься по звуку и вибрациям, если их собирают только по принципу «стойки плюс лист». Воздушный шум уменьшают масса облицовок, заполнение полостей и правильное устройство стыков. Ударный шум и вибрации перекрытий требуют развязки слоев и продуманной конструкции пола и потолка. Простого увеличения количества утеплителя между балками недостаточно для решения всех акустических задач.

Для спальни рядом с санузлом, техническим помещением или лестницей акустические требования стоит задавать еще в проекте. После чистовой отделки исправление слабого перекрытия обычно сложнее и дороже, чем корректная сборка с первого раза.

Скрытая инженерия усложняет ремонт

То, что удобно на монтаже, становится ограничением в эксплуатации. Если соединение труб, распределительная коробка или иной обслуживаемый элемент спрятан без доступа, для ремонта придется вскрывать отделку. Поэтому важна не только трасса, но и принцип обслуживания: потенциально обслуживаемые соединения должны оставаться доступными в соответствии с требованиями к конкретной системе.

Заказчику стоит получить не только красивый дизайн-проект, но и исполнительные схемы. Минимальный набор — электрические линии и группы, водоснабжение, канализация, отопление, вентиляция, слаботочные трассы, расположение коллекторов, щитов, ревизий и запорной арматуры.

Тяжелое навесное оборудование требует закладных

Кухонные шкафы, бойлер, тяжелый телевизор на кронштейне, подвесная сантехника, спортивное оборудование и некоторые радиаторы создают сосредоточенные нагрузки. Крепить их только к тонкой внутренней облицовке нельзя. Место и тип закладной выбирают до зашивки стены, исходя из будущего оборудования и принятого конструктивного решения.

Практический прием: еще на стадии планировки составьте перечень тяжелых предметов по каждой комнате и нанесите на чертеж предполагаемые зоны крепления. Перед обшивкой сфотографируйте закладные рядом с рулеткой или размерной рейкой, чтобы позже восстановить их точное положение.

Нужна защита от биоповреждений и проникновения животных

Грибок, древесные насекомые и грызуны — разные проблемы. Первые две связаны прежде всего с состоянием древесины, влажностью и предусмотренной защитой. Грызуны проникают через физические отверстия и незакрытые зазоры. Поэтому универсальная фраза «в каркаснике будут мыши» неверна, но и игнорировать защиту нельзя.

СП 352 устанавливает обязательность антисептирования древесины в предусмотренных случаях. Защиту от проникновения животных формируют конструктивно: не оставляют открытых путей в подполье, вентзазоры и технологические отверстия защищают совместимыми с системой элементами, а повреждения наружной оболочки устраняют до заселения.

Спорные утверждения о каркасных домах

«Каркасный дом всегда дешевле»

Стоимость нельзя относить к безусловным преимуществам технологии. Универсального процента экономии нет: сравнивать корректно только одинаковую площадь, архитектуру, инженерное оснащение, степень готовности, фундамент, фасад, кровлю и отделку.

Самая частая ошибка — сопоставить цену каркасной коробки с ценой каменного дома «под ключ» или наоборот. В смету каркасника отдельно включают проектирование, подготовку участка, фундамент, силовой каркас, обшивки, утепление, мембраны, окна, двери, кровлю, фасад, вентиляцию, отопление, водоснабжение, канализацию, электрику, внутреннюю отделку, лестницы, террасы и работы по подключению сетей. После выравнивания комплектаций сравнение становится предметным.

«Срок службы каркасника — только 30–50 лет»

Популярный диапазон из старых статей нельзя выдавать за нормативный предел. Действующий СП рассматривает долговечность через проектирование, условия эксплуатации, защиту элементов и ремонтопригодность. У разных компонентов здания разный ресурс, а итог зависит от того, насколько конструкция защищена от влаги и доступна для обслуживания.

Поэтому покупателю важнее узнать возраст дома, историю протечек, состояние основания, стен и кровли, чем ориентироваться на одно число. При строительстве важнее обеспечить водоотвод, контролировать скрытые слои, не закрывать влажный каркас и сохранять доступ к обслуживаемым системам.

«Каркасный дом обязательно пожароопаснее»

Наличие древесины требует внимания к пожарной безопасности, но итоговая характеристика определяется системой. В проекте учитывают обшивки, узлы, инженерные проходки, дымоходы и другие элементы. Бытовой вывод по одному материалу каркаса не заменяет проектных требований.

«Лучший каркас строится только зимой»

Зимняя стройка возможна, но преимущество связано не с мифическим усилением замерзшей древесины. Практические плюсы — возможность распределить график и отсутствие некоторых мокрых процессов в надземной части. Ограничения — снег, лед, короткий световой день, хранение материалов и температурные требования отдельных продуктов. Сухость и качество материала остаются важнее сезона.

«Каркаснику всегда нужен свайный фундамент»

Нет. Небольшая масса здания позволяет рассматривать разные рациональные решения, но основание выбирают после оценки грунтов и нагрузок. Если продавец недостроя утверждает, что сваи поставили «потому что дом каркасный», попросите расчет и исходные данные. Отсутствие документации — самостоятельный риск.

«Мыши — неизбежный спутник каркасного дома»

Грызуны не появляются из-за самого факта деревянных стоек. Они используют доступные отверстия и полости. Правильная защита заключается в закрытии путей проникновения, аккуратном устройстве примыканий и поддержании наружной оболочки в исправном состоянии. При покупке дома осматривают цоколь, подполье, вводы коммуникаций, вентиляционные отверстия и следы предыдущей активности.

Что проверить в проекте до начала строительства

Самый дешевый дефект — тот, который устранен на чертеже. До выхода бригады на площадку проект должен отвечать не только на вопрос, где стоят стены. В нем фиксируют расчетную конструктивную схему, основание, узлы, тепловой контур, вентиляцию и инженерные маршруты.

РазделЧто должно быть понятно до стройкиПочему это важно
Исходные данные по участкуРельеф, геология, условия водоотведения, расположение сетейБез исходных данных нельзя обоснованно выбрать фундамент и отметки здания
ФундаментТип, размеры, армирование или параметры свай, узлы сопряжения с каркасомОснование передает все нагрузки на грунт и не выбирается по названию технологии
КаркасСечения и шаг элементов, перемычки, связи, обшивки, крепежСП требует рассчитывать стойки по положению и нагрузкам
Окна и двериРазмеры проемов, опорные элементы, примыкания, водоотводПроемы нарушают непрерывность нескольких слоев стены
ТеплозащитаТолщина и расположение утепления, узлы углов и перекрытийОсновные теплопотери часто возникают не на плоскости стены, а в узлах
Воздушный и паровой контурКакой слой является непрерывным, чем герметизируются стыки и проходкиБез непрерывности расчетная теплозащита не гарантирует реальный результат
Наружная влагозащитаМембраны, примыкания, вентиляционные зазоры, отливыДревесина должна быть защищена от длительного увлажнения
ВентиляцияПриток, вытяжка, оборудование, каналы и доступ для обслуживанияГерметичный дом не должен полагаться на случайные щели
ЭлектрикаЩит, группы, трассы, расположение оборудования и проходокПосле зашивки изменение маршрутов усложняется
Вода и канализацияМаршруты, коллекторы, ревизии, вводы, точки сливаПротечка внутри стены опаснее открытой
ОтоплениеОборудование, разводка, размещение приборовВлияет на планировку, проходки и сервисные зоны
ЗакладныеТяжелые шкафы, бойлеры, сантехника, кронштейныПосле обшивки добавить усиление сложно
Скрытые работыКакие этапы принимаются и фотографируютсяПозволяет доказуемо контролировать то, что позже исчезнет

Как контролировать строительство каркасного дома по этапам

1. Приемка пиломатериала и его хранение

Сначала проверяют соответствие поставки проекту: сечения, длины, сортность и назначение элементов. Отдельно оценивают геометрию: сильный винт, саблевидность, глубокие повреждения и иные дефекты способны усложнить сборку. Для несущего каркаса СП 352 требует высушенные пиломатериалы хвойных пород и защиту от увлажнения во время хранения.

Материал складируют на подготовленном основании, отделенном от грунта. Пачки защищают от прямых осадков, но не превращают в герметичный пакет, в котором задерживается влага. Если поставка намокла, нельзя автоматически закрывать ее в стену только потому, что сроки поджимают. Состояние древесины оценивают перед следующим этапом.

Контроль результата: маркировка и размеры совпадают с проектом; материал не лежит на земле; пачки защищены от дождя; отсутствуют очевидно деформированные элементы, которые бригада собирается спрятать внутрь стены без согласования.

2. Основание и нижняя обвязка

До монтажа стен проверяют геометрию основания, отметки, расположение закладных или опорных элементов и гидроизоляцию там, где деревянные детали сопрягаются с минеральным основанием. Нельзя компенсировать серьезные отклонения случайными подкладками без проектного решения.

Если дом на сваях, отдельно проверяют проектную схему поля и ростверка. Если основание плитное или ленточное — фактические размеры и отметки. Сама каркасная технология не является доказательством корректности фундамента.

3. Сборка стен и перекрытий

На этом этапе удобно обнаруживать то, что позже скроет обшивка: неверный шаг стоек, пропущенные элементы, изменения проемов, непроектные вырезы и отверстия. Сечение и шаг стоек должны соответствовать расчету и положению в здании. Если рабочие объясняют изменение фразой «мы всегда так делаем», попросите согласованное техническое решение.

Проверяют вертикальность и плоскость стен, размеры диагоналей, высоты и ширины проемов, опирание балок, узлы углов и сопряжений. Фотографировать полезно каждую стену с двух ракурсов до наружной и внутренней зашивки.

4. Жесткая обшивка и связи

СП 352 предусматривает использование жестких обшивок или диагональных связей и распорок в зависимости от принятой схемы. Нельзя рассматривать плитный материал только как основание под фасад: в проекте он может участвовать в пространственной жесткости. Поэтому имеют значение марка и толщина материала, расположение стыков, схема и шаг крепежа, расстояния от краев.

Контроль результата: на объекте используется именно тот материал, который заложен в проект; листы не заменены на более тонкие без согласования; схема крепежа не изменена «для экономии времени».

5. Утепление

Мягкий утеплитель должен полностью заполнять отведенное пространство без щелей, складок и сильного смятия. Узкие зоны вокруг стоек, перемычек, углов и инженерных проходок требуют больше внимания, чем большие прямоугольные поля. При многослойной схеме стыки слоев обычно разводят согласно проекту и технологии выбранного материала.

На фотографии показана волокнистая теплоизоляция между деревянными стойками до закрытия стены облицовкой. На такой стадии еще можно заметить незаполненные участки, неплотное прилегание и повреждения слоя.

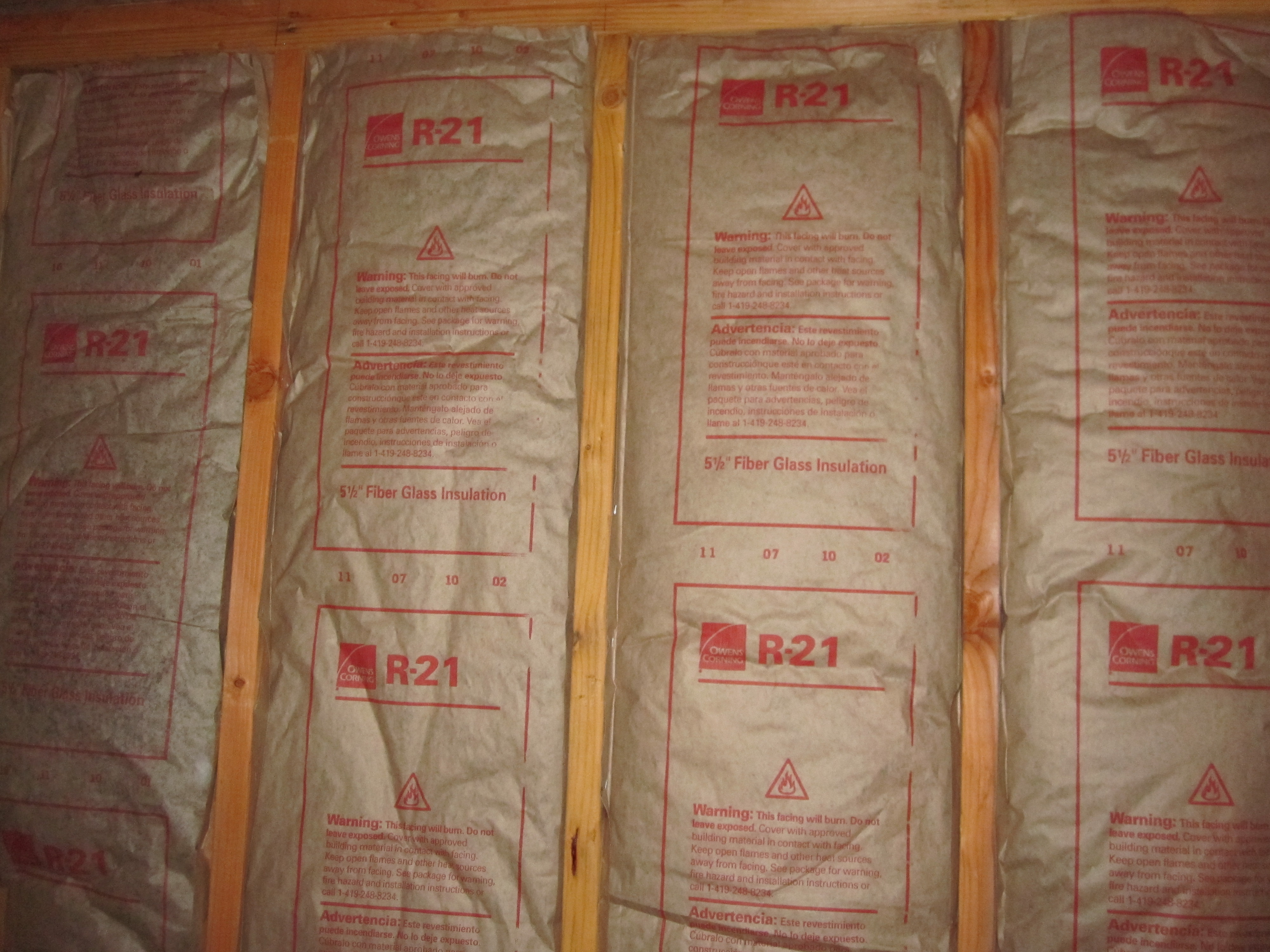

Волокнистая теплоизоляция между деревянными стойками до закрытия стены

Фото: U.S. Department of Energy, public domain.

Контроль результата: нет просветов и незаполненных полостей; материал не намок; инженерные элементы не вытеснили утепление без компенсации; все нестандартные узлы сфотографированы крупным планом.

6. Паро- и воздухонепроницаемый слой

Одна из важнейших задач — непрерывность. Полотно на ровной плоскости редко становится главным источником проблем; ошибки концентрируются в углах, на стыках, вокруг окон, дверей, балок, розеток, труб и вентиляционных каналов. Используют совместимые с выбранной системой ленты, манжеты и герметики, а не случайный скотч.

На фотографии виден реальный узел пароизоляционной мембраны вокруг мансардного окна до отделки откоса. Такой участок имеет сложную геометрию и должен быть закрыт непрерывно.

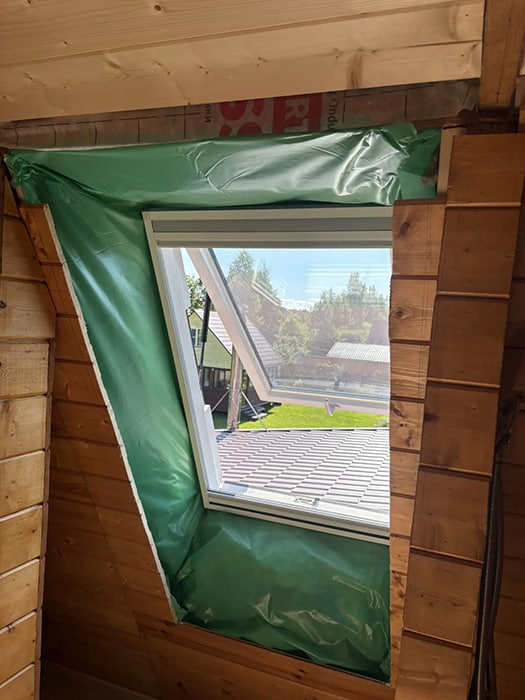

Пароизоляционная мембрана вокруг оконного проема до внутренней отделки

Фото: WorkerDi, CC BY-SA 4.0.

Контроль результата: стыки проклеены; разрывы устранены; проходки герметизированы; слой соединен с соседними элементами непрерывно; после монтажа инженерии мембрана не оставлена разрезанной.

7. Наружная защита от воды и ветра

Снаружи конструкция должна отводить случайно попавшую воду и защищать теплоизоляционный слой от продувания в соответствии с проектом. Особое внимание уделяют нижним кромкам, оконным проемам, примыканиям кровли, террас и пристроек. В системах с вентилируемым фасадом проверяют предусмотренный зазор и пути входа и выхода воздуха.

Фотография ниже показывает наружную водозащитную мембрану за кирпичной облицовкой деревянной стены. Это не универсальный рецепт стены, а пример того, как наружный защитный слой работает совместно с облицовкой и узлами окна.

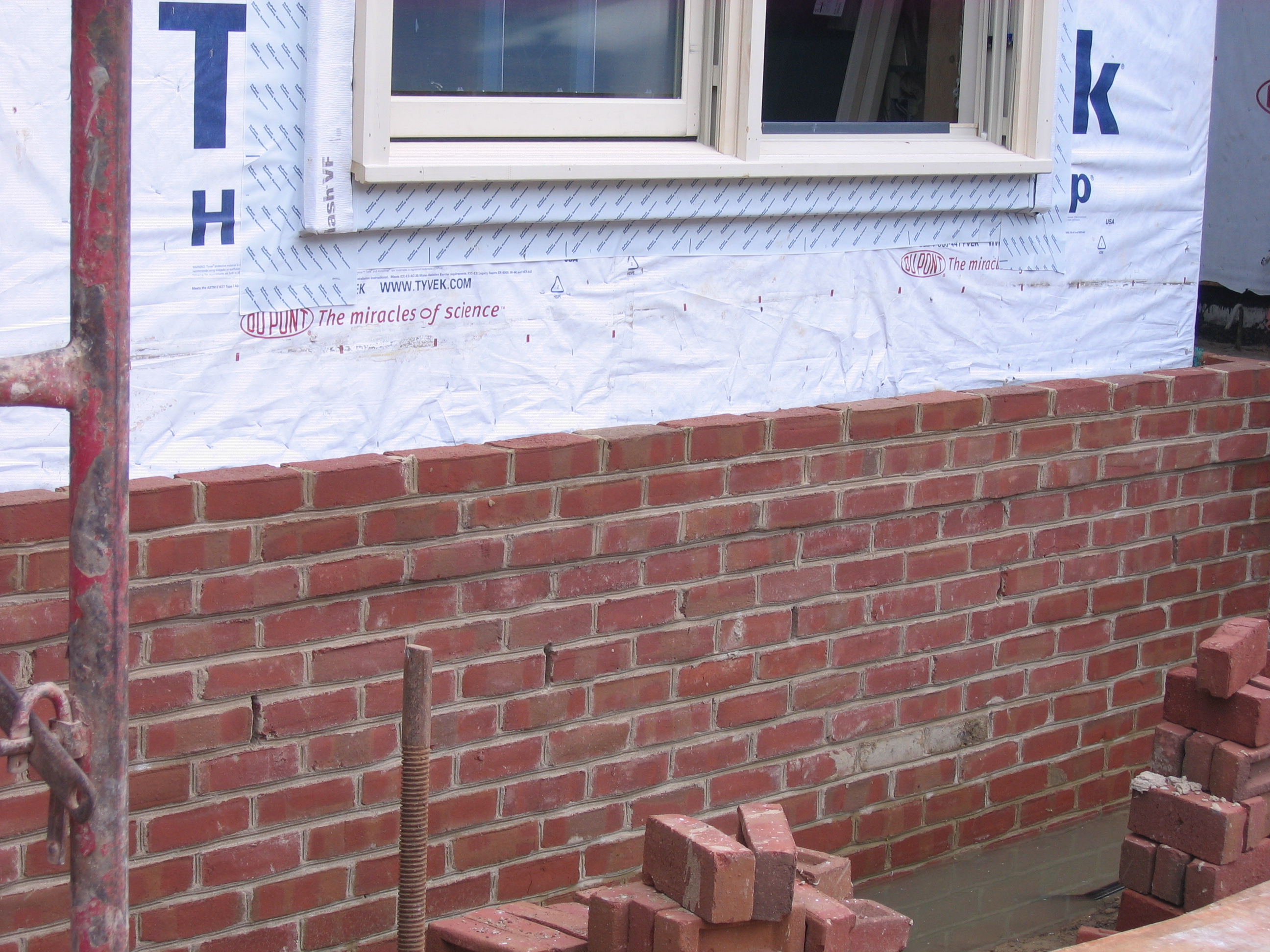

Наружная влагозащитная мембрана деревянной каркасной стены за облицовкой

Фото: Bricktrimble, CC BY-SA 4.0.

8. Окна и двери

Оконный узел одновременно влияет на теплозащиту, герметичность и защиту от дождя. Проверять нужно не только вертикальность рамы и работу створок, но и последовательность слоев вокруг проема. Наружная вода должна отводиться наружу, внутренний герметичный контур — оставаться непрерывным, а теплоизоляция — заполнять монтажный зазор по принятой технологии.

До откосов сделайте фотографии каждого проема. На них должны быть видны опорные точки, монтажный зазор, наружные и внутренние примыкания. После отделки именно эти кадры помогут понять, что скрыто за откосом.

9. Инженерные коммуникации до зашивки

Перед закрытием стен сверяют фактические трассы с проектом. Особенно важны места, где кабели и трубы проходят через элементы каркаса. Непроектные пропилы и отверстия способны ослабить элемент. Если трасса конфликтует со стойкой или балкой, решение должен дать проектировщик, а не монтажник с пилой.

Каждую стену фотографируют фронтально. Полезно приложить рулетку к углу и фиксировать расстояния до трасс. Отдельно снимают узлы соединений, коллекторы, щиты, ревизии, места установки закладных и проходки наружу.

10. Фотофиксация и приемка скрытых работ

Фотодокументация должна быть системой, а не случайной сотней снимков. Создайте папки по этажам и помещениям, а внутри — по этапам: «каркас», «утепление», «мембраны», «электрика», «водоснабжение», «закладные». Файл удобно называть по формуле «этаж-комната-стена-этап-дата».

Кроме фотографий сохраняйте версии проекта, накладные на основные материалы и согласования изменений. Если бригада отклонилась от проекта, у заказчика должна остаться запись, кто и на каком основании принял решение.

Как проверить готовый или недостроенный каркасный дом перед покупкой

Недострой привлекателен тем, что часть тяжелой работы уже сделана. Но именно это создает риск: покупатель получает чужие решения, многие из которых уже скрыты. Оценивать нужно не внешний вид коробки, а документацию, конструктив, материалы и реальную степень готовности.

Запросите документы до осмотра

  • Проект, по которому строили дом, а не только архитектурную визуализацию.
  • Исходные данные по участку и материалы инженерно-геологических работ, если они выполнялись.
  • Документы на основные конструкционные материалы и утеплитель, если сохранились.
  • Фотографии и акты скрытых работ.
  • Исполнительные схемы инженерных сетей.
  • Перечень изменений, внесенных после проекта.
  • Сведения о подрядчике и специалистах, которые выполняли критические этапы.

Чем меньше документов, тем больше придется компенсировать обследованием. Отсутствие проекта особенно опасно, если дом имеет большие пролеты, сложную крышу, панорамное остекление или нестандартные проемы.

Не принимайте рекламный процент готовности за технический

Коробка под крышей с окнами визуально выглядит почти как дом, но внутри могут отсутствовать утепление, вентиляция, отопление, электрика, водоснабжение, канализация, чистовые полы и отделка. Эти системы требуют значительных затрат и могут конфликтовать с уже собранным каркасом. Поэтому готовность лучше оценивать по перечню выполненных работ и смете остатка, а не по проценту из объявления.

Осмотрите геометрию и древесину

Проверьте плоскость стен, диагонали помещений, вертикальность, размеры проемов и видимые элементы каркаса. Ищите следы длительного намокания, потемнения, протечек, деформации и неаккуратных вырезов. Видимые проблемы не означают автоматически аварийное состояние, но требуют отдельной технической оценки.

Если продавец заявляет об обработке древесины, попросите документы на примененный состав и этап, на котором его наносили. По одному цвету доски надежно определить вид обработки нельзя.

Проверьте фундамент и водоотведение

Осмотрите видимую часть основания, отмостку или участок вокруг здания, организованный сток с кровли, рельеф и зоны возможного скопления воды. Для свайного основания важны положение и состояние доступных элементов и узлы ростверка. Для бетонных оснований — трещины, следы влаги, геометрия и сопряжение с деревянной частью.

Если участок мокрый или дом расположен на склоне, вопрос водоотведения становится таким же важным, как состояние стен. Продолжительное увлажнение нижней части каркаса способно свести на нет качество верхних этажей.

Тепловизионное обследование

ГОСТ Р 54852-2024 устанавливает методы определения показателей теплозащитной оболочки на базе тепловизионного обследования и натурных измерений. Тепловизор полезен для поиска температурных неоднородностей: участков возможного дефекта утепления, мостиков холода и отдельных проблемных примыканий. Но термограмма не является фотографией «качества утеплителя» сама по себе. Для информативного обследования нужны подходящие температурные условия и корректная интерпретация специалистом.

На примере ниже хорошо видно, что тепловая картина разных участков здания заметно отличается. В реальном осмотре выводы делают не по цвету как таковому, а по температурным данным и условиям измерения.

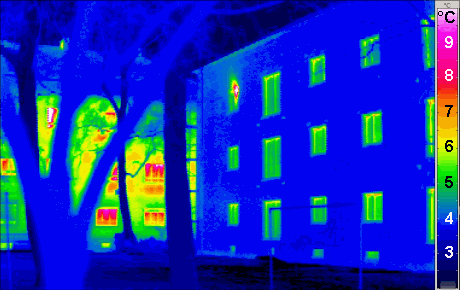

Термограмма зданий для сравнения тепловых потерь ограждающих конструкций

Термограмма: Passivhaus Institut, CC BY-SA 3.0.

Проверка воздухопроницаемости

ГОСТ 31167-2009 действует и устанавливает натурные методы определения воздухопроницаемости ограждающих конструкций и зданий. Испытание с вентиляторной установкой позволяет количественно оценить, насколько ограждение пропускает воздух при заданной разности давлений. Для каркасного дома это особенно полезно после формирования герметичного контура и до окончательной отделки: обнаруженные утечки можно локализовать и устранить без дорогостоящего вскрытия.

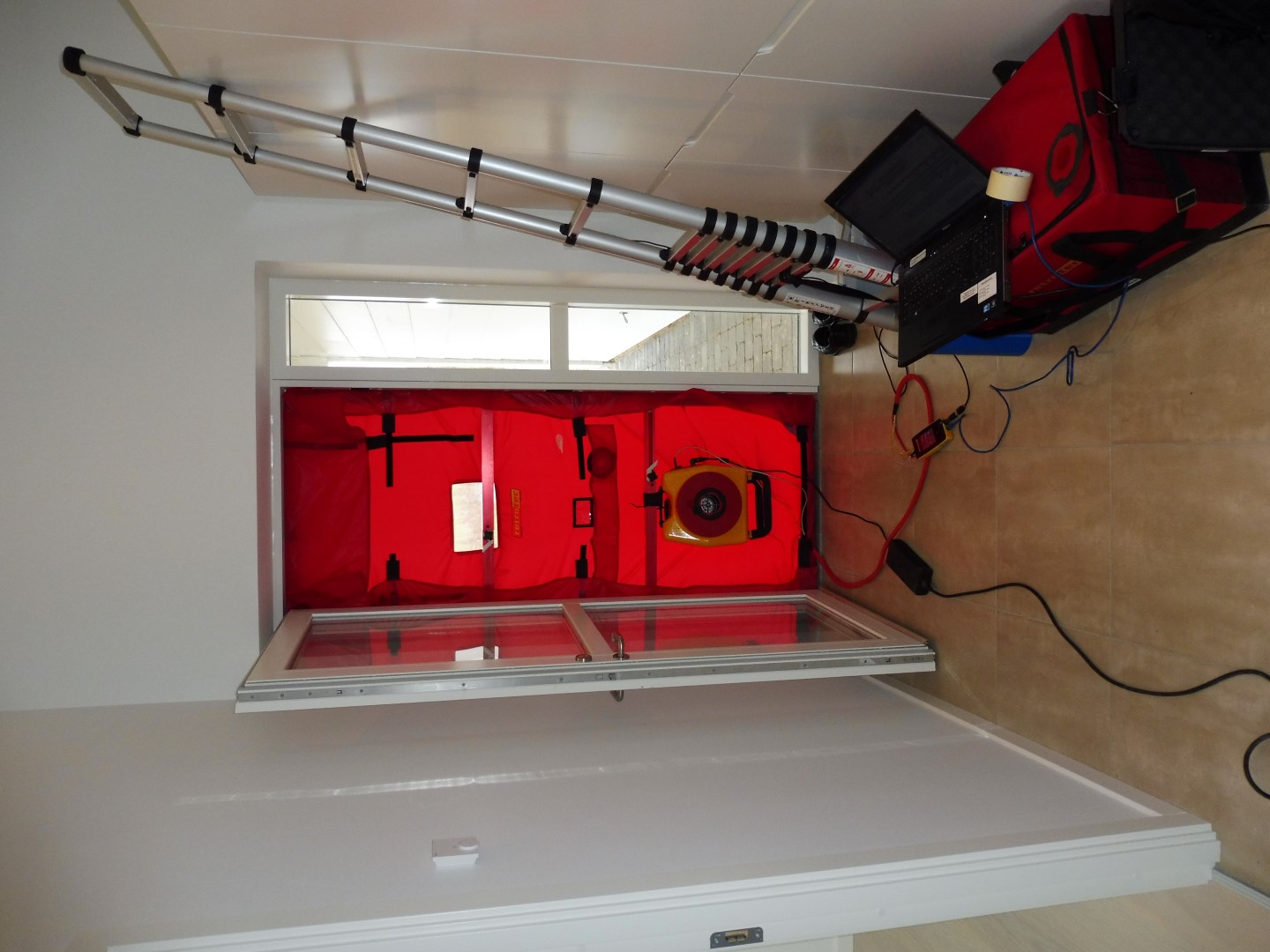

Оборудование для проверки воздухопроницаемости здания методом blower door

Фото: BoRohde, CC BY-SA 4.0.

Результат такого испытания нужно сопоставлять с требованиями проекта и применимых норм. Сам факт наличия красной двери с вентилятором не доказывает качество: важны подготовка здания, методика, измерения и отчет.

Как заранее продумать планировку и коммуникации в Мой Дом 3D

Для каркасного дома полезно до стройки связать планировку с инженерией и местами закладных. В качестве вспомогательного инструмента можно использовать Мой Дом 3D. Программа работает в Windows и позволяет построить поэтажный 2D-план, получить 3D-представление, разместить оборудование и схематично нанести инженерные коммуникации. Она не заменяет конструктивный расчет каркаса, теплотехнический расчет, проект фундамента или профессиональный проект электрики и вентиляции. Ее задача — помочь заказчику заранее увидеть конфликты планировки и подготовить понятное техническое задание специалистам.

Если нужен более широкий выбор инструментов, на FreeEXE есть отдельный раздел программ для проектирования домов. Для предварительной увязки планировки, оборудования и инженерных точек достаточно одного понятного инструмента; конструктивные и инженерные расчеты все равно выполняются отдельно.

Шаг 1. Нарисуйте стены и задайте поэтажный контур

В рабочем окне откройте режим плана. В правой колонке выберите «Нарисовать стены», затем тип: «Внешние», «внутренние» или «перегородка». На 2D-чертежe укажите точки контура мышью. Замкнутую комнату завершайте в исходной точке. Программа отображает размеры стен и площадь помещений, поэтому на этом этапе удобно проверить чистые габариты кухни, санузла, котельной, коридоров и лестничной зоны.

Интерфейс Мой Дом 3D с поэтажным 2D-планом и размерами помещений

Для каркасного дома на этом же чертеже отметьте зоны, где потребуются усиления или закладные: навесные кухонные шкафы, бойлер, подвесная сантехника, крупный телевизор, тяжелые полки. Программа не рассчитывает эти усиления — отметки служат заданием проектировщику и бригаде.

Шаг 2. Проверьте планировку в 3D до утверждения проемов

Переключитесь в 3D и оцените помещения сверху и изнутри. Такой просмотр помогает увидеть бытовые конфликты, которые неочевидны на линейном чертеже: дверь сталкивается с мебелью, возле лестницы недостаточно свободного места, сантехническое оборудование перекрывает проход, окно оказывается за высоким шкафом.

Трехмерный вид поэтажной планировки в Мой Дом 3D

После изменения двери или окна выделите объект и используйте панель «Свойства» для корректировки параметров. Точные конструктивные размеры проемов затем должны быть перенесены в рабочий проект с учетом перемычек, монтажных зазоров и узлов примыкания.

Шаг 3. Наметьте инженерные точки до разработки трасс

Сначала расставьте конечные потребители, а затем соединяйте их линиями. Для каркасного дома такой порядок особенно удобен: сначала определите сантехнику, радиаторы, светильники, выключатели, розетки, крупную бытовую технику, оборудование котельной и вентиляции. После этого станет понятно, какие зоны стен нужно оставить доступными и где нельзя случайно разместить стойку или закладную без согласования.

Для электрической схемы в режиме коммуникаций доступны разделы «Освещение», «Выключатели» и «Электропроводка». Инструмент «Провод» показывает логическую связь элементов, но не определяет фактический маршрут кабеля и его сечение. Поэтому такую схему нельзя использовать как монтажный проект электроснабжения.

Интерфейс Мой Дом 3D в режиме проектирования электрических коммуникаций

Для каркасника добавьте в рабочее задание еще одно правило: после окончательного проекта инженерии зафиксируйте проходы через стойки и балки на конструктивных чертежах. Монтажник не должен менять несущий элемент только для удобства трассировки.

Шаг 4. Добавьте комментарии к критическим объектам

Для подписи элементов используйте команду «Добавить комментарий к объекту». Она пригодится не только для названий приборов, но и для организационных пометок: «нужна закладная», «оставить ревизионный доступ», «не размещать соединение внутри закрытой стены», «уточнить проход с конструктором». Такие надписи не заменяют проект, но снижают риск потерять требование при передаче чертежа подрядчику.

Шаг 5. Разнесите цоколь и этажи, если они есть

Для многоуровневого здания используйте работу с этажами. Окно добавления уровня позволяет выбрать расположение нового этажа и вариант «Цокольный этаж». Это удобно для планирования котельной, технического помещения или ввода коммуникаций. Конструкцию подземной части, гидроизоляцию, дренаж и фундамент при этом рассчитывают отдельно специалисты.

Диалог добавления цокольного этажа в Мой Дом 3D

Шаг 6. Используйте смету как перечень, а не как замену строительному расчету

После расстановки объектов можно открыть окно «Смета». Для инженерных разделов программа собирает добавленные элементы в перечни. Это удобно как организационный список: проверить, что учтены радиаторы, сантехника, электроточки и другие позиции. Итоговую стоимость строительства каркасного дома все равно нужно собирать из коммерческих предложений и рабочей документации, потому что конструкционные узлы, крепеж, мембраны, фасад и трудозатраты зависят от конкретного проекта.

Окно составления сметы проекта в Мой Дом 3D

Результат подготовительного этапа: у заказчика есть поэтажная схема, список оборудования, предварительные инженерные точки, зоны закладных и комментарии к сложным местам. Эти данные передают архитектору, конструктору и инженерам для разработки рабочих решений.

Постоянное и сезонное проживание: одинаковая технология, разные приоритеты

ПараметрПостоянное проживаниеСезонный дом
ТеплозащитаКритична годовая эффективность оболочки и отсутствие дефектовВажно сочетание достаточной теплозащиты и быстрого прогрева при приезде
ВентиляцияДолжна стабильно работать круглый год и обеспечивать нормативный воздухообменНужны понятные режимы на время отсутствия и после приезда
ОтоплениеОценивают надежность, резервирование и обслуживаниеВажен режим поддержания минимальной температуры или безопасной консервации
ВодоснабжениеПостоянная эксплуатация упрощает зимний режимНужно продумать защиту от замерзания и слив системы при консервации, если это предусмотрено проектом
АкустикаСтановится ежедневным вопросом, особенно между спальнями и этажамиТребования зависят от состава семьи и сценария отдыха
РемонтопригодностьЧастые системы должны быть доступны без разрушения отделкиОсобенно важен доступ к узлам, которые остаются без наблюдения между приездами

Сам каркас не делает дом автоматически «дачным» или «для постоянного проживания». Разницу создают проектные параметры оболочки, инженерия, эксплуатационный режим и качество исполнения. Если продавец говорит, что дом «зимний», попросите увидеть состав стен, перекрытий, окна, вентиляцию и отопление, а не только толщину утеплителя в рекламном описании.

Когда каркасная технология особенно уместна, а когда нужна дополнительная осторожность

Каркасный дом хорошо соответствует проектам, где важны короткий строительный цикл, точная заводская или площадочная подготовка деталей, эффективная теплоизоляционная оболочка и возможность заранее интегрировать инженерные системы. Но технология требует дисциплины: проект должен быть подробным, а контроль — регулярным.

СценарийЧто дает каркасная технологияГлавный рискКак снизить риск
Нужно быстро получить закрытый контурВысокая скорость сборки каркаса и обшивкиБригада начинает скрывать недоделки ради графикаПриемка по этапам до зашивки
Дом для круглогодичного проживанияМожно создать эффективную теплоизоляционную оболочкуЩели и неконтролируемые утечки воздухаКонтроль герметичности и проект вентиляции
Сложный участокНебольшая масса дает проектировщику больше вариантов основанияПопытка выбрать фундамент без геологииИсходные данные и расчет
Много встроенной инженерииТрассы можно интегрировать в стены и сервисные зоныТрудный ремонт после отделкиИсполнительные схемы и доступные соединения
Много тяжелого навесного оборудованияЗакладные легко установить до обшивкиИх забывают до закрытия стенПривязать список закладных к планировке
Заказчик редко бывает на стройкеВысокая скорость сокращает общий период работБольшой объем скрытых операций проходит без контроляНезависимый технадзор и фотоотчеты
Покупка недострояМожно завершить дом под свои инженерные решенияНеизвестное качество уже выполненного каркасаТехническое обследование и документы

Какие вопросы задать подрядчику до подписания договора

Хороший договор на каркасный дом должен описывать не только площадь и внешний вид. Чем конкретнее ответы на вопросы ниже, тем меньше вероятность спора на стройке.

  1. По какому комплекту чертежей строится дом? Уточните, есть ли конструктивные планы и узлы, а не только планировки и фасады.
  2. Какие исходные данные использованы для фундамента? Если геология не выполнялась, кто и на каком основании выбрал решение.
  3. Какие сечения и шаг элементов каркаса заложены? Ответ должен ссылаться на проект, а не на типовую привычку бригады.
  4. Какой пиломатериал используется? Порода, назначение, качество, способ сушки и условия хранения на площадке.
  5. Что происходит, если древесина или утеплитель намокли? Должен быть понятен порядок остановки работ и оценки состояния.
  6. Какая система обеспечивает пространственную жесткость? Жесткая обшивка, связи, их расположение и крепеж.
  7. Как устроен наружный слой защиты от воды и ветра? Попросите узлы окон, цоколя, кровли и углов.
  8. Какой слой считается внутренним воздухонепроницаемым контуром? Важно понять непрерывность, а не только название мембраны.
  9. Чем герметизируются стыки и проходки? Материалы должны быть совместимы с системой.
  10. Как решена вентиляция? Не принимайте ответ «дом будет дышать».
  11. Где проходят инженерные трассы? Должно быть ясно до закрытия стен.
  12. Какие соединения останутся доступными? Особенно для воды, отопления и обслуживаемой электрики.
  13. Где нужны закладные? Передайте перечень оборудования и мебели заранее.
  14. Как выполняются проходы через элементы каркаса? Самовольные пропилы должны быть исключены.
  15. Какие этапы считаются скрытыми работами? Зафиксируйте их в договоре или приложении.
  16. Можно ли пригласить независимый технадзор до зашивки? Отказ без технической причины — повод насторожиться.
  17. Какие фотоотчеты входят в работу? Нужны не общие виды стройки, а крупные планы узлов.
  18. Как оформляются изменения проекта? Устные согласования потом трудно доказать.
  19. Какие работы и материалы не входят в цену? Отдельно уточните вентиляцию, инженерные вводы, фасад, чистовую отделку и подключения.
  20. Кто отвечает за совместимость разделов? Архитектура, конструктив и инженерия не должны конфликтовать друг с другом.
  21. Как проходит финальная приемка? Составьте перечень проверок до подписания окончательного акта.

Отзывы о компании полезны для оценки организации работ, но не подтверждают качество скрытых слоев конкретного дома. Перед договором важнее проверить состав проекта, порядок промежуточной приемки, возможность независимого технадзора, правила фотофиксации и процедуру согласования изменений. Эти пункты дают проверяемый контроль именно вашего объекта.

Что спросить у продавца готового или недостроенного дома

  • Когда началось строительство и сколько времени открытый каркас находился без кровли и наружной защиты.
  • Кто выполнял проект и кто строил.
  • Есть ли проектная версия, соответствующая фактически построенному дому.
  • Какие изменения внесены в проемы, крышу, планировку и инженерные системы.
  • Есть ли фотографии каркаса до обшивки, утепления и мембран.
  • Были ли протечки кровли, аварии водоснабжения или длительное намокание.
  • Где находятся скрытые соединения инженерных систем.
  • Какие помещения отапливались зимой и в каком режиме.
  • Как устроена вентиляция и обслуживалось ли оборудование.
  • Какие работы еще не выполнены и есть ли смета на завершение.

Ответы продавца не заменяют обследование. Их задача — дать специалисту направления проверки. Если рассказ расходится с видимыми конструкциями или проектом, расхождение нужно выяснить до сделки.

Типичные ошибки: причина, последствие и способ проверки

ОшибкаЧто может произойтиКогда лучше обнаружитьКак проверить
Сырая или деформированная древесина закрыта отделкойИзменение геометрии, щели, локальные влажностные проблемыДо обшивкиОсмотр материала и контроль состояния перед закрытием
Неполное заполнение утеплителемХолодные зоны и неоднородная теплозащитаСразу после утепленияВизуальная приемка каждой ячейки, затем при необходимости тепловизионное обследование
Разрыв внутреннего герметичного слояНеконтролируемая фильтрация воздуха и перенос влагиДо внутренней обшивкиОсмотр стыков и проходок, испытание воздухопроницаемости
Наружная мембрана смонтирована с ошибками в проемахПопадание воды в стенуДо фасада и откосовПроверка последовательности слоев и отвода воды
Инженер прорезал стойку или балку без решения конструктораОслабление несущего элементаВо время монтажа инженерииСверка проходок с проектом
Скрытые соединения труб без доступаРазрушительный ремонт при протечкеДо зашивкиПроверка исполнительной схемы и ревизий
Нет закладной под тяжелый предметНельзя надежно закрепить оборудование в нужном местеДо внутренней обшивкиСписок тяжелых предметов по комнатам и фото закладных
Фундамент выбран «как у соседей»Решение не соответствует фактическим грунтам и нагрузкамДо начала земляных работПроверка исходных данных и проекта
Вентиляция заменена надеждой на микропроветриваниеНестабильный воздухообмен и неудобная эксплуатацияНа стадии проектаПроверка рассчитанной системы притока и вытяжки
Фасад закрыт до приемки водозащитного слояСкрытые ошибки примыканий остаются внутри стеныДо монтажа облицовкиФотофиксация и приемка мембраны
Нет исполнительных фотоЧерез несколько лет невозможно точно найти трассу и закладнуюНа каждом этапеСтруктурированный комплект снимков с привязками
Проект меняют устно на площадкеРазделы перестают соответствовать друг другуДо выполнения измененияПисьменное согласование и обновленный чертеж

Как принимать дом перед внутренней отделкой

Момент перед зашивкой и чистовой отделкой — последняя удобная возможность увидеть большую часть критических слоев. Приемку лучше проводить не за один час, а по зонам.

  1. Сверьте планировку и проемы с последней версией проекта.
  2. Осмотрите видимые деревянные элементы на предмет деформаций, незапланированных вырезов и следов увлажнения.
  3. Проверьте заполнение утеплителем, особенно узкие участки, углы, зоны над и под окнами.
  4. Проследите непрерывность внутреннего воздухонепроницаемого слоя.
  5. Проверьте все инженерные проходки через этот слой.
  6. Сверьте трассы кабелей и труб с исполнительной схемой.
  7. Убедитесь, что обслуживаемые соединения имеют доступ.
  8. Проверьте закладные по заранее составленному списку.
  9. Сделайте полный комплект фотографий стен, пола и потолка.
  10. Если проектом или договором предусмотрено испытание герметичности, проведите его до дорогостоящей отделки.

После устранения замечаний повторите фотографирование. В комплекте снимков должны остаться не только дефекты, но и исправленное состояние.

Как составить смету, чтобы «дешевый каркасник» не подорожал в процессе

Сравнивайте предложения подрядчиков не по итоговой строке, а по составу. Минимальная структура сметы должна позволять увидеть, что именно входит в цену и на каком этапе дом передается заказчику.

  • Проектирование: архитектура, конструктив, инженерные разделы, привязка к участку.
  • Подготовка участка: геология, земляные работы, временные подъезды и организация площадки при необходимости.
  • Основание: фундамент, гидроизоляция, вводы коммуникаций.
  • Силовой каркас: пиломатериал, крепеж, балки, стойки, стропильная система.
  • Жесткость: плитная обшивка или предусмотренные связи и крепеж.
  • Тепловая оболочка: утеплитель, внутренний герметичный слой, наружная влагозащита, ленты и манжеты.
  • Окна и двери: сами блоки и полноценные монтажные узлы.
  • Кровля и водоотвод: покрытие, примыкания, желоба и трубы.
  • Фасад: подконструкция, вентиляционный зазор при его наличии, облицовка.
  • Инженерия: вентиляция, отопление, электрика, вода, канализация, слаботочные системы.
  • Внутренняя отделка: обшивки, подготовка, чистовые покрытия.
  • Контроль: технадзор, испытания и устранение замечаний, если они оплачиваются отдельно.

Когда два подрядчика используют разные формулировки, приведите сметы к одинаковым разделам. Например, «теплый контур» у одной компании может включать окна и фасад, а у другой — только каркас, утепление и кровлю. Название пакета не имеет значения без перечня работ.

Короткая памятка перед выбором каркасной технологии

Плюсы, которые имеют практический смысл

  • Сборку коробки можно выполнить за сравнительно короткий срок, если рабочий проект готов до выхода бригады и материалы поступают без простоев.
  • Небольшая собственная масса дает проектировщику больше свободы при выборе рационального основания, но не отменяет исследования грунтов и расчета.
  • Большая доля теплоизоляции в ограждающей конструкции позволяет получить эффективную теплозащитную оболочку без массивной стены при корректном теплотехническом расчете.
  • Низкая тепловая инерция ускоряет прогрев после запуска отопления, что особенно полезно при периодическом проживании.
  • Инженерные точки, закладные и сервисные зоны можно согласовать с планировкой до внутренней обшивки, не прибегая к штроблению массивных стен.
  • Листовая обшивка сокращает объем толстослойного мокрого выравнивания, если каркас собран геометрически точно.

Ограничения, которые нужно принять заранее

  • Большая часть критичных операций становится невидимой после зашивки, поэтому промежуточная приемка и фотофиксация обязательны для контролируемого результата.
  • Длительное увлажнение опасно для деревянных элементов и ухудшает работу ряда теплоизоляционных материалов; защита от воды должна быть непрерывной от фундамента до кровли.
  • Герметичный контур должен работать вместе с рассчитанной вентиляцией: случайные неплотности не являются способом нормального воздухообмена.
  • Легкие стены и перекрытия требуют отдельного акустического решения, особенно между спальнями и этажами.
  • Скрытая инженерия усложняет ремонт без исполнительной схемы, ревизионного доступа и фотографий трасс.
  • Самовольное изменение стоек, балок, связей, проходок или слоев стены способно одновременно затронуть прочность, влагозащиту и герметичность.

Итог: как использовать плюсы технологии и не получить ее типичные минусы

Для строительства с нуля главный ресурс — подробный проект до выхода бригады. Заказчик должен заранее знать конструкцию основания, каркаса, утепления, внутреннего герметичного слоя, наружной влагозащиты, оконных узлов, вентиляции и инженерных проходок. На стройке этот проект превращается в чек-лист приемки, а не остается набором красивых планов.

Для самостоятельного контроля полезнее всего видеть дом до закрытия стен. Проверяйте каркас, утепление, мембраны, инженерные трассы и закладные по отдельности. Фотодокументация должна позволять через несколько лет восстановить положение скрытого элемента. Если бюджет допускает независимый технадзор, наибольшую ценность он дает именно на скрытых этапах.

При заказе «под ключ» сравнивайте не названия комплектаций, а перечень работ и материалов. Каркасная технология может быть экономичной, но итоговая стоимость зависит от проекта, инженерии и степени готовности. Не считайте фундамент, вентиляцию, фасад или инженерные вводы «автоматически включенными», пока они не перечислены в смете.

При покупке готового или недостроенного дома смещайте внимание с дизайна на доказуемые данные: проект, геологию, скрытые работы, состояние древесины, основание, узлы, инженерные сети. Если конструкция уже закрыта, используйте доступные методы обследования. Тепловизор помогает искать температурные неоднородности, а испытание воздухопроницаемости — оценивать герметичность оболочки. Ни один метод не заменяет комплексного осмотра, но вместе они существенно уменьшают неопределенность.

Каркасная технология позволяет сократить срок сборки и получить эффективную теплозащитную оболочку, когда все слои работают как одна система. Ее ключевое ограничение — чувствительность результата к проектным и монтажным ошибкам, которые легко скрыть отделкой. При выборе проекта и подрядчика ориентируйтесь на качество документации, понятность узлов и возможность проверить каждую критическую операцию до того, как она станет невидимой.
