Fuzor — настольная VDC-программа Kalloc Studios для подготовки и проверки строительной последовательности на основе BIM-моделей и календарных планов. Ее основная область — 4D-моделирование, где геометрия проекта связывается со временем, а затем дополняется данными о фактическом ходе, ресурсах и стоимости для 5D-сценариев. Программа рассчитана прежде всего на BIM/VDC-инженеров, специалистов по планированию, генподрядчиков, проектные и строительные команды, которым требуется не только посмотреть объединенную 3D-модель, но и разложить стройку по операциям, проверить логистику, анимировать технику, сравнить план с фактом и показать последовательность работ участникам проекта.

Что именно представляет собой Fuzor

Предмет этого обзора — Fuzor для Windows, то есть основная настольная VDC-система Kalloc Studios. Ее не следует смешивать с Fuzor Mobile и Fuzor Mobile VDC для iPhone и iPad, а также с одноименно звучащими сторонними продуктами. Мобильные приложения служат дополнением к настольному рабочему процессу: они позволяют переносить модель на стройплощадку, просматривать 4D-последовательность, свойства BIM, измерения и замечания, а затем синхронизировать статус работ обратно в PC-проект. Главная программа остается Windows-приложением, в котором строится и редактируется сама 4D/5D-модель.

Текущая основная ветка — Fuzor 2027. Это не номер коннектора из Autodesk App Store: у опубликованной там карточки Fuzor Construction встречается собственное обозначение версии 1.00, относящееся к интеграционной карточке, а не к поколению настольного Fuzor. Для рабочего места важен именно годовой релиз программы — 2027, а внутри предыдущих веток встречаются дополнительные R2 и Patch-выпуски.

По классу продукт находится на пересечении BIM-координации, визуализации и управления строительной последовательностью. Он не заменяет Revit, Archicad или Civil 3D как авторскую среду моделирования и не является обычным видеоредактором для красивой анимации. Типовой сценарий начинается в авторской BIM-системе или в федеративной модели, продолжается импортом календарного плана, а затем переносится в среду Fuzor для назначения геометрии задачам, микропланирования, логистики, анализа и выпуска 4D-материалов.

На FreeEXE ближайшая тематическая рубрика — программы для 3D-моделирования, однако Fuzor функционально уже обычного 3D-редактора: геометрия здесь служит носителем строительных данных и временной логики. Это важно при выборе: программа оправдана тогда, когда требуется связать модель со стройкой и календарем, а не только получить статичный рендер.

Для кого предназначена программа

Основная аудитория Fuzor — специалисты, которые отвечают за виртуальное строительство до выхода бригад на площадку. BIM/VDC-инженер использует программу для объединения дисциплин, назначения элементов задачам, построения детализированной последовательности и выявления конфликтов между геометрией, сроками, временными зонами и техникой. Планировщик получает визуальное представление календаря и может проверять, соответствует ли фактическая пространственная последовательность логике P6, Microsoft Project или Asta Powerproject. Инженер по логистике моделирует пути, складские зоны, краны, транспорт и временные ограждения.

Для генподрядчика ценность появляется на этапе тендера и preconstruction: вместо статичного графика можно показать, как именно будет собираться объект, где пройдет техника, какие зоны будут заняты в конкретный период и как меняется схема площадки. На стадии исполнения та же модель превращается в средство контроля план/факт, фиксации статусов и обсуждения отклонений. Для заказчика или участника проекта без установленной настольной программы доступен Web-based Viewer, который переносит часть 4D-просмотра и координации в браузер.

Архитектор или инженер-проектировщик тоже может пользоваться Fuzor для проверки модели, визуализации, VR и координации, но продукт наиболее глубоко раскрывается в строительном VDC. Если задача ограничивается созданием BIM-модели, выпуском чертежей и спецификаций, основная работа остается в авторской системе. Fuzor подключается после или параллельно этому процессу, когда появляется необходимость моделировать выполнение работ во времени.

Модель распространения и лицензирование

Fuzor распространяется как коммерческое Windows-приложение. Публичный универсальный MSI для текущей версии не выложен как открытая загрузка: установочный пакет предоставляется вместе с приобретенной лицензией. Поэтому в программном паспорте используется режим binary с отсутствием публичной прямой ссылки на дистрибутив. Это принципиально отличается от бесплатных утилит, где установщик можно скачать без учетных данных и договора.

Поддерживаются две базовые схемы лицензирования: standalone и network. Standalone разрешает установить и запускать Fuzor на одном компьютере. Network рассчитан на общий пул рабочих мест: организация приобретает определенное число одновременных мест и распределяет их между компьютерами. Для сетевого варианта предусмотрено использование локального Network License Server либо размещенного Kalloc Studios Network License Portal.

В установщике используется Windows Installer Package (.msi). При стандартной установке мастер последовательно предлагает продолжить настройку, принять лицензионное соглашение и выбрать способ активации. Для отдельного рабочего места используется Enter a product Key. При локальном сервере выбирается Use a Network License Server и вводятся адрес сервера и порт; в документации для сервера Fuzor указан порт 45180 по умолчанию. Для облачного управления сетевой лицензией применяется Use a Portal Key.

Отдельный нюанс касается объема. Публичный размер актуального MSI не публикуется, потому что сам пакет выдается лицензиату. Подтвержденный параметр для подготовки рабочего места — минимум 10 ГБ свободного пространства; рекомендуемая конфигурация предусматривает 50 ГБ. Значение 10GB в паспортной строке отражает проверенный минимальный дисковый резерв для установки и работы, а не предполагаемый размер закрытого MSI. Для крупных проектов дополнительно потребуется место под исходные модели, point cloud, кэш, веб-пакеты и экспортируемое видео.

Цена не является фиксированной универсальной характеристикой: страницы покупки могут перенаправлять к региональному партнеру, а доступные варианты зависят от территории и типа лицензии. Поэтому при выборе бюджета разумнее сравнивать коммерческое предложение для конкретного числа рабочих мест, необходимость network-лицензии, Web Viewer и обучение, а не переносить цифру из одной региональной страницы на другую.

Установка и первый запуск

Перед установкой следует сначала проверить видеокарту, объем оперативной памяти и свободное место. Fuzor использует собственный Instant Preview Engine и опирается на GPU при интерактивной визуализации, поэтому формальное соответствие версии Windows само по себе не гарантирует комфортной работы с тяжелой моделью. Минимальный уровень включает 64-разрядную Windows 7 или новее, NVIDIA GTX 1060, 12 ГБ RAM и 10 ГБ свободного пространства. Для рабочей станции предпочтительнее 64-разрядная Windows 10 или новее, NVIDIA RTX 3080 или более производительный GPU, SSD M.2, от 32 ГБ RAM и не менее 50 ГБ свободного пространства.

  1. Подготовьте лицензионные данные. Для standalone требуется product key; для локального network-сервера — его IP-адрес и порт; для Network License Portal — portal key. Без этого установка не заканчивается полноценным лицензированным рабочим местом.
  2. Запустите полученный MSI. Установка выполняется обычным Windows Installer. Пакет должен соответствовать приобретенной редакции и текущей ветке Fuzor.
  3. Примите лицензионное соглашение и выберите лицензионную схему. Не переключайте вариант наугад: standalone, локальный network server и portal используют разные реквизиты.
  4. Разрешите сетевую проверку лицензии. Во время установки Fuzor обращается по HTTPS к инфраструктуре Kalloc Studios для валидации. В корпоративной сети заранее согласуйте доступ к licensing.kalloctech.com; для Web Viewer также используется viewer.fuzorcloud.com.
  5. Проверьте плагины к авторским системам. Установщик добавляет интеграции, если совместимое ПО обнаружено на компьютере. После установки откройте используемую BIM-систему и убедитесь, что команда Fuzor появилась там, где ожидается для соответствующей версии.
  6. Откройте Fuzor и проверьте версию. Меню About вызывается через F1; там отображается версия и доступ к обучающим материалам. Это удобная проверка после обновления, особенно на машинах с несколькими поколениями плагинов.
  7. Создайте тестовый проект. До загрузки полной производственной модели полезно выполнить короткую цепочку: импорт небольшого файла, открытие 4D Simulation, импорт тестового календаря и сохранение проекта. Так быстрее обнаруживаются проблемы лицензии, GPU-драйвера, прав записи и коннектора.

Виртуальные машины в перечне поддерживаемых конфигураций не предусмотрены. Если организация использует VDI или иное виртуализированное рабочее место, это нельзя считать эквивалентом обычной Windows-станции только потому, что внутри виртуальной машины видна совместимая версия Windows. Для production-развертывания требуется согласовать такой сценарий отдельно, а стандартный путь — физическая GPU-станция.

Интерфейс Fuzor: как устроено рабочее пространство

Рабочая логика Fuzor строится вокруг центральной 3D-сцены и App Menu. Инструменты сгруппированы по функциональным вкладкам, а многие панели можно перемещать, сворачивать либо открывать в отдельном окне. Это особенно полезно при работе с 4D, где одновременно нужны трехмерный вид, Task Table и Gantt Chart. Для двухмониторного рабочего места часть панелей можно вынести на соседний экран, не уменьшая полезную область модели.

В App Menu встречаются вкладки и приложения, связанные с Design, Coordination, Analysis, Construction, Content и Media. Среди реально используемых инструментов — Project Panel, Navigation Controls, Saved Views, Visibility Override, Section Cut, Measurement Tools, Clash Analysis, Selection Report, Content Library, Paths, Site Egress, 4D Simulation, 5D graph, Flythrough и HD Screenshot. Набор и расположение отдельных команд менялись по годовым веткам, поэтому при обучении следует ориентироваться на документацию своей версии, а не на старые видеоролики.

Для навигации важны Navigation Controls и ViewCube. Камера может работать в разных режимах перемещения, а скорость настраивается. Section Cut позволяет ограничить вид box-, plane- или level-сечением. Saved Views сохраняет подготовленные ракурсы, а Visibility Override дает изолировать и переопределять отображение объектов. Эти средства нужны не только для презентации: они сокращают время на отбор геометрии перед назначением задачам и анализом коллизий.

Центральное место в строительном процессе занимает 4D Simulation. Приложение открывается из Construction и имеет горячую клавишу Ctrl+8. Внутри используются две связанные области: Task Table содержит строки задач и их данные, а Gantt Chart показывает временные блоки. Выбор задачи может подсвечивать назначенные объекты в 3D-виде; изменение текущей даты переключает состояние строительства в сцене.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 1

Task Table можно настраивать по столбцам. Среди полей используются Name, ID, Unique ID, Task Type, Object Count, Filter, Relink Micro Task, Duration, Start, End и их варианты для planned, actual, remaining и baseline. В Custom Columns Panel можно скрывать ненужные столбцы и создавать собственные поля. Это помогает привести таблицу к структуре конкретного проекта вместо попытки работать со всеми параметрами одновременно.

Gantt Chart поддерживает визуальное масштабирование временной шкалы, перемещение по плану и связывание задач. Для работы с обновлениями важны Current Date и Data Date: первая управляет состоянием 3D-симуляции, вторая отделяет фактическую часть расписания от будущей. Auto-Scroll Gantt Chart позволяет автоматически держать активную задачу в видимой области. В 4D Settings также выбирается emulation mode для соответствия правилам импортированного Microsoft Project или Primavera P6.

Macro и Micro

С 2024 года Fuzor разделяет расписание на macro- и micro-уровень. Macro описывает, что и когда происходит в основном проектном календаре. Micro используется для подробного объяснения, как именно выполняется операция на площадке: сюда относятся техника, движение, staging, временные процессы, демонтаж и последовательные анимации. Такой подход позволяет не загрязнять мастер-график тысячами презентационных действий, но сохранить связь подробной методологии с родительской задачей.

В Fuzor 2026 R2 рабочий процесс стал гибче: micro-задачи можно создавать непосредственно из macro-режима, а интерфейс показывает различие уровней. Это снижает число переключений при сложной сцене, где рядом с основной строительной задачей нужно сразу добавить кран, транспортный путь или staging-операцию. В Fuzor 2027 режим Macro/Micro получил интеллектуальное распознавание типов задач, чтобы быстрее подобрать подходящую логику.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 2

Базовый рабочий процесс: от BIM-модели до 4D-симуляции

Практический проект Fuzor удобнее строить не с анимации, а с проверки входных данных. Чем аккуратнее организованы BIM-классификации, имена задач, WBS и идентификаторы календаря, тем меньше ручного связывания остается на стадии 4D. В сложной модели попытка сначала создавать красивую визуализацию, а потом разбираться с расписанием обычно приводит к переделке назначений.

Шаг 1. Загрузите и объедините геометрию

Проект может прийти из Revit, Archicad, Navisworks, Civil 3D, Rhino или MicroStation через плагины, а также через поддерживаемые файловые форматы. Для Revit на FreeEXE есть отдельная страница Autodesk Revit; связка с Fuzor полезна тем, что Live Link позволяет переносить изменения между средами без полного ручного экспорта на каждом цикле. Перед продолжением проверьте единицы, координаты, уровни и наличие обязательных дисциплин.

Если используются отдельные файлы, сначала соберите минимально необходимый federation-набор. Не стоит загружать в 4D лишние стадии, дубли или высокополигональные элементы, которые не участвуют в анализе. Для point cloud отдельно оцените объем и назначение: облако точек полезно для контекста существующего состояния и контроля площадки, но заметно увеличивает нагрузку на GPU, память и хранилище.

Шаг 2. Проверьте структуру элементов

До импорта календаря убедитесь, что объекты можно выбирать по устойчивым параметрам: категориям, типам, уровням, зонам или другим BIM-свойствам. 4D Automation и Data Automation получают наибольшую отдачу тогда, когда одинаковые типы элементов описаны одинаково. Если один и тот же конструктивный класс имеет случайные названия и пустые параметры, автоматическое сопоставление превращается в набор исключений.

Для ручной проверки используются обычное выделение, Box Selection, Object Filters и Selection Report. Selection Report помогает посмотреть BIM-информацию сразу для набора объектов и экспортировать выбранные данные. На этом этапе полезно найти элементы без ожидаемого параметра, объекты с неверным уровнем и геометрию, попавшую не в ту дисциплину.

Шаг 3. Импортируйте расписание

Fuzor поддерживает календарные данные из Asta Powerproject XML, Microsoft Project XML, Primavera P6 XML, а также таблицы Microsoft Excel CSV/XLSX. При импорте важно сохранить устойчивые ID, потому что последующие обновления должны сопоставить новые строки с уже настроенными задачами. Для P6 используется собственная система ID с prefix, suffix и increment; Fuzor умеет продолжать такую структуру при создании дополнительных задач.

После загрузки проверьте WBS, даты начала и окончания, длительности, календари и milestones. Если значения в проектном графике отличаются от исходного файла, сначала исправьте emulation mode и mapping столбцов. В 4D Settings для расписаний Microsoft Project и Primavera P6 предусмотрены соответствующие режимы обработки. Ошибку на этом этапе нельзя маскировать красивой анимацией: неверная дата превращает всю последующую 4D-последовательность в неверную.

Шаг 4. Свяжите задачи с объектами

Для простого проекта элементы назначают вручную: выделяют геометрию в сцене, затем добавляют ее в нужную строку Task Table. Task Type определяет, как объект ведет себя до, во время и после задачи. Например, Construction Task скрывает назначенную геометрию до начала, а во время периода выполняет заданный переход и после завершения оставляет результат видимым.

Для большого проекта используйте фильтры и автоматизацию. Object Filters формируют устойчивые наборы по BIM-параметрам. Data Automation сопоставляет данные задачи и данные модели. 4D Automation на базе Expert AI предназначена для автоматического назначения и построения последовательностей на основе накопленных правил. Автоматизация не отменяет контроль: после массовой привязки нужно выборочно открыть задачи разных типов и убедиться, что объектный состав соответствует WBS и зоне.

Шаг 5. Добавьте micro-задачи и логистику

После того как master schedule работает, добавляйте детальную методологию. Для техники используется Content Library и готовые объекты строительных машин. Paths задают траектории движения, а автоматическая генерация vehicle animation создает движение по пути без покадровой расстановки каждой позиции. Для кранов и другой анимируемой техники доступны специализированные операции; в новых ветках улучшались сменные компоненты, operation radius и автоматизация движения.

Зоны помогают показать участки работ, временные ограждения и режимы использования площадки. Staging tasks описывают появление и удаление материалов, временных объектов или техники. Site Egress Routes предназначены для маршрутов выхода и логистических путей. В результате macro-график остается читаемым, а подробная последовательность хранится рядом как дочерняя micro-логика.

Шаг 6. Запустите симуляцию и проверьте переходы

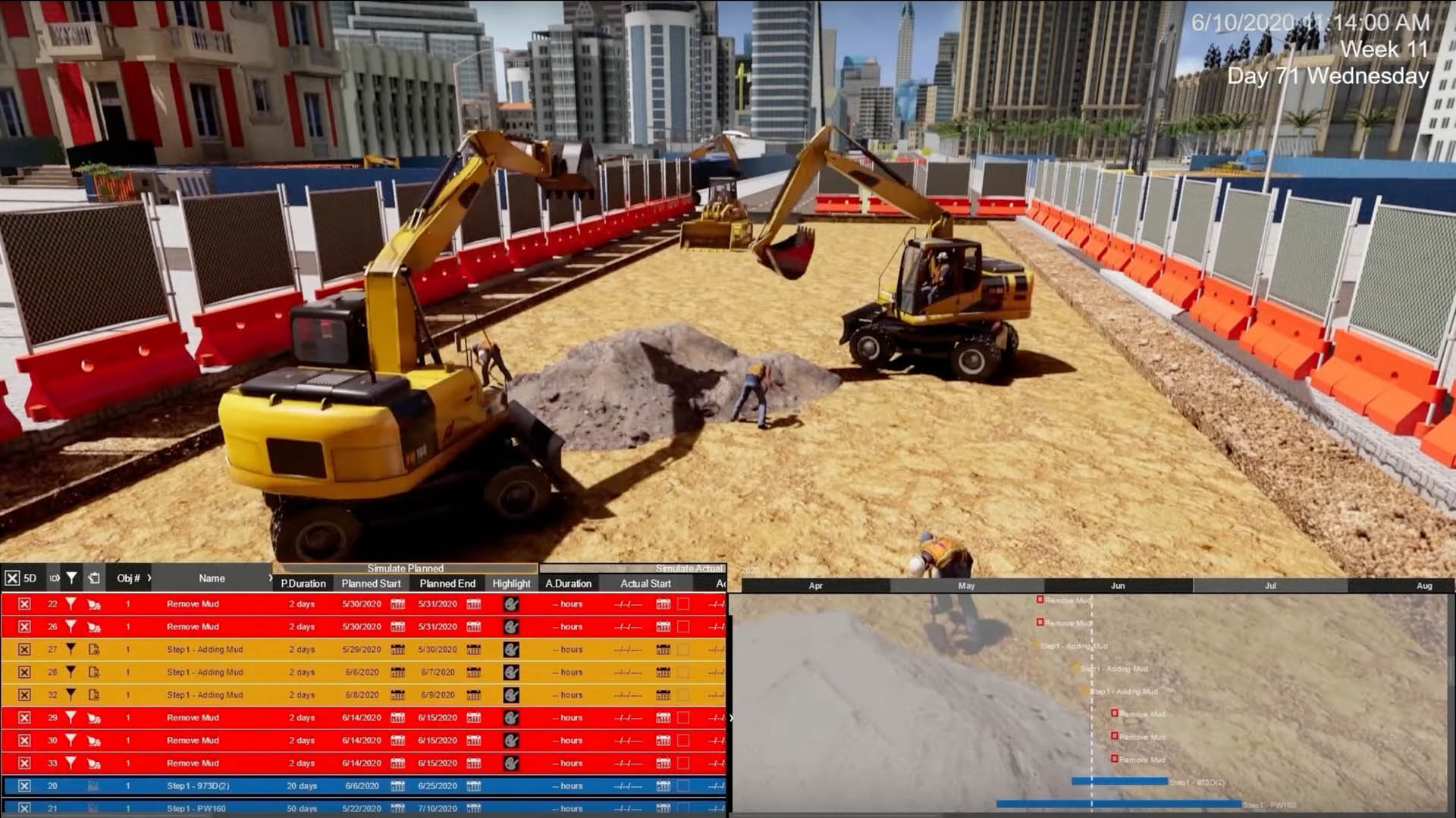

Time Controls позволяют менять Current Date, запускать и ставить на паузу проигрывание, прокручивать расписание и регулировать Simulation Speed. Режим Use Duration задает целевую длительность полного ролика, а Adjust Playback for Animations учитывает длительность анимаций техники. При проверке важно смотреть не только на кадр начала и конца, но и на промежуточные переходы: ошибки чаще проявляются в момент, когда несколько операций перекрываются.

Проверяйте последовательность минимум в трех масштабах. На уровне всего объекта видны крупные фазовые ошибки и необъяснимое появление объемов. На уровне зоны — конфликт нескольких подрядчиков, склада и техники. На уровне операции — направление монтажа, движение механизма, доступ и временные элементы. Если проверять только общий ракурс, локальная ошибка может остаться незаметной до выпуска ролика.

Шаг 7. Сохраните ракурсы и подготовьте выпуск

Saved Views фиксирует согласованные точки обзора. Для статичных материалов применяется HD Screenshot; приложение находится в Media и открывается Alt+H. Оно экспортирует PNG или JPG, поддерживает preset и custom resolution, панорамные и VR-варианты. Для строительного кадра можно включить Gantt Chart, дату, график 5D и Planned vs Actual, поэтому скриншот может быть не только картинкой, но и читаемым отчетным кадром.

Для видео используется Flythrough. В проект добавляются камеры и ключевые точки, при необходимости отображаются календарь, список активных задач, Gantt Chart и легенда фильтров. В Fuzor 2027 Automated Camera Movement сокращает ручную работу с траекторией камеры при 4D-flythrough: система двигает камеру вместе с событиями, чтобы удерживать релевантную область в кадре.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 3

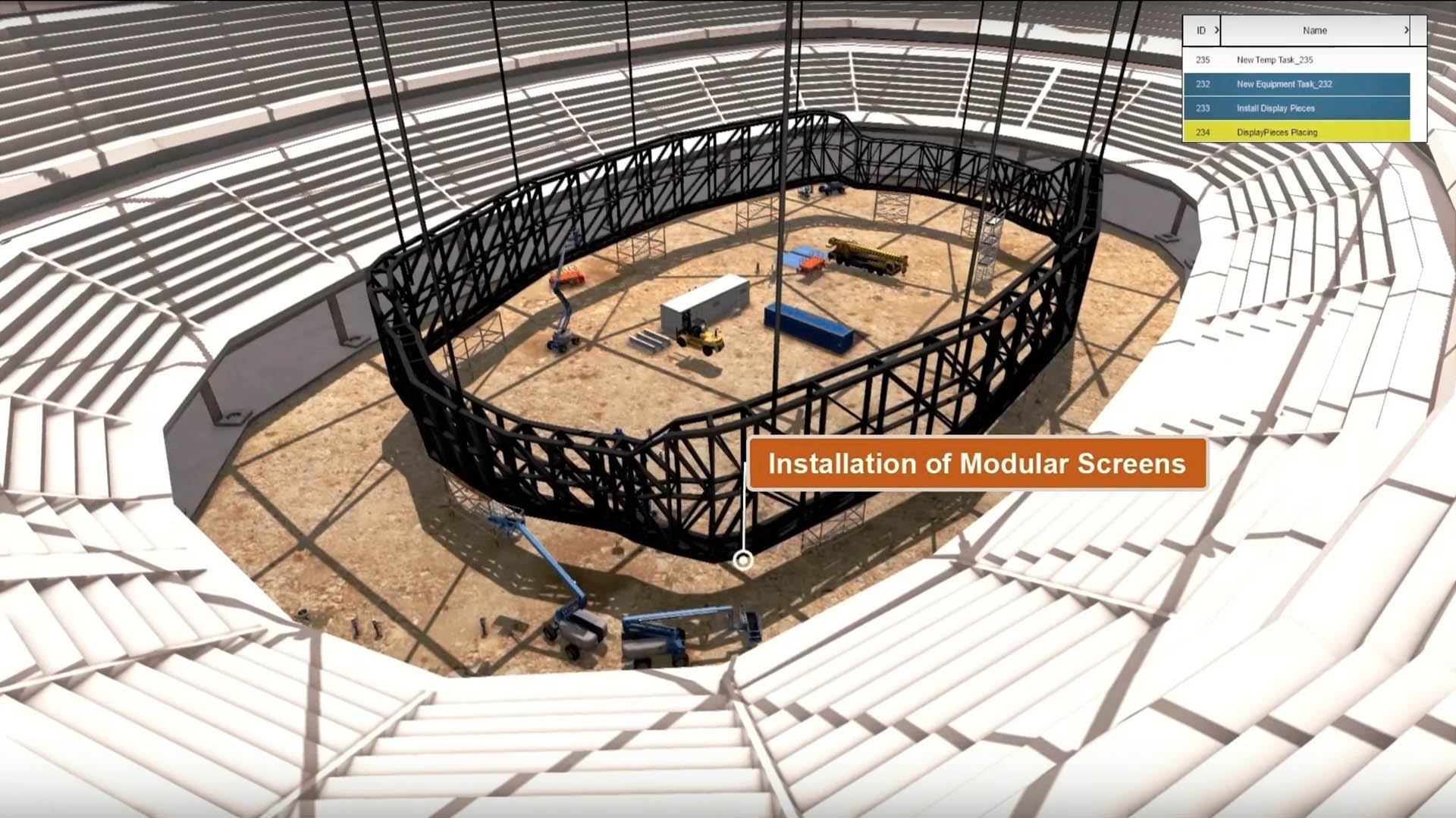

4D-инструменты: календарь, задачи и последовательности

4D Simulation — не отдельный проигрыватель, а рабочая среда редактирования графика и его связи с моделью. В Task Table можно изменять редактируемые значения, работать с WBS, отступами, фильтрами и custom columns. Gantt Chart отображает длительность и связи; при выделении задачи в сцене подсвечиваются назначенные элементы, что позволяет проверять соответствие строки календаря реальной геометрии.

Фильтры задач работают по значениям столбцов. Можно строить правила по тексту, числам, длительностям, датам и вариантам выбора, использовать Equal to, Not Equal, Contains и другие подходящие операторы. Это нужно на больших графиках, где тысячи строк невозможно просматривать вручную. Отдельные фильтры удобно готовить для критических зон, конкретного subcontractor, типа работ или периода.

Task linking позволяет задать зависимости между задачами прямо на диаграмме. Визуальная связь полезна для локального micro-плана, но master schedule лучше обновлять из системы планирования, если именно она является источником договорного календаря. Fuzor не должен незаметно превращаться во вторую независимую версию графика. Правильная архитектура проекта заранее определяет, где редактируются плановые даты и где строится только визуальная детализация.

Обновление календаря без потери проделанной работы

Жизненный цикл 4D-проекта предполагает регулярные обновления P6 или Microsoft Project. Для этого используются механизмы merge и сопоставление по ID. Если календарь импортировать как совершенно новый набор строк, ранее назначенные объекты, micro-задачи и анимации могут потерять связь. Поэтому устойчивые идентификаторы и понятная WBS важнее красивых имен задач.

При Merge By ID отдельно контролируются удаленные задачи. Если исходный календарь больше не содержит macro-задачу, связанные с ней micro-задачи могут стать orphaned. Их нельзя просто игнорировать: нужно решить, перенести их к новому родителю, удалить вместе с отмененной работой или оставить как отдельный сценарий. После обновления полезно отфильтровать такие случаи и просмотреть affected area в 3D.

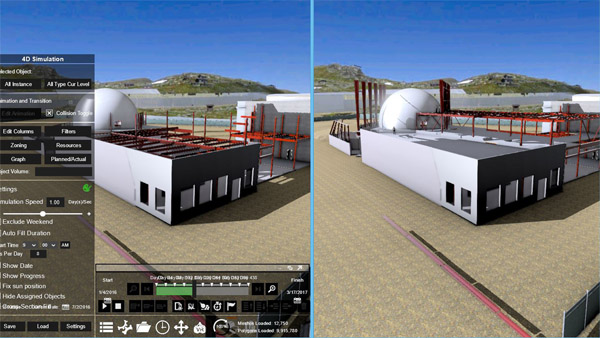

Planned vs Actual

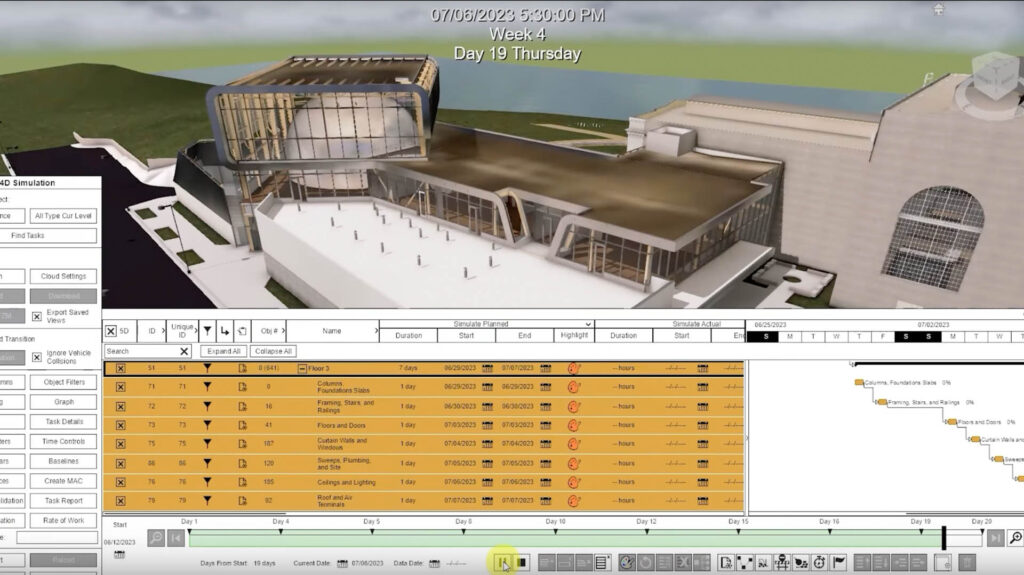

Fuzor поддерживает плановые и фактические даты и позволяет визуально сравнивать состояния. Planned vs Actual показывает проект бок о бок или в связанном представлении, чтобы команда могла увидеть, что должно быть построено к выбранной дате и что отмечено как фактически выполненное. Для отчетного кадра этот режим можно включать вместе с диаграммой.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 4

План/факт полезен только при дисциплинированном обновлении actual dates и percent complete. Если фактический статус в модели отстает от полевого учета, визуальное сравнение будет аккуратным, но неверным. Поэтому следует закрепить ответственное лицо, период обновления и источник фактических данных. Мобильный рабочий процесс позволяет передавать статус с площадки обратно в PC-проект, но перед публикацией отчетов изменения все равно нужно проверять.

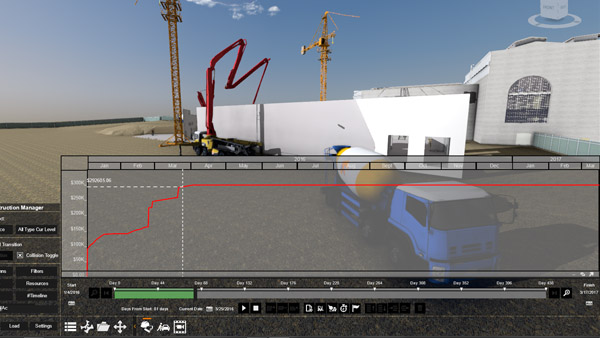

5D: стоимость, ресурсы и Rate of Work

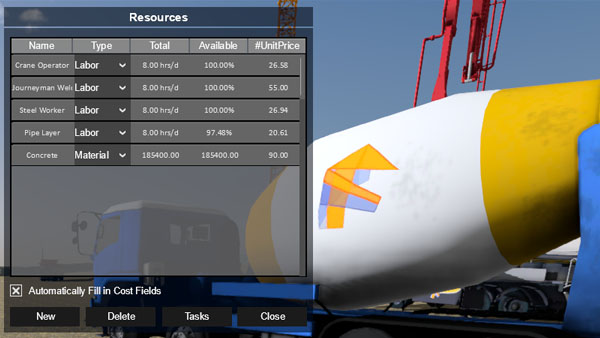

5D в Fuzor добавляет к геометрии и времени денежные и ресурсные данные. В 4D/5D рабочем пространстве можно строить cost graph и связывать задачи с ресурсами. 5D graph открывается из 4D Scheduling toolbox и заменяет Task Table/Gantt представлением накопленной стоимости во времени. Это дает визуальный S-образный график и позволяет сопоставлять ход календаря с плановыми или фактическими затратами.

В ветке 2026 в 5D добавлены Expenses как более прямой способ назначить расход задаче без создания сложной ресурсной структуры. Для полноценной модели ресурсов остаются labor, material и другие типы, которые можно назначать задачам. Выбор подхода зависит от цели: для укрупненной оценки удобнее расходы на задачу, а для анализа производительности и состава работ — ресурсная структура.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 5

Rate of Work рассчитывает ожидаемую длительность на основе BIM-данных назначенных объектов и заданной производительности. В расчете можно фильтровать элементы по BIM-параметру, затем использовать числовое свойство, например объем, как единицу работы. Результат хранится как calculated duration и помогает сравнить календарную длительность с расчетом, основанным на физических объемах.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 6

Rate of Work не следует превращать в автоматическую замену производственной нормы. Входные BIM-объемы, единицы, состав бригады и принятая производительность должны быть согласованы. Практическая проверка проста: выберите одну типовую задачу, вручную пересчитайте объем и длительность, сравните с результатом Fuzor и только после этого масштабируйте расчет на группу однотипных операций.

Автоматизация: Data Automation, 4D Automation и Construction Simulator

Fuzor развивает автоматизацию вокруг повторяемости строительных правил. Data Automation связывает значения календаря с BIM-классификациями и помогает назначать объекты без поштучного выбора. 4D Automation с Expert AI появилась как отдельный акцент в Fuzor 2024: пользователь формирует частную базу правил, после чего система применяет накопленные соответствия к новым задачам и моделям. Цель — автоматизировать наиболее монотонный этап сопоставления 3D-элементов с расписанием.

Практический смысл такой автоматизации особенно заметен на типовых этажах и повторяющихся конструктивных циклах. Если колонны, плиты, стены и фасады имеют стабильные параметры, а календарь использует одинаковые обозначения зон и видов работ, один набор правил можно применять многократно. Если данные нерегулярны, AI не создает отсутствующую структуру: сначала приходится нормализовать модель и календарь.

Fuzor 2027 расширяет идею до Construction Simulator. Высокоуровневую задачу можно разложить на пошаговый workflow с flowchart и повторно используемыми шаблонами. Это ближе к цифровой репетиции метода работ, чем к простому появлению объекта по дате: последовательность описывает подготовку, перемещение техники, монтажные действия и другие операции, которые необходимо выполнить на площадке.

Construction Simulator полезен в методах, где одна строка master schedule скрывает много действий. Например, календарь содержит один монтажный пакет на день, но VDC-команде нужно показать доставку, подачу краном, временное закрепление, снятие строп и освобождение зоны. Такие шаги можно превратить в повторяемый сценарий, сохранив связь с основной задачей и не раздувая master schedule.

Форматы, импорт и интеграции

Fuzor работает не с одним универсальным контейнером, а с несколькими типами исходных данных. Геометрия приходит из BIM/CAD через плагины или файлы, календарь — из планировщика, полевой контекст — из point cloud и GIS, а выпуск уходит в изображения, видео, web viewer и отчеты. Поэтому перед началом проекта полезно разделить обмен на четыре независимых потока: геометрия, расписание, фактические статусы и презентационные материалы.

Тип данныхПодтвержденные вариантыПрактическое применение
3D-геометрияFBX, IFC, SketchUp .skp 2016–2025Загрузка моделей, внешних объектов и нейтрального BIM-обмена
Point cloud и reality dataPTS, FLS, RCPСопоставление проекта с существующим состоянием и площадкой
Gaussian Splat / meshPLY Gaussian Splat, PLY tri-meshВизуальный контекст, полученный из reality-capture workflows
РасписанияAsta Powerproject XML, Microsoft Project XML, Primavera P6 XMLИмпорт WBS, дат, длительностей и идентификаторов
Табличные расписанияCSV, XLSXОбмен с Excel и собственными таблицами, включая column mapping
Статичные изображенияPNG, JPGHD Screenshot, 4D-кадры, отчеты и презентации

Список поддерживаемых версий плагинов зависит от поколения Fuzor. В текущей странице поддержки перечисляются Revit 2022–2026, Navisworks 2022–2026, Civil 3D 2022–2026, Archicad 24–28, Rhino 6–8 и MicroStation Connect. При этом maintenance-выпуск Fuzor 2026 Patch 5 добавил совместимость с Revit 27, Navisworks 27, Civil 3D 27 и Archicad 29. Для рабочего места это означает простое правило: совместимость нужно проверять по установленному patch-level, а не только по крупной годовой версии.

Live Link — одна из отличительных частей экосистемы Fuzor. Вместо цепочки «экспортировать файл — открыть его — снова экспортировать после исправления» плагин связывает авторскую модель с Fuzor. В Revit и других поддерживаемых системах это сокращает цикл координации: изменения можно синхронизировать, а часть данных передавать обратно. Однако Live Link не отменяет контроль координат и состава модели. Ошибка общей точки или неверно подключенная дисциплина будет синхронизироваться столь же последовательно, как правильные данные.

При обмене через IFC полезно заранее определить, какие свойства нужны для 4D Automation. Сам факт успешного открытия IFC не означает, что классификация подходит для автоматических правил. Проверьте несколько типовых элементов в Element Properties, убедитесь в наличии категории, уровня, зоны и нужного пользовательского параметра, а затем создавайте фильтры.

Site Logistics и моделирование строительной площадки

Fuzor рассматривает площадку как изменяющуюся во времени систему. Помимо постоянной BIM-геометрии можно добавлять технику, временные объекты, зоны, маршруты, ограждения, знаки и медиа. Это позволяет показать не только конечный результат, но и организацию пространства в каждой фазе: где лежат материалы, по какой траектории проходит машина, какая часть проезда закрыта и где находится зона работы крана.

Content Library содержит готовые элементы, включая строительную технику. Объекты библиотеки можно размещать в сцене, связывать с анимацией и задачами. Для оборудования предусмотрены анимируемые компоненты; в разных поколениях Fuzor развивались готовые движения кранов, сменные части машин, operation radius и автоматическое создание vehicle animation. В результате VDC-инженер работает с логикой операции, а не строит все движение с нуля в универсальном 3D-пакете.

Paths задают трассы движения. Точки пути можно редактировать, а отдельные функции размещают вдоль траектории объекты или привязывают движение транспорта. Для временных маршрутов это удобнее длинной последовательности ручных keyframes, потому что изменение пути не требует полностью пересобирать анимацию. В Fuzor 2025 улучшено редактирование path pins, а в 2027 Web App получил Path Editing для изменения логистических схем в браузерном контуре.

Зонирование используется для рабочих областей и временных ограничений. Зону можно связать с расписанием, чтобы она появлялась только в нужный период. Это подходит для staging, exclusion zone, зоны складирования и временной организации движения. При презентации важно отличать физическое ограждение от аналитической зоны: первое моделируется как видимый объект, второе может служить цветовой и пространственной подсказкой.

PDF Overlay добавляет 2D-подоснову в трехмерную сцену и особенно полезен для excavation и временной схемы. В 2025 система получила инструменты PDF overlay для точной привязки 2D-чертежа к 3D. В Fuzor 2027 для excavation overlay появилась Orthographic View, позволяющая работать без перспективного искажения при сопоставлении планового PDF с участком модели.

Site Context дополняет проект окружающей средой. В ветке 2025 использовалась интеграция MapBox для контекста и рельефа. Такой фон помогает объяснить подъезды, соседние объекты и ограничения площадки. Для инженерного решения контекст нужно проверять по проектной геодезии: визуальный картографический фон не заменяет утвержденную топографию там, где важны сантиметры и отметки.

Excavation System

Fuzor 2025 выделил земляные работы в отдельную Excavation System. Она позволяет создавать несколько зон выемки, формировать ramps по заданному slope ratio, задавать наклонные стенки и менять отметку выемки. Главное отличие от простой анимации прозрачности — наличие геометрической логики процесса, когда объем грунта и доступ техники меняются по фазам.

Для качественной excavation-сценария сначала готовят исходную поверхность и границы, затем разбивают работы на этапы, после чего связывают зоны с задачами. Рампа должна существовать в те периоды, когда она нужна для движения техники, а последующая стадия может ее убрать. При проверке смотрят не только на сам котлован, но и на доступ, временный откос, соседние конструкции и operation radius машин.

Координация, коллизии и проверка модели

Хотя Fuzor известен прежде всего как 4D-инструмент, в нем есть координационные функции: Clash Analysis, измерения, Section Cut, 2D Map, annotations, issue workflows и отчеты. Это позволяет не выходить из 4D-среды каждый раз, когда при просмотре последовательности обнаруживается пространственная проблема. Особенно полезно анализировать clash не изолированно, а в момент, когда конфликтующие объекты действительно присутствуют по календарю.

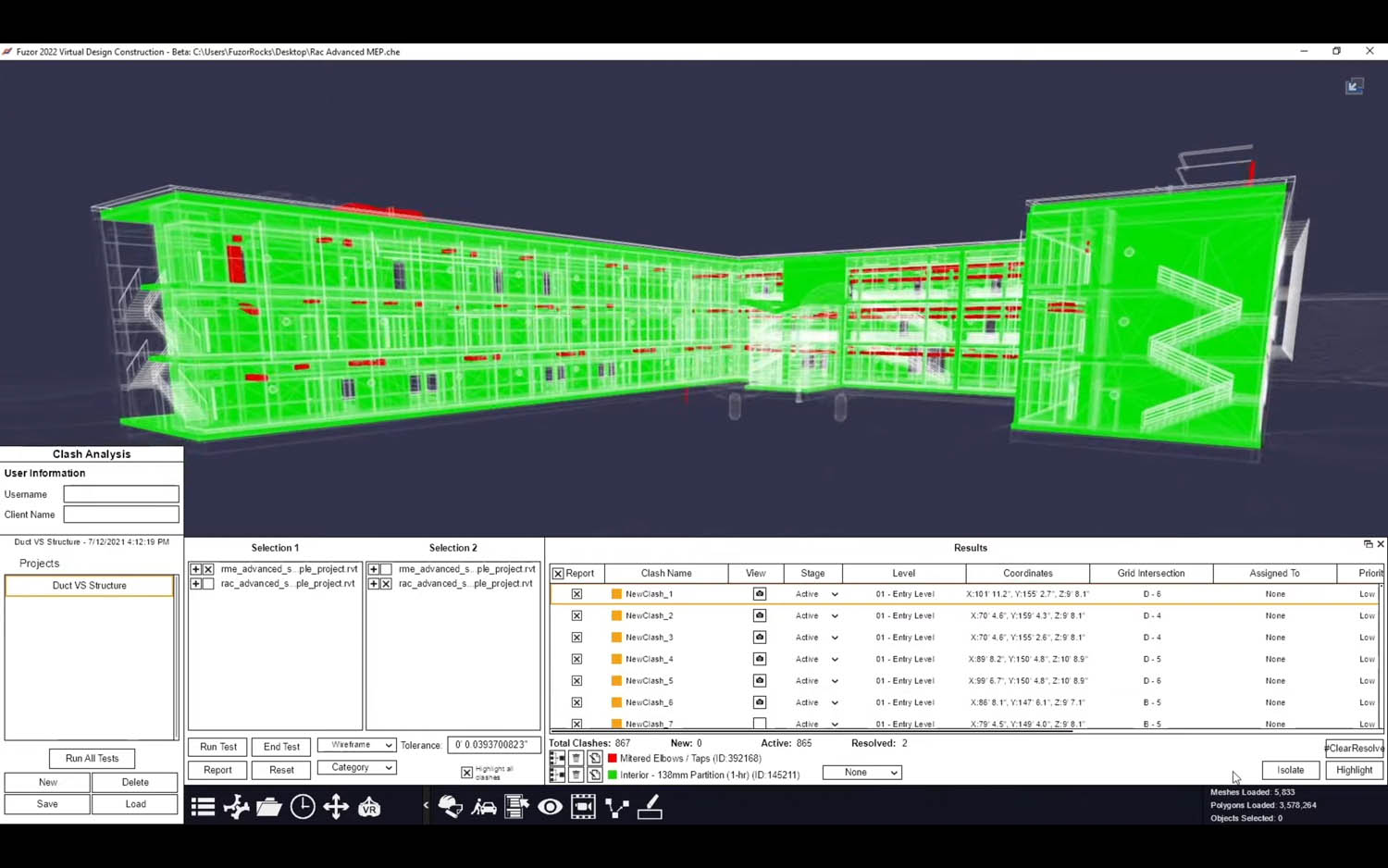

Clash Analysis используется для поиска пересечений и проверки выбранных наборов. Отчетность по clash развивалась в релизах, а 2022 получил улучшенные clash reports. Для construction-method analysis этого недостаточно без временного контекста: две модели могут пересекаться в статичном federation, но одна из них относится к временной конструкции, которая будет удалена до монтажа постоянной. И наоборот, конфликт техники с временной зоной может возникать только несколько часов и не быть очевидным в статичной модели.

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 7

Section Cut помогает разбирать плотные узлы и последовательность внутри здания. Box ограничивает объем просмотра, Plane выполняет плоское сечение, Level ориентирован на этаж. Для проверки 4D полезно сохранить несколько Saved Views с одинаковыми сечениями, чтобы сравнивать состояние в разные даты без изменения камеры.

Measurement Tools дают измерения в сцене, а в VR доступны в том числе 2-point и perpendicular measurements. Они подходят для оперативной проверки расстояний и обсуждения модели. Если измерение связано с допуском производства или договорным размером, финальное решение все равно должно опираться на исходную авторскую модель и утвержденную документацию, а не только на визуальную сцену.

2D Map формирует ортографическое представление проекта. В зависимости от режима можно получить floor plan, ceiling plan или elevation и выбрать уровень. Эта панель полезна при site logistics и навигации, потому что часть задач проще объяснить на плане, чем в перспективе. Fuzor позволяет держать 2D и 3D рядом и синхронно контролировать положение.

Визуализация, Flythrough и выпуск материалов

Instant Preview Engine дает интерактивный 3D-вид без отдельного длительного офлайн-рендера каждого кадра. Для VDC это важно: пользователь меняет дату, назначение или маршрут и сразу видит обновленную сцену. Визуальная часть поддерживает материалы, освещение, окружение, растительность и эффекты; программа также содержит PBR-материалы и инструменты медиа. Ее задача — добиться понятной строительной визуализации, оставаясь в одном проекте с 4D-данными.

В HD Screenshot можно выбрать разрешение в pixels или inches, использовать preset или custom size, сохранять PNG/JPG, формировать panoramic и VR screenshots. PNG допускает прозрачный skybox. При наличии строительного расписания в кадр добавляются дата, Task/Gantt representation, график и Planned vs Actual. Это удобно для еженедельного отчета: один кадр одновременно показывает модель и временной контекст.

Flythrough — отдельное Media-приложение для видео по траектории камеры. В keyframes можно сохранять не только положение камеры, но и элементы интерфейса презентации. Ветка 2025 улучшила сохранение Flythrough UI в keyframe; более ранние версии поддерживали календарь, активные задачи, Gantt Chart и color legend. Fuzor 2027 добавил Automated Camera Movement для автоматического сопровождения 4D-событий.

При подготовке ролика полезно сначала согласовать информационную задачу. Для тендерной презентации камера может показывать общую стройплощадку и основные фазы. Для method statement нужен близкий ракурс механизма и понятная очередность micro-задач. Для weekly update лучше сохранить фиксированные Saved Views и одинаковый масштаб, чтобы зритель замечал изменение объекта, а не изменение операторской работы.

VR, AR и иммерсивный просмотр

Fuzor исторически поддерживает VR как часть design review и construction review. В перечне устройств присутствуют HTC Vive, Vive Pro, Vive Cosmos, Oculus Rift, Rift S, Quest 2/3 при подключении к PC, Windows Mixed Reality, HoloLens и HoloLens 2; также встречается Google Cardboard для панорамного просмотра. Часть этих устройств относится к предыдущим поколениям рынка, поэтому перед закупкой нового headset следует отдельно проверять текущую поддержку конкретной модели и драйверов.

В VR пользователь перемещается по сцене, открывает меню, выполняет измерения и просматривает модель в масштабе человека. Для строительной команды это позволяет оценить доступность маршрута, высоту, видимость и расположение временных объектов иначе, чем на мониторе. Но VR не заменяет инженерный расчет: он помогает увидеть и обсудить проблему, а числовые проверки должны оставаться в профильных расчетах и исходных BIM-данных.

Presence Mapper предназначен для анализа того, куда смотрит пользователь во время VR-сеанса. Запись можно воспроизвести и сформировать 2D-анализ областей внимания. Для safety training или review это помогает понять, какие участки действительно были замечены участником. Интерпретировать такую карту нужно осторожно: внимание к объекту не доказывает понимание риска, поэтому результат лучше использовать как дополнение к обсуждению и checklist.

Web-based Viewer и облачная совместная работа

Веб-контур Fuzor заметно расширился в ветках 2026 и 2027. Web-based Viewer создается через Fuzor Cloud Links и позволяет открыть подготовленный проект в браузере без установки полноценной настольной программы. Для PC/Surface в руководстве указаны Chromium-браузеры версии 120 и выше. Viewer переносит в браузер модели, 4D-анимацию, Saved Views и ряд координационных функций.

В App Menu веб-просмотра присутствуют Schedule, 4D Playback Options, Automated Camera Movement, Saved Views, Settings, ACC Issue Tracking и Home. Schedule дает просмотр графика и выбор объектов через назначенные задачи. 4D Playback Options управляет проигрыванием, а Automated Camera Movement двигает камеру вместе с 4D-событиями. ACC Issue Tracking в 2026 R2 позволяет создавать и редактировать issues для Autodesk Construction Cloud.

Viewer может содержать модели, 4D-анимации, vehicle animations, 3D markers, operation radii, zoning, egress routes, Saved Views, Fuzor Content, triggers и 2D media. Для встроенного 2D video указан предел 10 МБ. В то же время в веб-режиме не поддерживаются некоторые desktop-функции и типы контента, в частности pedestrians, Fuzor Terrain, Excavation, Foliage, Particle Effects и Skybox. Поэтому перед передачей ссылки следует открыть web-версию самостоятельно и проверить, что критическая часть презентации не опирается на исключенную функцию.

Для крупных viewers действует оптимизация. При размере viewer-файла свыше 800 МБ включается S-Optimizer; отдельные ограничения руководства также предупреждают о расписаниях более 60 000 задач или примерно 200 МБ данных. В таких проектах разумно уменьшить объем, убрать ненужные дисциплины и сократить расписание до периода и уровня детализации, которые действительно нужны получателю. Web Viewer не должен становиться копией всего корпоративного CDE.

Доступ к ссылке можно защищать паролем или публиковать без пароля, задавать срок действия, а в Fuzor 2026 R2 максимальный период paid viewer link увеличен до 90 дней. Если desktop-лицензия заканчивается раньше, срок web link ограничивается датой лицензии. При бездействии Viewer выводит предупреждение и завершает сеанс примерно через пять минут, если пользователь не подтвердил продолжение.

Fuzor 2027 развивает Web App уже не только как просмотр. Через Fuzor Cloud и Web App команды офиса и площадки могут работать с логистическим планом, редактировать пути и отслеживать изменения через Web Project Change List. Это меняет роль браузера: он становится частью оперативного изменения site plan, а не только каналом публикации заранее подготовленного ролика.

Мобильный контур и полевая синхронизация

Fuzor Mobile VDC — отдельное приложение-компаньон, а не замена Windows-версии. Оно предназначено для просмотра 4D-последовательности, BIM properties, измерений и annotations на мобильном устройстве, а также для обновления статуса работ на площадке и синхронизации назад в PC. Такая архитектура разделяет создание 4D-модели и полевой ввод факта.

Для практического внедрения нужен согласованный статусный workflow. Полевая команда должна понимать, какие значения она меняет, кто принимает обновление и когда данные попадают в отчет. Если несколько участников одновременно ведут разные таблицы факта, синхронизация в Fuzor не решит методологическое расхождение. Один источник статуса и единые правила percent complete важнее конкретного мобильного интерфейса.

Производительность на больших проектах

Производительность Fuzor определяется не одним параметром компьютера. На интерактивную сцену влияют GPU, объем видеопамяти, RAM, сложность BIM-геометрии, point cloud, количество материалов, анимации и число одновременно открытых панелей. На 4D также влияет размер расписания и количество назначений. Поэтому сравнивать две рабочие станции только по CPU недостаточно.

Видеокарта имеет особое значение. Минимальная конфигурация с GTX 1060 подходит как нижний порог, а рекомендуемая ориентируется на RTX 3080 или производительнее. Для ноутбука с гибридной графикой распространенная проблема — запуск на интегрированном GPU. Если Fuzor нестабилен или работает неожиданно медленно, следует проверить, что Windows/NVIDIA действительно назначили приложению high-performance NVIDIA processor.

Белый или черный 3D-экран относится к типовым симптомам проблем драйвера. Первый шаг — обновление GPU driver, а не переустановка проекта и не изменение календаря. После обновления полезно открыть простой файл и проверить визуализацию; если он отображается нормально, затем переходить к production-модели. Такой порядок отделяет системную проблему от дефекта конкретного проекта.

Progressive rendering и Abstract render mode помогают снизить нагрузку на слабом компьютере. Abstract уменьшает требования визуальной сцены и подходит для рабочих операций, где важнее геометрия и временная логика, чем фотореализм. Для тяжелой 4D-модели часто рациональнее редактировать и проверять ее в упрощенном режиме, а Realistic включать на этапе выпуска кадров.

Накопление ненужного контента ухудшает не только FPS, но и скорость загрузки, сохранения, web export и передачи между участниками. Сложные проекты полезно периодически чистить: исключать устаревшие linked files, дубли, лишние point clouds, невостребованные media и старые варианты. В 2026 Patch 3 отдельно улучшались cache file size и loading speed, а Patch 5 — initial loading time и работа с длинными путями при сохранении.

Системные требования

КомпонентМинимумРекомендуемая конфигурация
Операционная системаWindows 7 64-bit или новееWindows 10 64-bit или новее
ВидеокартаNVIDIA GTX 1060NVIDIA RTX 3080 или производительнее
Оперативная память12 ГБ32 ГБ или больше
Накопитель10 ГБ свободного местаSSD M.2
Свободное место10 ГБ50 ГБ
Виртуальные машиныНе поддерживаются как стандартная конфигурация

Минимум следует читать буквально как порог запуска и установки, а не как обещание комфортной работы с любым объектом. Федеративная модель, несколько point clouds и длинный 4D-график способны потребовать существенно больше памяти и диска, чем небольшой учебный проект. Для регулярной VDC-работы ориентироваться следует на рекомендуемую колонку и запас по GPU/RAM.

В корпоративной среде к аппаратным требованиям добавляются сетевые. Лицензирование использует HTTPS-доступ к инфраструктуре Kalloc Studios. Для licensing нужен доступ к licensing.kalloctech.com, для cloud viewer — viewer.fuzorcloud.com. Если firewall или proxy блокирует эти адреса, рабочая станция может соответствовать всем аппаратным требованиям, но не получить лицензию или не открыть облачную функцию.

Безопасность и приватность

Fuzor сочетает локальный desktop-проект, сетевое лицензирование и облачные функции. Поэтому модель безопасности зависит от выбранного workflow. Локальный файл и standalone-лицензия создают меньше облачных точек обмена, тогда как Fuzor Cloud, Web Viewer и ACC integration требуют передачи соответствующих данных через внешнюю инфраструктуру. Перед включением cloud sharing организация должна определить, какие модели разрешено публиковать и на какой срок.

Web Viewer поддерживает password protection и expiration. Это полезнее бессрочной открытой ссылки, но пароль не заменяет классификацию информации: получатель, имеющий доступ, видит опубликованный состав модели и данные, включенные в viewer. Перед upload следует удалить дисциплины, параметры и media, которые не нужны внешней стороне. Особенно это актуально для тендеров, инфраструктурных объектов и проектов с ограниченным доступом.

Интеграция с Autodesk Construction Cloud требует авторизации в ACC и предоставления приложению нужных разрешений. В 2026 R2 Web Viewer умеет создавать и управлять issues в ACC. Для BIM 360 этот конкретный issue workflow не работает так же, поэтому среду Autodesk нужно определить заранее. При тесте интеграции сначала используйте отдельный проект и убедитесь, что issue создается в правильном ACC project и отображается в Docs.

Политика конфиденциальности Kalloc Studios обновлялась в июле 2025 года. Для корпоративного внедрения ее следует рассматривать вместе с договором, региональными требованиями и правилами CDE. Техническая возможность отправить модель в cloud не означает автоматического разрешения компании на такую передачу. Контроль доступа, срок хранения и состав публикуемых данных остаются задачей владельца проекта.

Ограничения, которые важно учитывать до покупки

  • Основная настольная версия ориентирована на Windows и NVIDIA GPU. Это не кроссплатформенный desktop-инструмент для macOS/Linux. Мобильные и web-компоненты не дают полного набора функций Windows-версии.
  • Требуется коммерческая лицензия. Публичного установщика текущей версии нет; MSI предоставляется лицензиату. Для массового развертывания нужно заранее решить standalone или network.
  • Web Viewer не повторяет desktop один в один. В браузере отсутствует часть контента и функций, включая pedestrians, terrain, excavation, foliage, particle effects и skybox.
  • Большие web-пакеты требуют оптимизации. Viewer около 800 МБ и тяжелые расписания требуют сокращения и S-Optimizer; десятки тысяч задач нежелательно публиковать без подготовки.
  • Качество автоматизации зависит от входных данных. Непоследовательные BIM-параметры и названия задач снижают пользу Data Automation и 4D Automation.
  • Virtual Machines не входят в поддерживаемую стандартную конфигурацию. Для VDI нельзя автоматически переносить требования обычной рабочей станции.
  • Совместимость плагинов меняется по patch-level. Список на общей странице поддержки и фактические добавления maintenance-выпусков могут различаться по времени публикации.
  • VR-перечень содержит устройства разных поколений. Перед покупкой нового headset требуется проверить конкретный runtime, кабельный/PC режим и актуальный драйвер.

Плюсы и минусы Fuzor

Плюсы

  • 4D-модель строится в одной среде с Gantt Chart, Task Table, BIM-геометрией, техникой и micro-задачами, поэтому методология не отделена от расписания.
  • Поддерживается прямой обмен с распространенными BIM-системами и календарями, включая Revit, Navisworks, Archicad, Civil 3D, P6, Microsoft Project и Asta Powerproject.
  • Macro/Micro позволяет сохранить master schedule укрупненным, а детальную последовательность техники и site logistics вести дочерними задачами.
  • Data Automation и 4D Automation сокращают ручное назначение элементов при хорошо структурированных BIM-данных.
  • Construction Simulator в 2027 добавляет пошаговые reusable workflows для цифровой репетиции строительного метода.
  • Planned vs Actual, 5D graph, Rate of Work и category statuses связывают презентационную модель с контролем исполнения.
  • Web Viewer дает участникам без desktop-лицензии просмотр 4D и части координационных функций через браузер.
  • HD Screenshot, Flythrough, VR и готовая библиотека техники позволяют выпускать презентационные материалы без переноса 4D-сцены в отдельный game engine.

Минусы

  • Нужна производительная Windows-станция с дискретной NVIDIA GPU; для тяжелых проектов минимальные требования быстро становятся недостаточными.
  • Текущий MSI не является открытой публичной загрузкой, что усложняет предварительную автоматизацию развертывания без полученной лицензии.
  • Web Viewer имеет собственные ограничения по типам контента, размеру и числу задач, поэтому desktop-проект иногда приходится специально готовить к публикации.
  • Автоматизация чувствительна к качеству классификации BIM и календаря: плохие исходные данные не превращаются автоматически в надежный 4D-план.
  • Набор поддерживаемых плагинов привязан к версиям сторонних BIM-систем; после обновления Revit, Navisworks, Civil 3D или Archicad нужно проверять совместимый patch.
  • Широкий набор функций увеличивает объем обучения: пользователь должен понимать не только 3D-навигацию, но и WBS, ID, фильтры, task types, baselines и правила обновления расписания.

Практические сценарии использования

Тендерная 4D-презентация

Для тендера Fuzor полезен не количеством эффектов, а возможностью показать строительную методологию как последовательность. Начните с укрупненного master schedule, оставьте только фазы, понятные заказчику, затем добавьте site logistics и несколько micro-операций, которые демонстрируют сложные места. Избыточно подробный график на сотни строк делает ролик менее убедительным, потому что зритель перестает видеть смысл переходов.

Результат следует проверять на трех уровнях: дата в Gantt Chart соответствует сцене; техника не проходит через постоянную или временную геометрию; подписи и цветовая легенда читаются в финальном разрешении. Для повторяемых камер сохраните Saved Views, а затем используйте Flythrough или Automated Camera Movement. Тендерный ролик должен объяснять метод, а не скрывать неясный календарь за движущейся камерой.

Метод производства работ и цифровая репетиция

При подготовке method statement одна строка master schedule раскладывается на micro-операции. Например, монтаж элемента может включать подготовку зоны, въезд техники, подъем, установку, временное закрепление и освобождение пути. В Fuzor такие этапы связываются с техникой, path и sequence animation. В 2027 Construction Simulator позволяет оформлять последовательность как flowchart и повторно используемый template.

Проверка результата должна включать доступ техники, operation radius, временные зоны и состояние объекта до/после каждой micro-задачи. Если одна операция зависит от другой, связь должна быть отражена в логике, а не только визуально совпадать в видео. Это особенно важно при последующем обновлении master schedule: micro-последовательность должна двигаться вместе с родительской задачей.

Планирование земляных работ

Для excavation загружают terrain или подходящую поверхность, добавляют PDF overlay, создают зоны выемки и разбивают их по времени. Ramps и slope settings задают реальную логику доступа, а не просто исчезновение грунта. Orthographic View в 2027 облегчает сопоставление PDF-плана с моделью без перспективного искажения.

Перед выпуском симуляции проверьте отметки, границы этапов и момент удаления временной рампы. Если в сцене используется техника, путь должен оставаться доступным на соответствующую дату. В противном случае анимация может выглядеть плавно, но демонстрировать физически невозможный способ производства работ.

Еженедельный plan-versus-actual

Для регулярного контроля создайте набор фиксированных Saved Views, определите дату среза и обновляйте actual dates или percent complete по одному согласованному процессу. Planned vs Actual показывает отклонение пространственно, а 5D graph и календарные поля добавляют временной и стоимостной контекст. При одинаковых камерах недельные материалы легче сравнивать между собой.

Контроль качества состоит из выборочной сверки нескольких задач с исходным полевым статусом. Не стоит доверять только общей картине: один неверно закрытый parent task способен создать впечатление, что большая зона завершена, хотя дочерние работы еще идут. Проверяйте task-level данные и объектный состав.

Проверка логистики на стесненной площадке

Сначала моделируются неизменяемые ограничения: существующие здания, границы, постоянные проезды. Затем по фазам добавляются временные дороги, fences, storage areas, cranes и paths. Задачи связывают видимость временных объектов с календарем, чтобы схема площадки менялась вместе со стройкой. Driver POV и VR можно использовать для проверки маршрута с уровня водителя или человека.

Хорошая логистическая модель должна отвечать на конкретные вопросы: где машина разворачивается, когда путь перекрыт, где хранится груз, не пересекается ли operation radius с рабочей зоной и что изменится на следующей фазе. Если сцена только красиво показывает технику, но не содержит этих ответов, детализация не приносит инженерной пользы.

Обучение и safety review

Последовательность работ можно использовать как визуальный материал для briefing. 3D Location Markers, egress routes, 2D media, annotations и VR помогают объяснить место действия и порядок. Для браузерной доставки Web Viewer удобен участникам без установленного Fuzor, но перед публикацией необходимо проверить, поддерживаются ли использованные эффекты и типы контента в web-режиме.

Safety review должен сохранять разделение между визуализацией и нормативной оценкой. Fuzor показывает пространство, движение и время, но не заменяет утвержденные расчеты, permit-to-work, инженерные допуски и процедуры охраны труда. Модель используется как средство обнаружения и коммуникации рисков, а не как самостоятельное разрешение на выполнение операции.

Частые ошибки и способы проверки результата

СимптомНаиболее практичная проверкаЧто исправлять
Белый или черный 3D-экранОткрыть простой проект и проверить версию NVIDIA driverОбновить драйвер GPU; затем повторить тест на production-модели
Fuzor запускается на слабой графике ноутбукаПроверить назначенный GPU для процессаНазначить high-performance NVIDIA processor
После импорта расписания даты отличаютсяСверить несколько задач по ID, start/end и calendarПроверить emulation mode и column mapping
После обновления графика пропали связиСравнить Unique ID/ID и список orphaned micro tasksИспользовать устойчивый Merge By ID и восстановить родительские связи
Автоматизация назначила лишние объектыОткрыть несколько задач разных типов и подсветить assignmentИсправить BIM-параметры, filters или automation rules
Web Viewer не показывает часть сценыСравнить desktop и web на одной Saved ViewУдалить неподдерживаемый тип контента или заменить способ подачи
Web Viewer долго загружаетсяОценить размер viewer и число задачОптимизировать модель, уменьшить набор данных, применить S-Optimizer
Плагин не появился после обновления BIM-системыПроверить точную версию Fuzor Patch и BIM-программыУстановить maintenance-выпуск с поддержкой нужной версии
Revit family теряет ожидаемое отображение материалаПроверить экспортируемую геометрию и UV/материалы на одном семействеИспользовать актуальный plugin/patch и проверить Export Geometry
5D-график не показывает ожидаемую planned valueПроверить baseline и mapping стоимостных данныхНазначить правильный baseline и повторно проверить cost fields

Проверка расписания после импорта

Выберите не случайные соседние строки, а пять разных типов: parent WBS, обычную construction task, milestone, задачу на границе календаря и строку с actual data. Для каждой сравните ID, имя, start, end и duration. Затем щелкните по двум временным точкам на Gantt Chart и убедитесь, что Current Date меняет сцену ожидаемо. Такой короткий тест обнаруживает ошибочный mapping раньше, чем вы назначите тысячи объектов.

Проверка назначения геометрии

После массового auto-assign сформируйте выборку из типовых и нетиповых задач. Убедитесь, что Object Count правдоподобен, выделенные элементы находятся в нужной зоне и ни один объект не назначен одновременно конфликтующим construction-операциям без объяснимой причины. В сложной модели полезно дополнительно включить Section Cut и Visibility Override, чтобы увидеть скрытые элементы.

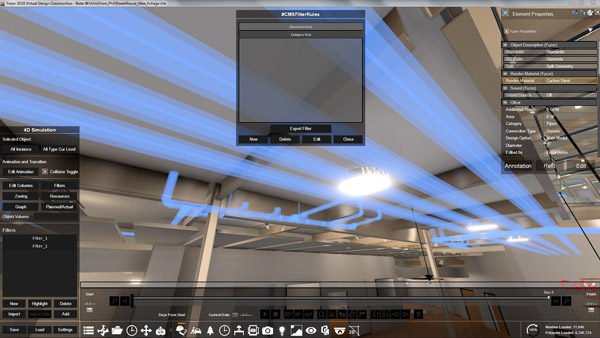

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 8

Проверка Flythrough

Перед финальным рендером сделайте короткий preview только проблемного периода. Проверьте резкие движения камеры, появление объектов на краю кадра, пересечение техники, читаемость календаря и task caption. Automated Camera Movement экономит настройку, но итоговая камера все равно должна передавать нужную операцию. Если алгоритм выбрал ракурс, в котором ключевое действие закрыто другой геометрией, Saved View или ручной camera control остаются предпочтительнее.

Проверка Web Viewer

Откройте ссылку в отдельном браузерном сеансе без авторизации владельца проекта, если выбран режим публичного доступа, или войдите как обычный получатель при защищенном доступе. Проверьте загрузку, schedule, 4D playback, Saved Views, 2D media и issue integration. Отдельно убедитесь, что срок действия и password policy соответствуют задаче. Это надежнее, чем считать успешный upload доказательством работоспособности ссылки.

Работа с большими расписаниями и сложными BIM-данными

При десятках тысяч задач главная проблема — не вместить строки в таблицу, а сохранить управляемость. WBS должна позволять сворачивать ненужные уровни, Task Filters — выделять текущий участок, а custom columns — оставлять только данные, необходимые конкретной роли. Если Task Table постоянно показывает десятки неиспользуемых колонок, пользователь тратит время на навигацию и повышает риск редактирования не того поля.

Macro/Micro особенно важно не смешивать. Master schedule отвечает за договорную временную структуру; micro tasks — за детальную симуляцию. При импорте обновления macro-часть должна меняться из планировщика, а micro-часть — следовать за родителем. Это позволяет сохранить path, vehicle animation и presentation data даже при переносе основной задачи на другую дату.

Для web-доставки не нужно публиковать весь производственный график. Если получателю нужен ближайший месяц, лучше подготовить viewer с релевантной детализацией, чем переносить десятки тысяч строк ради формальной полноты. То же относится к геометрии: объединенная модель для внутренней VDC-команды и презентационный web-пакет могут иметь разный состав без потери единого источника истины.

Как организовать рабочий стандарт команды

Fuzor дает много инструментов, но предсказуемый результат зависит от стандарта проекта. На старте зафиксируйте правила именования задач, ID, WBS, обязательные BIM-параметры, цветовые статусы и структуру Saved Views. Отдельно определите, кто имеет право менять master schedule, кто создает micro tasks, кто обновляет actual и кто публикует web links.

Для повторяемых объектов полезно создать шаблоны фильтров и automation mappings. Для типовой логистики — библиотеку Paths, equipment и Construction Simulator workflows. Для отчетов — набор Saved Views и единый формат HD Screenshot. Такой стандарт дает эффект не потому, что делает все проекты одинаковыми, а потому, что отделяет повторяемую механику от проектных решений.

При обновлении версии сначала тестируйте копию производственного проекта. Проверяйте плагины, сохранение, расписание, Flythrough, Web Viewer и материалы. Maintenance-патчи Fuzor нередко содержат изменения совместимости и стабильности, поэтому развертывать новый patch сразу на все рабочие станции без короткого acceptance test рискованно для текущего выпуска.

Отзывы пользователей и профильных изданий

Практический пользовательский опыт

В открытых обсуждениях Fuzor встречаются конкретные рабочие проблемы, которые полезнее абстрактных оценок. Один инженер описывал сбой Fuzor 2022 при загрузке нескольких крупных CHE-файлов и отдельно отмечал, что с более новой веткой 2024 такой сценарий у него проходил лучше. Это не универсальный benchmark, но показательный пример того, почему patch-level и поколение программы важны на тяжелых federation-проектах.

Другой практический случай связан с Revit families: после синхронизации часть материалов отображалась белой и несколько материалов семейства сводились к одному варианту редактирования в Fuzor. Maintenance-выпуски позднее добавляли улучшения Revit Export Geometry для сохранения texture UV, поэтому при подобных симптомах первым делом следует проверять plugin/patch и небольшой тестовый family, а не вручную перекрашивать весь импорт.

В обсуждении phasing пользователь столкнулся с тем, что экспорт из Revit 2025 переносил только видимые элементы активного 3D View; ему пришлось объединять несколько cache-файлов для Existing/Demolition и New Construction. Этот пример показывает важное ограничение обмена: live/plugin workflow наследует состояние и видимость исходной authoring-среды. Перед экспортом нужно осознанно настроить view и phase, иначе Fuzor получит неполный набор.

Есть и вопросы по multi-user работе, автоматизации серии weekly screenshots, поиску VR-функций и tunnel excavation. Они показывают, что широта функций требует отдельного onboarding: пользователь, уверенно работающий с 4D Schedule, не обязательно сразу знает особенности Network Collaboration, web delivery или специализированного excavation. Для команды оправдан короткий внутренний стандарт с типовыми сценариями и ответственными ролями.

Оценки профильных изданий

AEC Magazine в обзоре релиза Fuzor 2022 выделяло сочетание визуальных улучшений с координацией и 4D construction simulation. В материале отмечались weight/volume estimation, экспорт schedule и BIM data в Power BI, улучшенные clash reports, automatic crane animation и baseline comparison. Это описание хорошо отражает профиль программы: ее визуальная часть развивалась вместе с анализом строительной последовательности, а не отдельно.

В 2023 году AEC Magazine рассматривало Fuzor 2024 через новую 4D Automation. Основной сдвиг — Expert AI для автоматического связывания моделей с расписанием и отдельная micro-scheduling логика. Издание также отмечало автоматическую анимацию строительной техники и привязку vehicle movement к paths. Для истории продукта это важнее рекламных эпитетов: именно в 2024 закрепилась архитектура Macro/Micro, на которой строятся последующие версии.

Более ранний продуктовый обзор AUGI 2015 положительно оценивал простоту установки и использования, скорость, качество rendering, FBX support и возможность выпускать standalone viewer. В минус автор относил то, что Fuzor сам по себе не является полноценным design-authoring tool, хотя хорошо интегрируется с такими системами. Эта оговорка остается полезной и сейчас: Fuzor сильнее как VDC/coordination/simulation layer поверх BIM-источников, чем как замена Revit или Archicad.

Академические публикации рассматривают Fuzor в 4D- и VR-сценариях строительства, включая master schedule visualization, logistics/constructability analysis и VR-review. Эти работы не являются коммерческими обзорами, но показывают применение программы не только для демонстрационных роликов: Fuzor используется как среда для анализа последовательности, взаимодействия с BIM и иммерсивного review.

Сравнение с аналогами

Для Fuzor наиболее уместно сравнение не с универсальными 3D-редакторами, а с системами, которые работают с федеративными BIM-моделями и временем. Autodesk Navisworks Manage и Bentley SYNCHRO 4D решают пересекающиеся задачи, но делают акцент на разных частях workflow. Ни один вариант нельзя назвать универсальной заменой остальных без учета существующей экосистемы и глубины 4D-методологии.

КритерийFuzorAutodesk Navisworks ManageBentley SYNCHRO 4D
Основной акцентVDC, детальная 4D/5D-симуляция, micro-scheduling, site logistics и визуальная коммуникацияФедерация моделей, coordination, Clash Detective, review; 4D через TimeLinerСпециализированное 4D construction planning, model-based scheduling и управление строительным контекстом
4DGantt/Task Table, Macro/Micro, 4D Automation, equipment animation, Planned vs ActualTimeLiner создает 4D simulations и импортирует внешние schedules/costsСоздание 4D model-based schedules и simulations — центральная функция
Детальная методологияСильный упор: micro tasks, paths, equipment, staging, Construction SimulatorВозможна анимация и TimeLiner, но продукт прежде всего coordination/reviewWork areas, constructible components и 4D-planning ориентированы на производственный процесс
КоллизииClash Analysis внутри VDC-сценыClash Detective — одна из основных причин выбора Manage4D/dynamic coordination входит в construction-planning workflow
ВизуализацияReal-time scene, PBR, Flythrough, HD Screenshot, VR, автоматизированные камерыReview/animation достаточны для coordination, но визуальная подача не является единственной цельюВизуальное 4D-планирование; дополнительная Bentley-среда усиливает presentation/collaboration
Web/collaborationFuzor Cloud, Web Viewer, Web App, ACC issuesСильная связь с Autodesk Construction Cloud и Revit issuesSYNCHRO ecosystem и Bentley cloud/construction services
Лучший сценарийКоманда хочет подробно репетировать способ строительства и одновременно выпускать понятную 4D-коммуникациюКоманда уже живет в Autodesk и ставит на первое место federation/clash coordination с дополнительным 4DОрганизация строит 4D-planning как центральный construction-management process, особенно на больших инфраструктурных проектах

Fuzor против Navisworks Manage

Navisworks Manage особенно силен как общепринятый coordination layer в Autodesk-экосистеме: он объединяет модели, запускает Clash Detective, выполняет review, quantification и TimeLiner. Fuzor имеет более выраженную ориентацию на подробную строительную симуляцию, управление техникой, site logistics, Macro/Micro и презентационную часть. Если главная задача — регулярные clash coordination meetings по NWD/NWC и тесная связка с ACC, Navisworks обычно естественнее. Если команда хочет развернуть каждую сложную работу в наглядную VDC-методологию с движением техники и micro tasks, Fuzor дает более специализированный набор.

Fuzor против SYNCHRO 4D

SYNCHRO 4D — прямой конкурент по строительному 4D: он создает model-based schedules и simulations, определяет work areas, разбивает design models на constructible components, поддерживает QTO/WBS и интеграцию с construction/site management. Fuzor отличается сильной real-time visualization, equipment/content workflows, VR и собственным подходом Macro/Micro/Construction Simulator. Для организации, уже использующей Bentley digital construction, SYNCHRO дает естественную экосистемную связность; для команды, где важна быстрая визуальная методология и тесная связь с Revit/Navisworks/Archicad, Fuzor может быть удобнее.

Как выбирать конфигурацию Fuzor под задачу

СценарийЧто важноЧто проверить до внедрения
Один VDC-инженерStandalone license, мощная GPU-станция, стабильный plugin к основной BIM-системеСовместимость точной версии Revit/Archicad/Navisworks и размер типового проекта
Команда из нескольких инженеровNetwork licensing, правила совместной работы, единая версия patchLicense Portal/Server, доступность мест, права на файлы и процесс merge
Крупная федеративная модельRAM, RTX GPU, быстрый SSD, фильтры и очистка моделиLoading time, объем point cloud, кэш и сохранение
Частая публикация внешним участникамWeb Viewer, password/expiration, оптимизация web packageПоддержку нужного контента в браузере и policy компании по cloud sharing
4D для tender/method statementFlythrough, Automated Camera, micro tasks, equipment, pathsСогласованную структуру master schedule и читаемость результата
Progress controlActual dates, category status, Planned vs Actual, 5D graphИсточник полевого факта, baseline и период обновления

FAQ по Fuzor

Fuzor — это BIM-моделлер вроде Revit?

Нет. Fuzor использует BIM-геометрию и свойства, но его основная роль — VDC, coordination, visualization, 4D/5D construction simulation и site logistics. Авторскую модель обычно создают в Revit, Archicad, Civil 3D или другой системе и передают в Fuzor через plugin или поддерживаемый файл.

Какая версия Fuzor актуальна?

Текущий крупный релиз — Fuzor 2027. Ветка Fuzor 2026 перед ним получила R2 и несколько maintenance patches, включая Patch 5. Точный build установленной копии следует смотреть в About через F1.

Можно ли скачать Fuzor по открытой прямой ссылке?

Текущий desktop MSI предоставляется вместе с лицензией; общедоступной прямой ссылки на актуальный установочный пакет нет. Это коммерческий binary-продукт, а не публичный freeware-дистрибутив.

На каких системах работает настольный Fuzor?

Основная desktop-версия работает на 64-разрядной Windows. Минимальный опубликованный порог — Windows 7 64-bit или новее; рекомендуемая конфигурация — Windows 10 64-bit или новее. Для рабочих проектов важна дискретная NVIDIA GPU.

Сколько RAM нужно?

Минимум — 12 ГБ, рекомендуется 32 ГБ или больше. Для тяжелой federation-модели, point cloud и длинного 4D-графика практический запас RAM полезнее формального минимального соответствия.

Какие видеокарты требуются?

Минимум обозначен как NVIDIA GTX 1060, рекомендуемый уровень — NVIDIA RTX 3080 или производительнее. На ноутбуке следует убедиться, что Fuzor использует дискретную NVIDIA, а не интегрированную графику.

Поддерживает ли Fuzor Primavera P6?

Да. Расписание Primavera P6 импортируется через XML. Fuzor поддерживает работу с ID, WBS, календарем и последующими обновлениями; в 2025 также развивалась P6 Task ID System.

Можно ли импортировать Microsoft Project?

Да, через Microsoft Project XML. В 4D Settings есть emulation mode, учитывающий особенности Microsoft Project. После импорта следует выборочно сверить ID, даты и длительности.

Работает ли Fuzor с Excel?

Для schedule authoring поддерживаются CSV и XLSX. Column mapping позволяет связать столбцы таблицы с полями Task Table. В maintenance-выпусках улучшалась загрузка файлов для mapping.

Поддерживает ли Fuzor IFC?

Да. IFC входит в поддерживаемые типы геометрии. Для автоматизации важно отдельно проверить, сохранились ли нужные BIM-properties и классификации.

Можно ли загрузить point cloud?

Да. Поддерживаются PTS, FLS и RCP. Также в новых ветках добавлены PLY Gaussian Splat и PLY tri-mesh. Большой reality dataset следует учитывать при подборе RAM, GPU и хранилища.

Что такое Macro и Micro?

Macro — основной календарный уровень, описывающий что и когда выполняется. Micro — подробные дочерние операции, объясняющие как выполняется работа: equipment, traffic, sequence animation, staging, temporary и другие действия. Такое разделение сохраняет master schedule читаемым.

Что делает 4D Automation?

4D Automation использует Expert AI и сохраненные правила для автоматизации назначения BIM-элементов задачам и построения последовательностей. Она работает лучше всего при стабильных названиях и параметрах модели/расписания; итоговые assignments нужно контролировать выборочно.

Что нового в Fuzor 2027?

Основные нововведения включают Fuzor Cloud & Web App, Construction Simulator, Automated Camera Movement, intelligence-based Macro/Micro и Orthographic View для PDF Excavation Overlay. Web App расширяет online logistics planning и ведет Web Project Change List.

Можно ли показать 4D человеку без установленного Fuzor?

Да. Web-based Viewer открывает опубликованный проект в совместимом Chromium-браузере. Пользователь может смотреть schedule, 4D playback и Saved Views, а при настроенной ACC integration — работать с issues. Функциональность браузера уже desktop-версии.

Есть ли ограничения Web Viewer?

Да. В web-режиме не отображается часть desktop-контента, включая pedestrians, Fuzor Terrain, Excavation, Foliage, Particle Effects и Skybox. Тяжелые viewers и очень большие schedules также требуют оптимизации.

Можно ли защитить Web Viewer паролем?

Да. Viewer link поддерживает password protection и expiration; поздние 2026 patches также добавили вариант без пароля. Срок paid viewer link в 2026 R2 увеличен до 90 дней, но не может выходить за срок desktop-лицензии.

Работает ли Fuzor с Autodesk Construction Cloud?

Да. Web Viewer получил integration с ACC issue tracking: можно создавать, просматривать и редактировать issues при правильной авторизации и выбранном ACC project. Для этого сценария нужны соответствующие возможности Autodesk Construction Cloud.

Можно ли использовать Fuzor в виртуальной машине?

Virtual Machines не входят в стандартно поддерживаемую конфигурацию. Для обычного production-workflow следует использовать совместимую физическую Windows-станцию с NVIDIA GPU.

Что делать при черном или белом экране?

Сначала обновить NVIDIA driver и проверить приложение на простом проекте. Если ноутбук имеет две GPU, убедиться, что Fuzor назначен high-performance NVIDIA processor. После системной проверки открывать тяжелую production-модель.

Можно ли рассчитывать длительность работ по BIM-объемам?

Да. Rate of Work использует свойства назначенных объектов и заданную производительность для расчета calculated duration. Перед массовым применением нужно вручную проверить одну типовую задачу, единицы и BIM-property, участвующее в расчете.

Поддерживает ли Fuzor стоимость и 5D?

Да. В 5D используются resources, expenses и cost graph. График показывает накопленную стоимость во времени; для Planned vs Actual и baseline-based анализа важно корректно настроить исходные cost fields и baseline.

Можно ли использовать Fuzor только для красивого рендера?

Технически визуализация, PBR, Flythrough и HD Screenshot доступны, но выбор Fuzor только ради рендера редко раскрывает его основную ценность. Программа наиболее оправдана, когда визуальная сцена связана с BIM, расписанием, логистикой и construction methodology.

Итог: когда Fuzor оправдан

Fuzor 2027 имеет смысл для команды, которой нужен единый VDC-workflow от BIM-модели и master schedule до подробной цифровой репетиции, plan-versus-actual и web-коммуникации. Наиболее сильный сценарий — сложная стройка, где одной диаграммы недостаточно: требуется показать пространственную последовательность, движение техники, временные зоны и детальные micro-операции, сохранив связь с основным календарем.

Для организации, сосредоточенной прежде всего на clash coordination внутри Autodesk, Navisworks Manage может оставаться более естественным центром. Для крупной 4D-program management среды в Bentley-экосистеме логично оценивать SYNCHRO 4D. Fuzor выделяется там, где детальная строительная методология, real-time visualization, equipment animation, Macro/Micro и быстрый выпуск понятных 4D-материалов являются частью ежедневной VDC-работы.

До покупки следует проверить три вещи на собственном проекте: совместимость текущего Fuzor patch с вашей версией BIM-системы, производительность типовой federation-модели на целевой NVIDIA-станции и качество обмена календарем с реальными ID/WBS. Если эти три проверки проходят, дальнейшая ценность определяется уже не демонстрационными возможностями, а тем, насколько дисциплинированно команда ведет BIM-параметры, master schedule, micro tasks и фактические статусы.

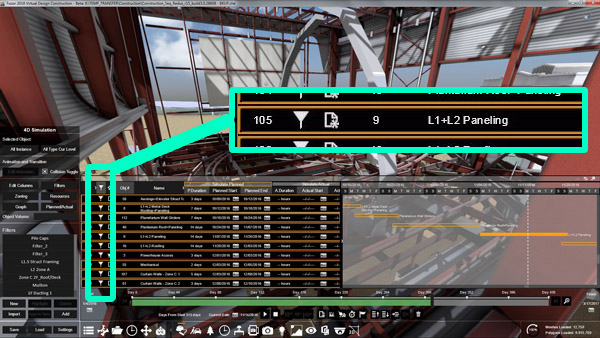

Fuzor 2027: подробный обзор 4D/5D BIM, симуляции строительства и VDC-инструментов скриншот 9

Список изменений

История версий:

  • Fuzor развивается годичными ветками, а внутри них получает maintenance-патчи и промежуточные обновления. Текущий крупный релиз — 2027. Предыдущая ветка 2026 продолжала обновляться вплоть до Patch 5 и R2, поэтому номер года и номер patch следует различать: это разные уровни версии. Более ранние 2025 и 2024 показывают, как продукт последовательно смещался от классической 4D-визуализации к automation, micro-scheduling, excavation, web collaboration и цифровой репетиции методов работ.
  • Отдельные patch-версии 2024 публиковались также с внутренними номерами сборок: Patch 1 — 10.0.46708, Patch 3 — 10.0.46940. Они подтверждают, что годовой номер не является полным build identifier. Для текущего рабочего места точную сборку следует смотреть в About через F1 и сопоставлять с требованиями используемых BIM-плагинов.

Выберите ссылку для загрузки Fuzor

Всего скачали: 14 | сегодня: 14

Похожие программы на Fuzor

из раздела "3D-Моделирование"

Оставте свой отзыв о Fuzor
